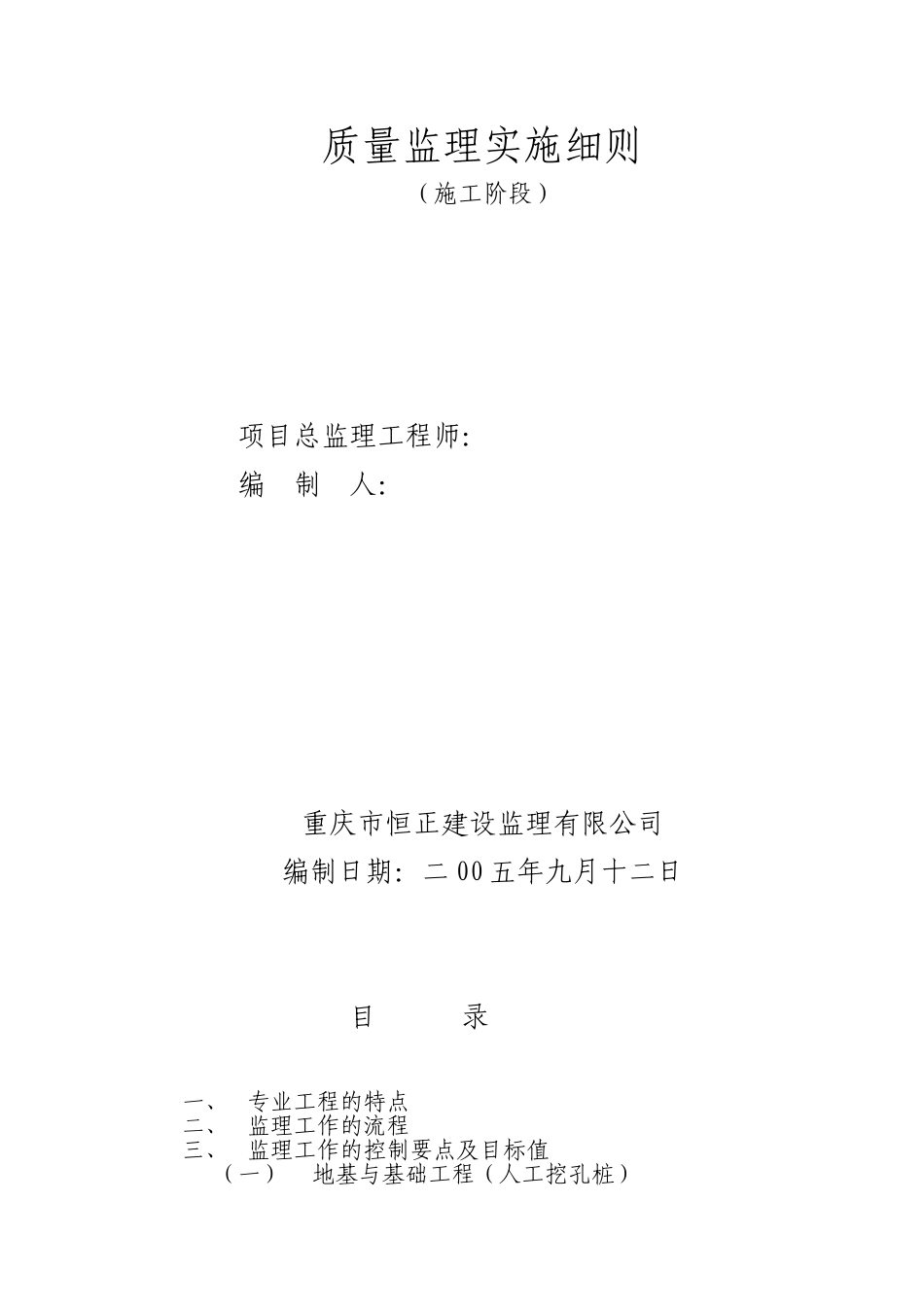

质量监理实施细则(施工阶段)项目总监理工程师:编 制 人:重庆市恒正建设监理有限公司编制日期:二 00 五年九月十二日目 录 一、 专业工程的特点二、 监理工作的流程三、 监理工作的控制要点及目标值(一)地基与基础工程(人工挖孔桩)(二)主体砖混结构1.模板工程2.钢筋工程3.钢筋手工电弧焊4.电渣压力焊5.砼工程6.预应力空心板安装7.砖墙砌筑(三)外墙涂料工程(四)铝合金门窗安装工程(五)内墙、天棚一般抹灰工程(六)楼地面水磨石工程(七)屋面工程(八)建筑电气照明安装工程(九)室内给排水管道安装工程四、 监理工作方法及措施五、 加强安全管理的措施重庆市工商局涪陵分局职工集资住宅楼施工阶段监理实施细则一、 专业工程的特点重庆市工商局涪陵分局职工集资住宅楼工程,施工质量的好坏直接关系到业主的切身利益,因此监理必须把好工程质量关。人工挖孔桩、钢筋隐蔽工程是关键的质量控制点,监理人员必须以“旁站”的方式跟踪检查,与施工班组同作息。二、监理工作的流程1.工序交接检验流程2.工程变更处理流程3.进度控制流程4.工程款支付控制流程5.索赔处理流程三、监理工作的控制要点及目标值(一)地基与基础工程:人工挖孔桩1.质量标准(1)保证项目1)原材料要求:水泥、钢材具有合格证或试验报告单,还必须按监督计划的要求送检,待送检报告取回合格后方可使用。砂、石子含泥量必须符合法律规范要求。2)桩基土质:岩石试验结果必须达到设计地耐力,且土质内无分层、裂隙、滑层、裂缝等缺陷。3)砼试块应在浇灌地点随盘取样,试块组数严格按监督计划执行,强度必须满足设计要求。4)桩孔直径和深度必须达到设计要求。(2)允许偏差项目序 号项 目允许偏差值(mm)1桩位(中心)轴线102桩垂直度5/10003钢筋笼直径±104钢筋笼长度±1005主筋间距±106箍筋间距±202.应注意的问题(1)孔壁坍塌:因桩位土质不好或地下水渗出造成孔壁土体坍塌,遇此情况,应浇筑砼护壁或用砖封堵。(2)孔顶部为防止土石方或地面水渗入桩内,应砌 300—400mm 高的砖或素砼挡水圈,对较深的桩(一般深度超过 4m)应用风鼓作空气调节工具。(3)验收后的桩应清除孔底的积水和残渣,立即封底。放入钢筋笼后在浇桩芯砼前,应再次清除桩内的积水及掉入的土石渣,刷纯水泥浆一道。(4)砼拌和物应计量准确、搅拌均匀,严格按配合比计量,控制好水灰比,要求不超过三盘进入桩内振捣一次,应从四周向中心振捣,插点均匀...
