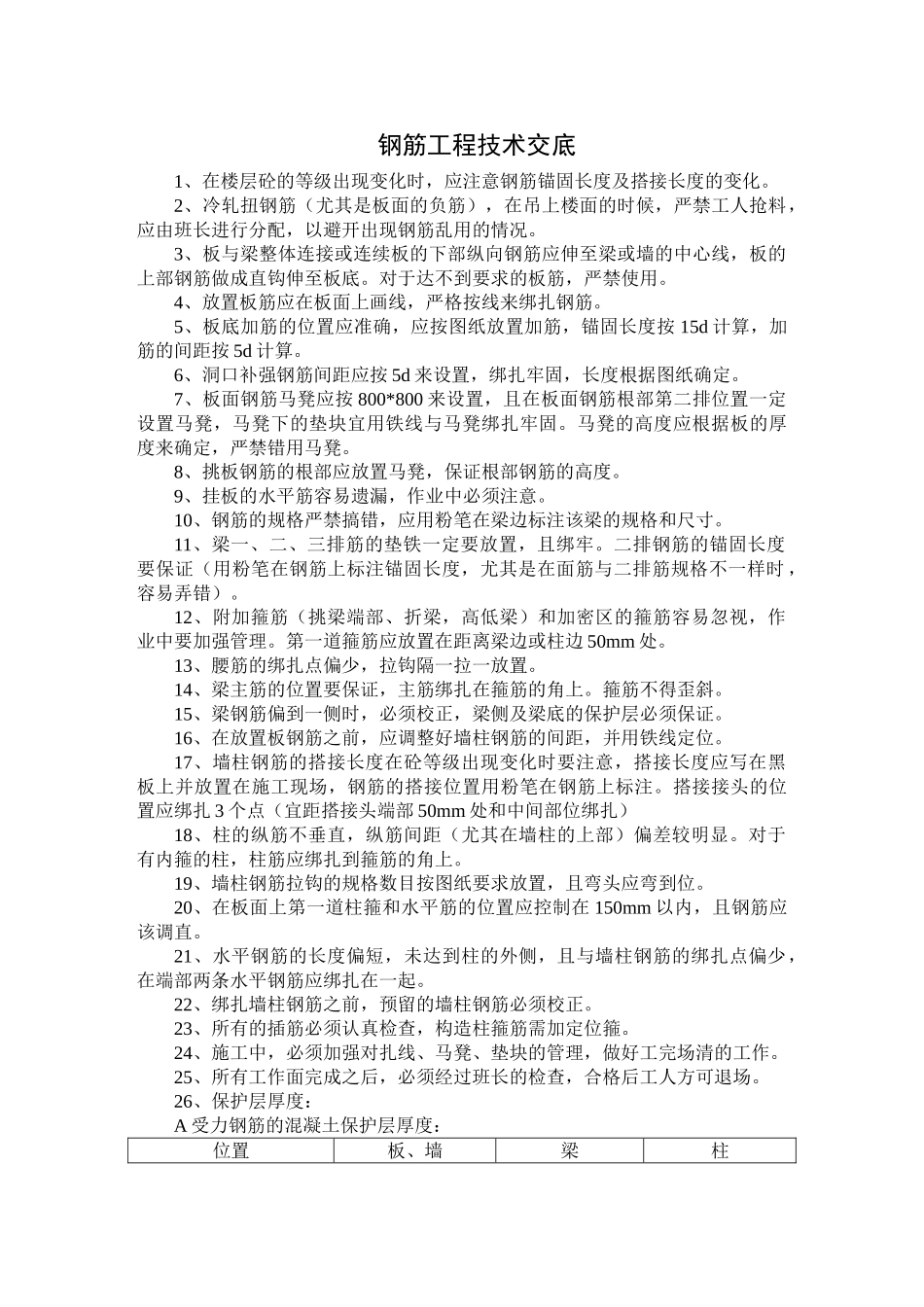

钢筋工程技术交底1、在楼层砼的等级出现变化时,应注意钢筋锚固长度及搭接长度的变化
2、冷轧扭钢筋(尤其是板面的负筋),在吊上楼面的时候,严禁工人抢料,应由班长进行分配,以避开出现钢筋乱用的情况
3、板与梁整体连接或连续板的下部纵向钢筋应伸至梁或墙的中心线,板的上部钢筋做成直钩伸至板底
对于达不到要求的板筋,严禁使用
4、放置板筋应在板面上画线,严格按线来绑扎钢筋
5、板底加筋的位置应准确,应按图纸放置加筋,锚固长度按 15d 计算,加筋的间距按 5d 计算
6、洞口补强钢筋间距应按 5d 来设置,绑扎牢固,长度根据图纸确定
7、板面钢筋马凳应按 800*800 来设置,且在板面钢筋根部第二排位置一定设置马凳,马凳下的垫块宜用铁线与马凳绑扎牢固
马凳的高度应根据板的厚度来确定,严禁错用马凳
8、挑板钢筋的根部应放置马凳,保证根部钢筋的高度
9、挂板的水平筋容易遗漏,作业中必须注意
10、钢筋的规格严禁搞错,应用粉笔在梁边标注该梁的规格和尺寸
11、梁一、二、三排筋的垫铁一定要放置,且绑牢
二排钢筋的锚固长度要保证(用粉笔在钢筋上标注锚固长度,尤其是在面筋与二排筋规格不一样时 ,容易弄错)
12、附加箍筋(挑梁端部、折梁,高低梁)和加密区的箍筋容易忽视,作业中要加强管理
第一道箍筋应放置在距离梁边或柱边 50mm 处
13、腰筋的绑扎点偏少,拉钩隔一拉一放置
14、梁主筋的位置要保证,主筋绑扎在箍筋的角上
箍筋不得歪斜
15、梁钢筋偏到一侧时,必须校正,梁侧及梁底的保护层必须保证
16、在放置板钢筋之前,应调整好墙柱钢筋的间距,并用铁线定位
17、墙柱钢筋的搭接长度在砼等级出现变化时要注意,搭接长度应写在黑板上并放置在施工现场,钢筋的搭接位置用粉笔在钢筋上标注
搭接接头的位置应绑扎 3 个点(宜距搭接头端部 50mm 处和中间部位绑扎)18、柱的纵筋不垂直,纵筋间距(尤其在墙柱
