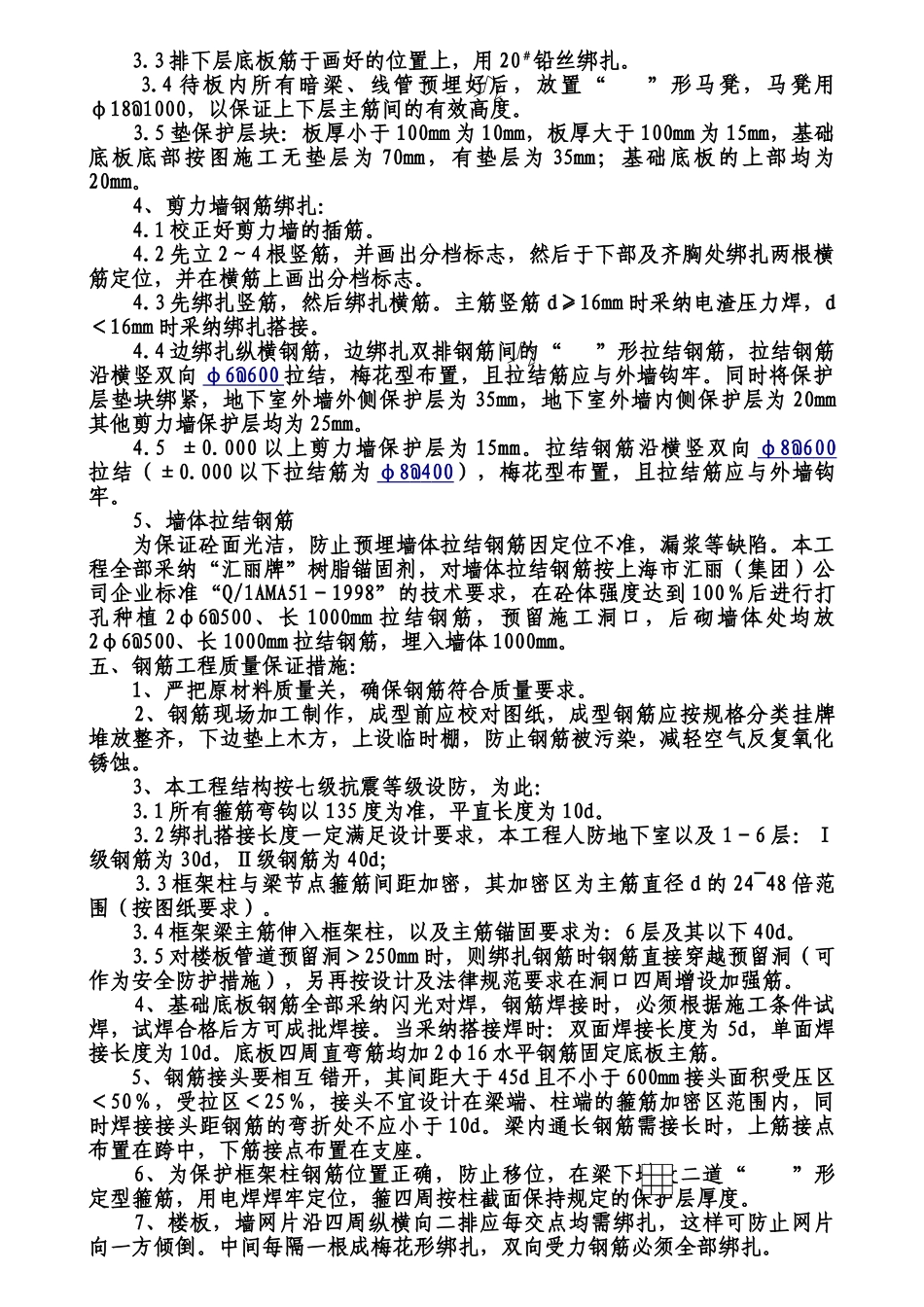

钢筋工程技术交底一、原材料要求: 本工程全部采纳国产钢筋,进场钢筋应有质量证明书和试验报告单,每捆钢筋应有标牌
对进场钢筋按法律规范的标准,由监理见证员(送样员)和取样员抽样送闸北测试中心做机械性能试验,合格后方可使用
钢筋加工过程中发现脆断、焊接性能不良或机械性能不正常时,应进行化学成分检验或其它专项检验
二、钢筋的储存: 进场后钢筋和加工好的钢筋,应根据钢筋的牌号,分类堆放在枕木或砖砌的高 30cm 间距 2m 砖墩墙上,以免污垢和泥土的污染,严禁随意堆放
三、钢筋焊接: 钢筋焊接质量是关系到钢筋工程质量的关键,我们将在不同部位按法律规范要求采纳电碴压力焊、闪光对焊、搭接焊等
钢筋焊接应分批做试件,经过试件复试,复试合格后再大量焊接且应分批抽检
不合格的严禁使用

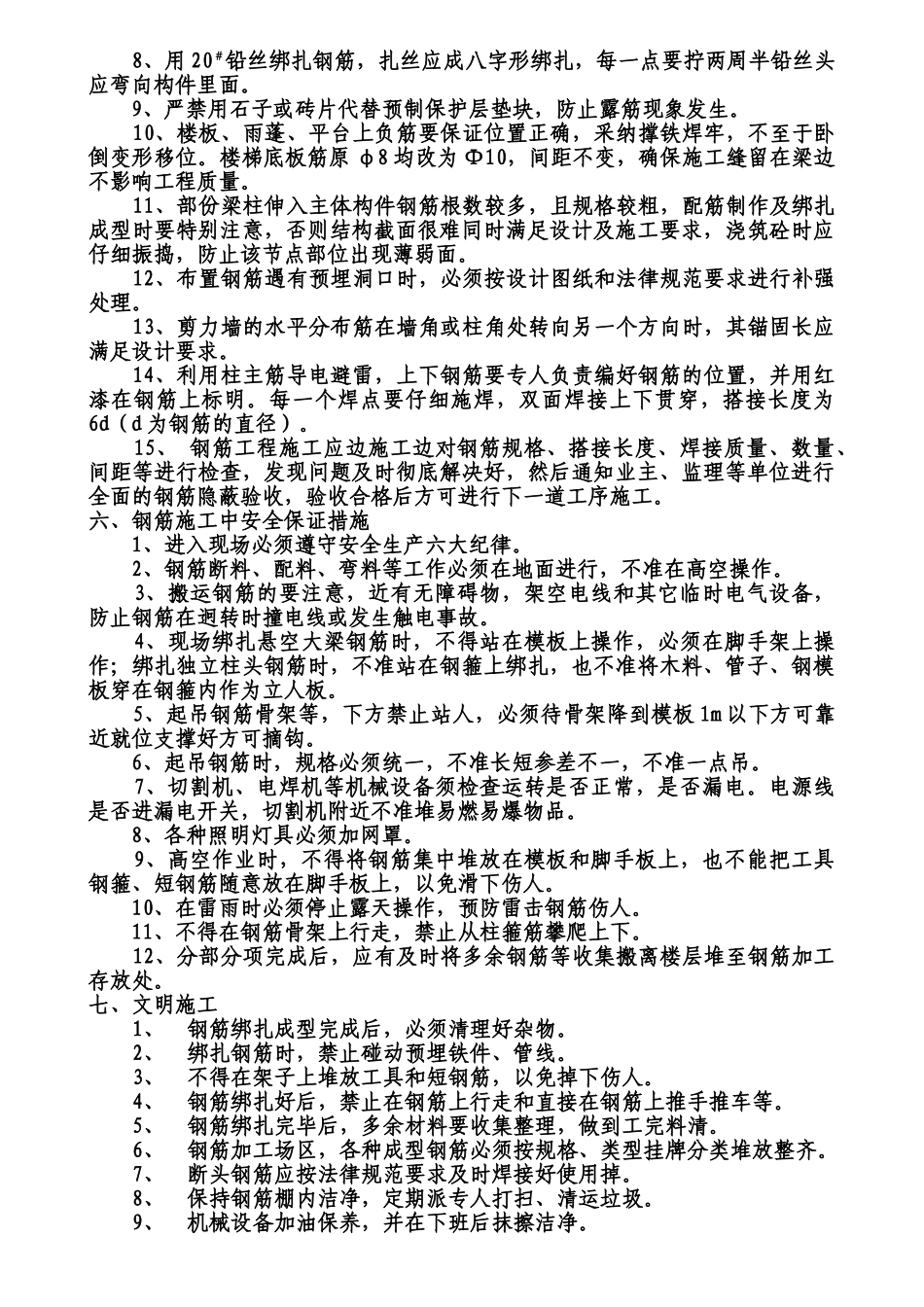

四、钢筋绑扎: 1、梁钢筋的绑扎: 1
1 为保证钢筋接头的质量,本工程所有梁主筋接头均采纳冷压套筒接头
梁骨架通长筋需要接长时,上筋接头布置在跨中,下筋布置在支座
2 绑扎梁时,先将箍筋套在梁主筋上,箍筋弯钩闭合处在梁架立筋上应交错放置
3 按要求排好梁主筋,调整好箍筋的间距
4 先绑扎主梁钢筋,再绑扎次梁钢筋,绑扎用 20#铅丝将垫块绑扎在梁两侧主筋上来控制梁的保护层厚度,梁主筋保护层:基础底面有垫层的底面及外侧面为 40mm,±0
000 以上梁主筋为 25mm
5 垫块做法:厚度在 20mm 以下垫块约为 30mm 见方,厚度 20mm 及以上时约为 50mm 见方,用于竖向钢筋的垫块必须带扎丝
2、柱钢筋绑扎 2
1 先将柱插筋按图纸标准位置尺寸复核校正好,并确保插筋绑扎牢固,不发生位移
再把所需数量的箍筋套在插筋上,插筋长为高出基础底板面上36d
2 为了确保工程的质量,所有暗柱、立柱主筋接长均采纳电渣压力焊接头
具体为:地下室及地下室以上楼层每楼层主筋均设一个接头
