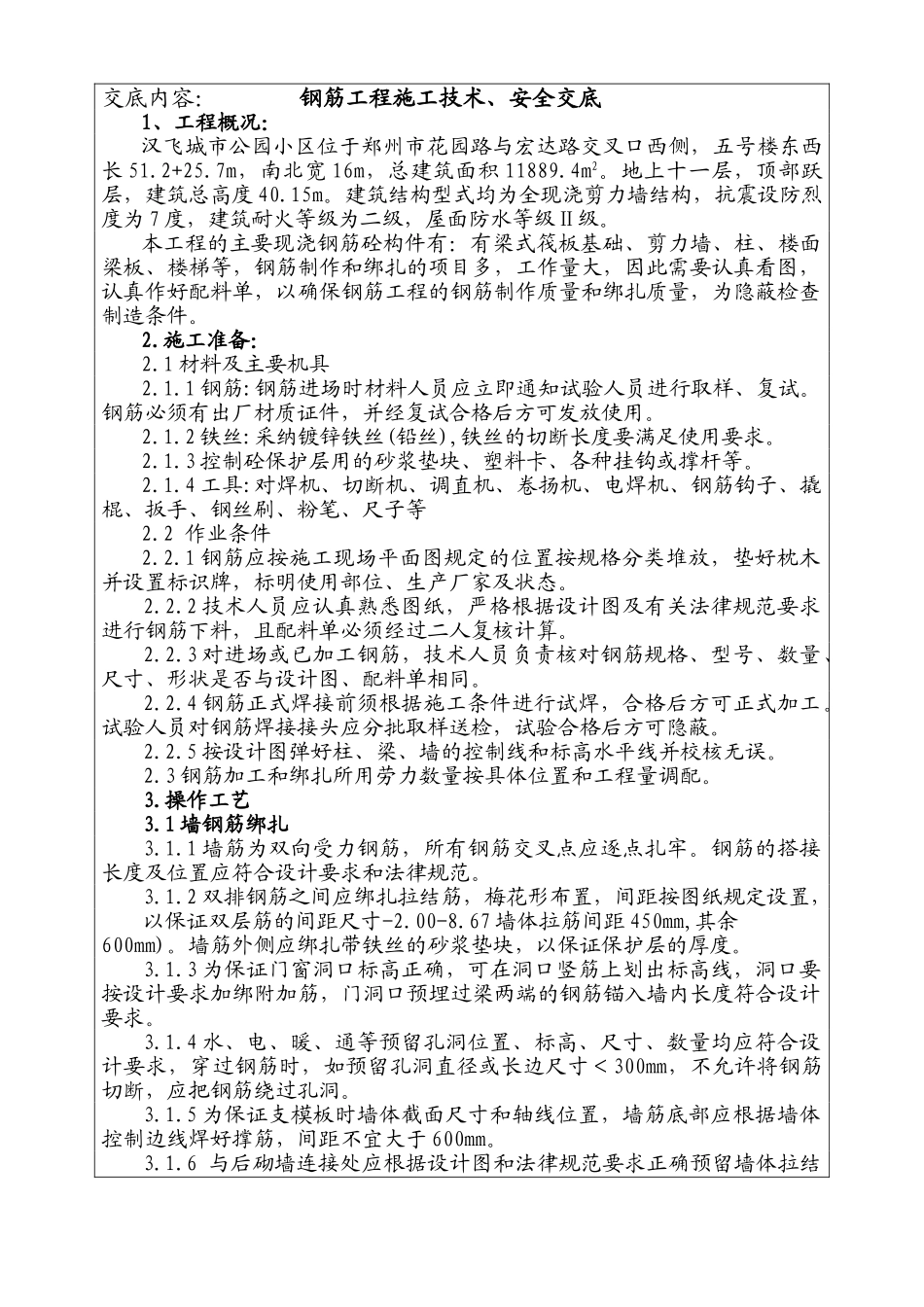

交底内容: 钢筋工程施工技术、安全交底1、工程概况:汉飞城市公园小区位于郑州市花园路与宏达路交叉口西侧,五号楼东西长 51
7m,南北宽 16m,总建筑面积 11889
地上十一层,顶部跃层,建筑总高度 40
建筑结构型式均为全现浇剪力墙结构,抗震设防烈度为 7 度,建筑耐火等级为二级,屋面防水等级Ⅱ级
本工程的主要现浇钢筋砼构件有:有梁式筏板基础、剪力墙、柱、楼面梁板、楼梯等,钢筋制作和绑扎的项目多,工作量大,因此需要认真看图,认真作好配料单,以确保钢筋工程的钢筋制作质量和绑扎质量,为隐蔽检查制造条件
施工准备:2
1 材料及主要机具2
1 钢筋:钢筋进场时材料人员应立即通知试验人员进行取样、复试
钢筋必须有出厂材质证件,并经复试合格后方可发放使用
2 铁丝:采纳镀锌铁丝(铅丝),铁丝的切断长度要满足使用要求
3 控制砼保护层用的砂浆垫块、塑料卡、各种挂钩或撑杆等
4 工具:对焊机、切断机、调直机、卷扬机、电焊机、钢筋钩子、撬棍、扳手、钢丝刷、粉笔、尺子等2
2 作业条件2
1 钢筋应按施工现场平面图规定的位置按规格分类堆放,垫好枕木并设置标识牌,标明使用部位、生产厂家及状态
2 技术人员应认真熟悉图纸,严格根据设计图及有关法律规范要求进行钢筋下料,且配料单必须经过二人复核计算
3 对进场或已加工钢筋,技术人员负责核对钢筋规格、型号、数量、尺寸、形状是否与设计图、配料单相同
4 钢筋正式焊接前须根据施工条件进行试焊,合格后方可正式加工
试验人员对钢筋焊接接头应分批取样送检,试验合格后方可隐蔽
5 按设计图弹好柱、梁、墙的控制线和标高水平线并校核无误

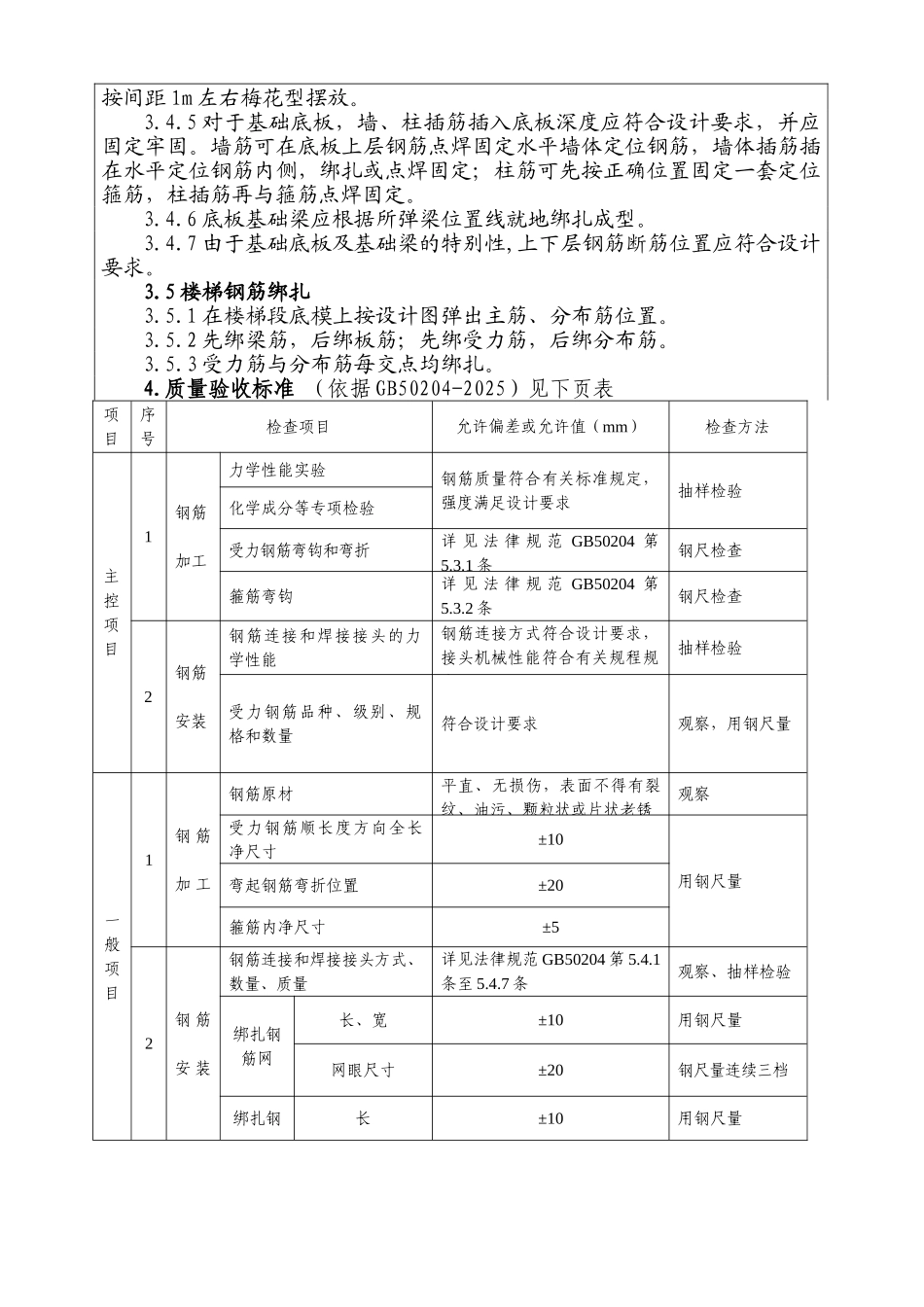

3 钢筋加工和绑扎所用劳力数量按具体位置和工程量调配
1 墙钢筋绑扎3
1 墙筋为双向受力钢筋,所有钢筋交叉
