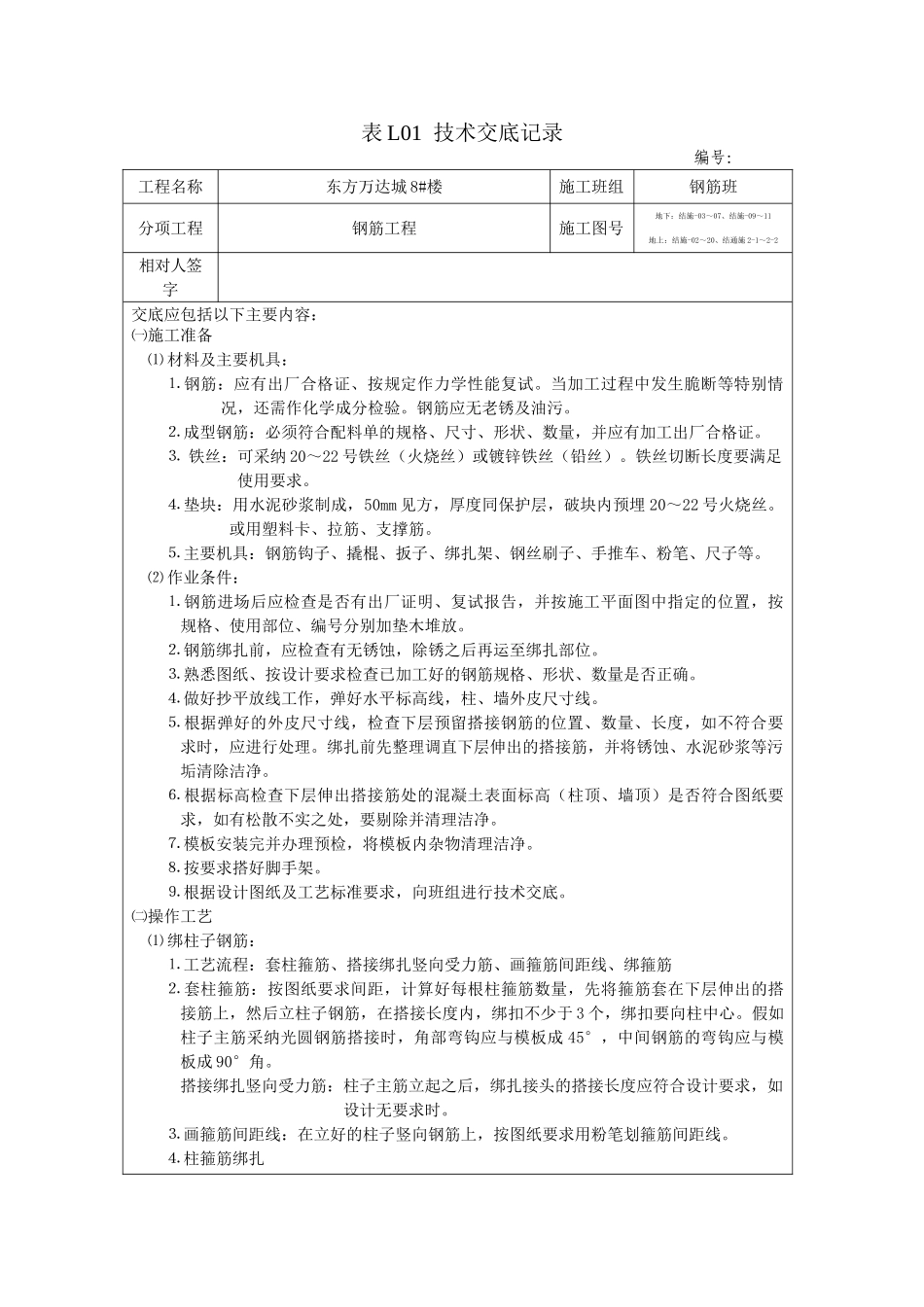

表 L01 技术交底记录编号:工程名称东方万达城 8#楼施工班组钢筋班分项工程钢筋工程施工图号地下:结施-03~07、结施-09~11地上:结施-02~20、结通施 2-1~2-2相对人签字交底应包括以下主要内容:㈠施工准备⑴ 材料及主要机具:⒈ 钢筋:应有出厂合格证、按规定作力学性能复试
当加工过程中发生脆断等特别情况,还需作化学成分检验
钢筋应无老锈及油污
⒉ 成型钢筋:必须符合配料单的规格、尺寸、形状、数量,并应有加工出厂合格证
⒊ 铁丝:可采纳 20~22 号铁丝(火烧丝)或镀锌铁丝(铅丝)
铁丝切断长度要满足使用要求
⒋ 垫块:用水泥砂浆制成,50mm 见方,厚度同保护层,破块内预埋 20~22 号火烧丝
或用塑料卡、拉筋、支撑筋
⒌ 主要机具:钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等
⑵ 作业条件:⒈ 钢筋进场后应检查是否有出厂证明、复试报告,并按施工平面图中指定的位置,按规格、使用部位、编号分别加垫木堆放
⒉ 钢筋绑扎前,应检查有无锈蚀,除锈之后再运至绑扎部位
⒊ 熟悉图纸、按设计要求检查已加工好的钢筋规格、形状、数量是否正确
⒋ 做好抄平放线工作,弹好水平标高线,柱、墙外皮尺寸线
⒌ 根据弹好的外皮尺寸线,检查下层预留搭接钢筋的位置、数量、长度,如不符合要求时,应进行处理
绑扎前先整理调直下层伸出的搭接筋,并将锈蚀、水泥砂浆等污垢清除洁净
⒍ 根据标高检查下层伸出搭接筋处的混凝土表面标高(柱顶、墙顶)是否符合图纸要求,如有松散不实之处,要剔除并清理洁净
⒎ 模板安装完并办理预检,将模板内杂物清理洁净
⒏ 按要求搭好脚手架
⒐ 根据设计图纸及工艺标准要求,向班组进行技术交底

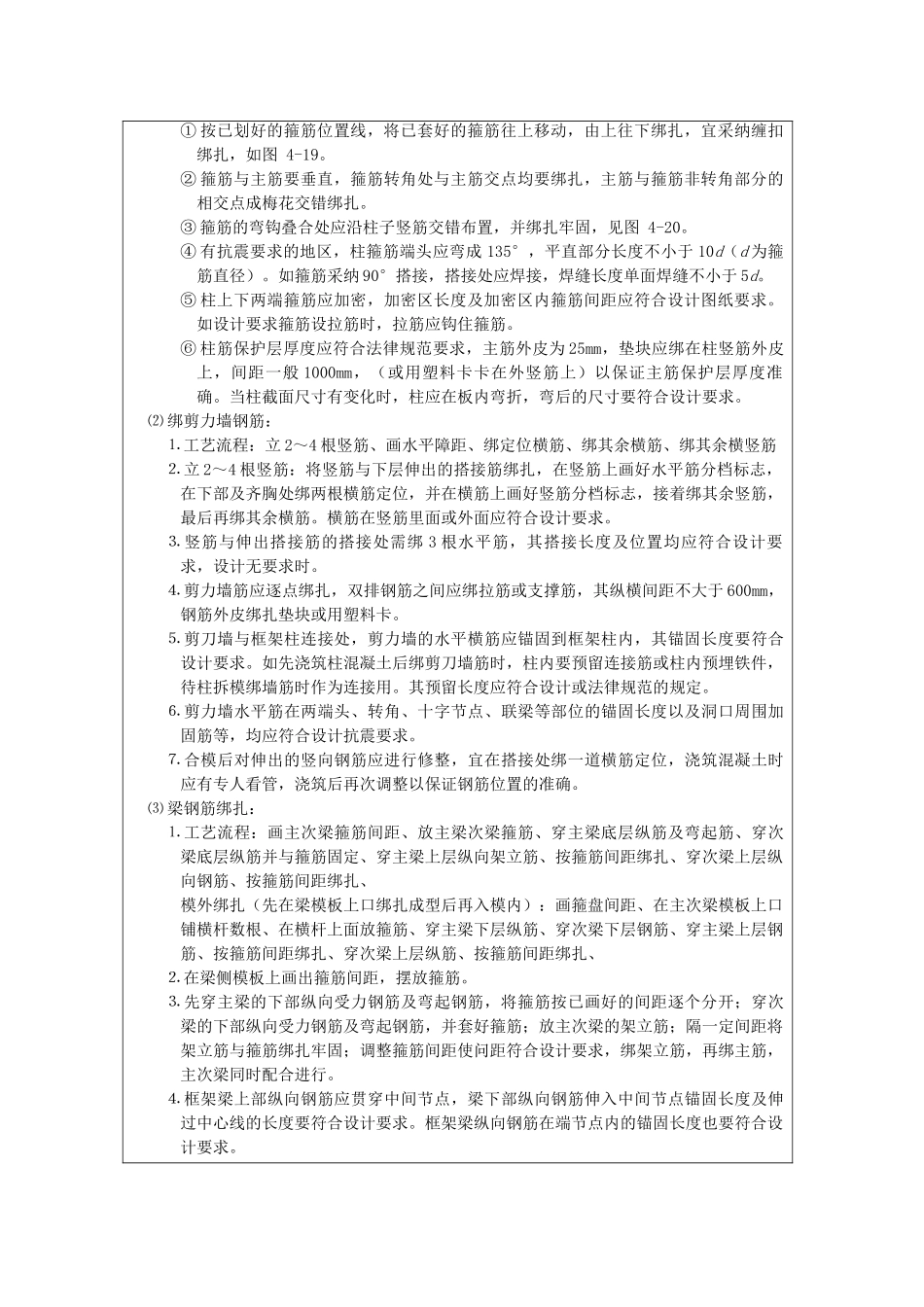

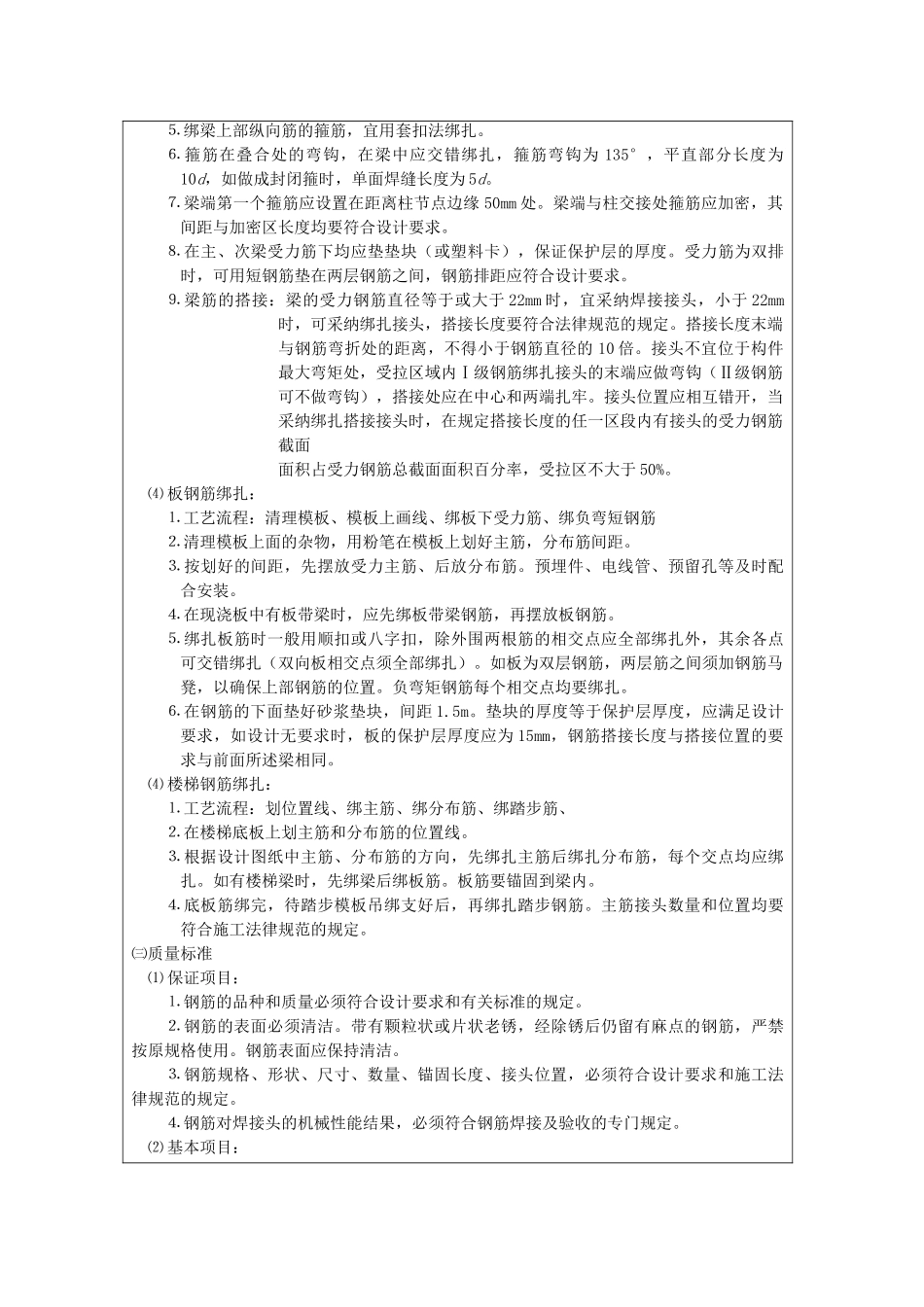

㈡操作工艺⑴ 绑柱子钢筋: ⒈ 工艺流程:套柱箍筋、搭接绑扎竖向受力筋、画箍筋间距线、绑箍筋⒉ 套柱箍筋:按图纸要求间距,计算好每根柱箍筋数量,先将箍筋套在下层伸出的搭
