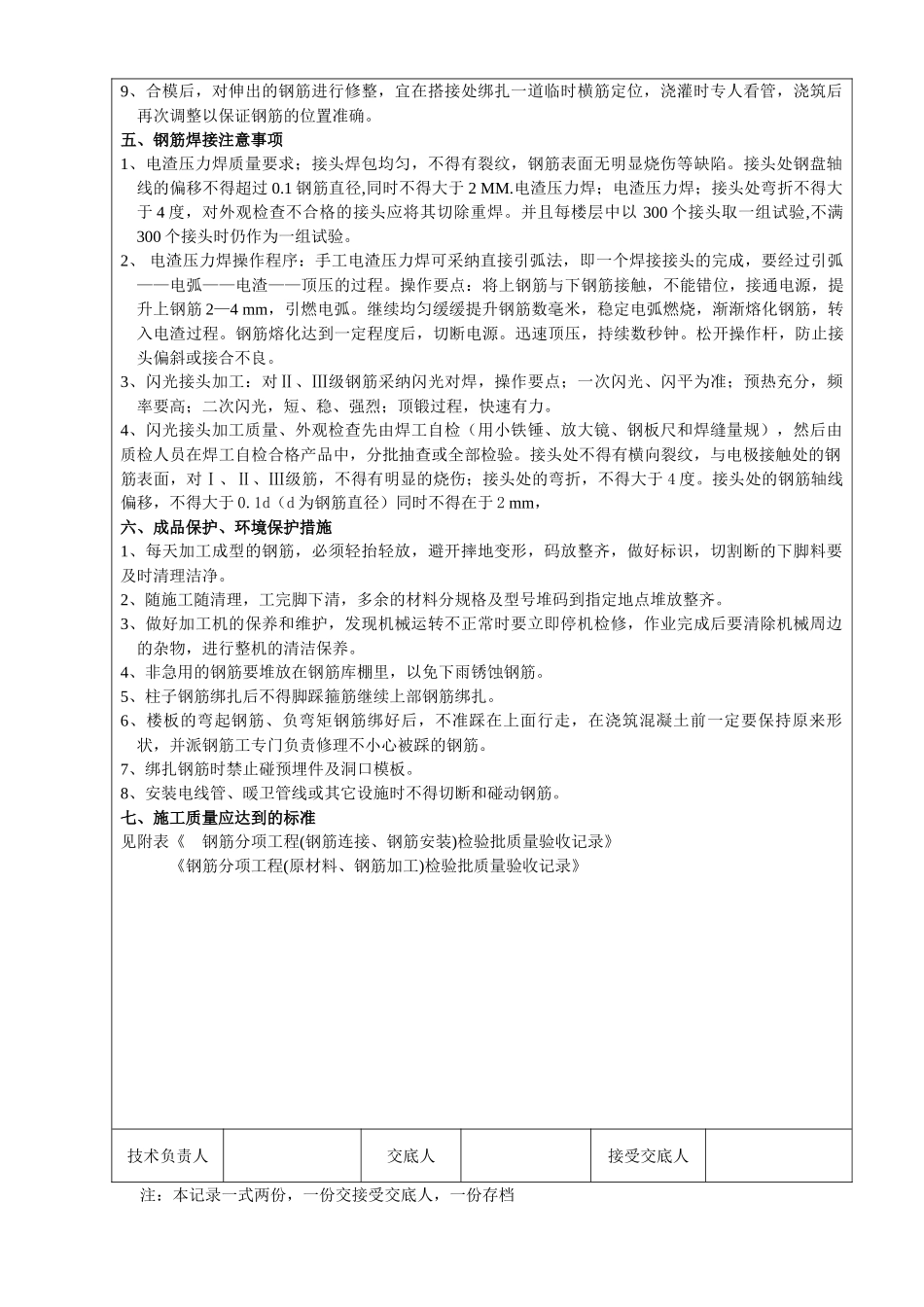

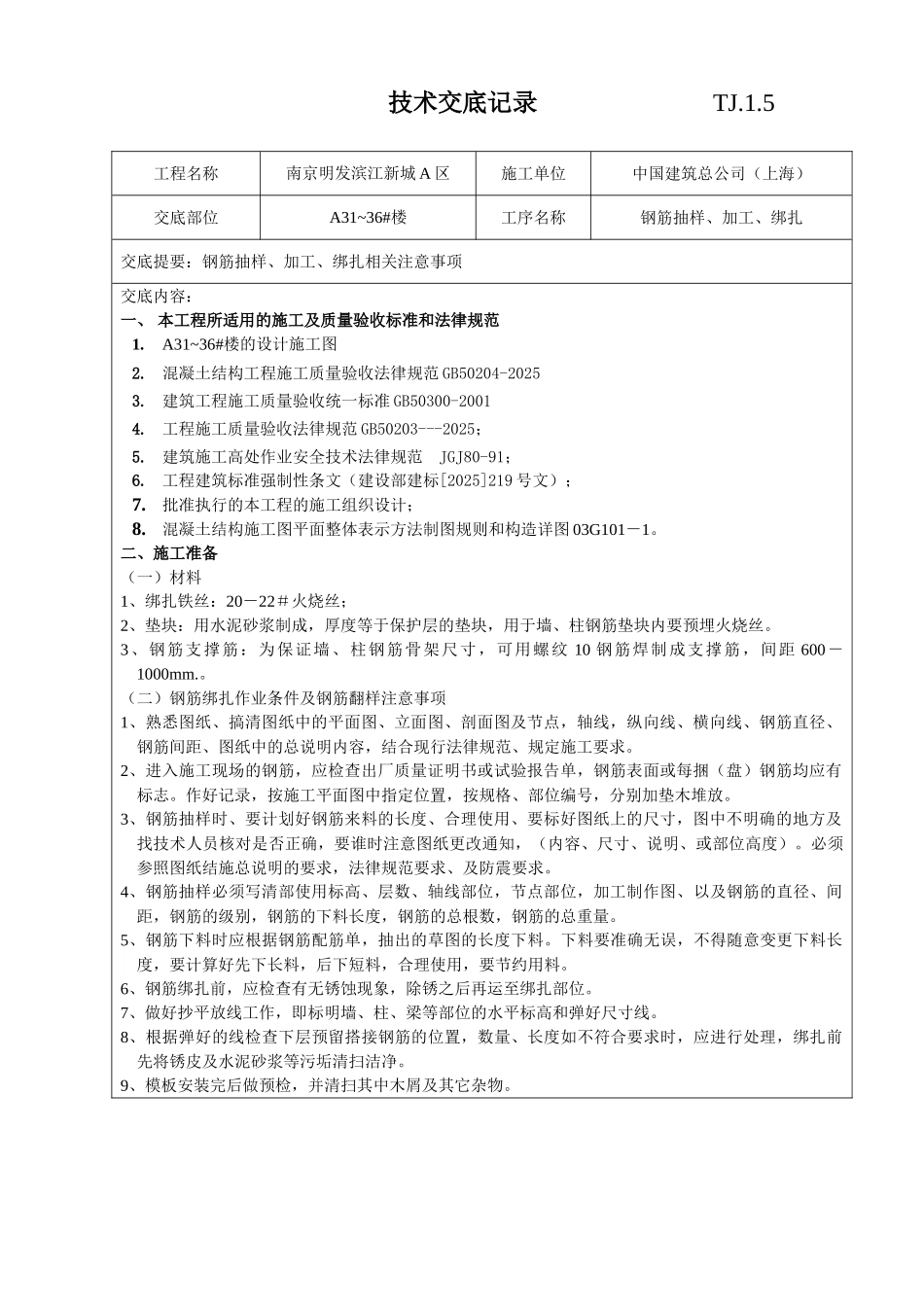

技术交底记录 TJ.1.5工程名称南京明发滨江新城 A 区施工单位中国建筑总公司(上海)交底部位A31~36#楼工序名称钢筋抽样、加工、绑扎交底提要:钢筋抽样、加工、绑扎相关注意事项交底内容:一、 本工程所适用的施工及质量验收标准和法律规范1.A31~36#楼的设计施工图2.混凝土结构工程施工质量验收法律规范 GB50204-20253.建筑工程施工质量验收统一标准 GB50300-20014.工程施工质量验收法律规范 GB50203---2025;5.建筑施工高处作业安全技术法律规范 JGJ80-91;6.工程建筑标准强制性条文(建设部建标[2025]219 号文);7.批准执行的本工程的施工组织设计;8.混凝土结构施工图平面整体表示方法制图规则和构造详图 03G101-1。二、施工准备(一)材料1、绑扎铁丝:20-22#火烧丝;2、垫块:用水泥砂浆制成,厚度等于保护层的垫块,用于墙、柱钢筋垫块内要预埋火烧丝。3、钢筋支撑筋:为保证墙、柱钢筋骨架尺寸,可用螺纹 10 钢筋焊制成支撑筋,间距 600-1000mm.。(二)钢筋绑扎作业条件及钢筋翻样注意事项1、熟悉图纸、搞清图纸中的平面图、立面图、剖面图及节点,轴线,纵向线、横向线、钢筋直径、钢筋间距、图纸中的总说明内容,结合现行法律规范、规定施工要求。2、进入施工现场的钢筋,应检查出厂质量证明书或试验报告单,钢筋表面或每捆(盘)钢筋均应有标志。作好记录,按施工平面图中指定位置,按规格、部位编号,分别加垫木堆放。3、钢筋抽样时、要计划好钢筋来料的长度、合理使用、要标好图纸上的尺寸,图中不明确的地方及找技术人员核对是否正确,要谁时注意图纸更改通知,(内容、尺寸、说明、或部位高度)。必须参照图纸结施总说明的要求,法律规范要求、及防震要求。4、钢筋抽样必须写清部使用标高、层数、轴线部位,节点部位,加工制作图、以及钢筋的直径、间距,钢筋的级别,钢筋的下料长度,钢筋的总根数,钢筋的总重量。5、钢筋下料时应根据钢筋配筋单,抽出的草图的长度下料。下料要准确无误,不得随意变更下料长度,要计算好先下长料,后下短料,合理使用,要节约用料。6、钢筋绑扎前,应检查有无锈蚀现象,除锈之后再运至绑扎部位。7、做好抄平放线工作,即标明墙、柱、梁等部位的水平标高和弹好尺寸线。8、根据弹好的线检查下层预留搭接钢筋的位置,数量、长度如不符合要求时,应进行处理,绑扎前先将锈皮及水泥砂浆等污垢清扫洁净。9、模板安装完后做预检,并清扫其中木屑及其它杂物。三、钢筋下料及加工注意事项...
