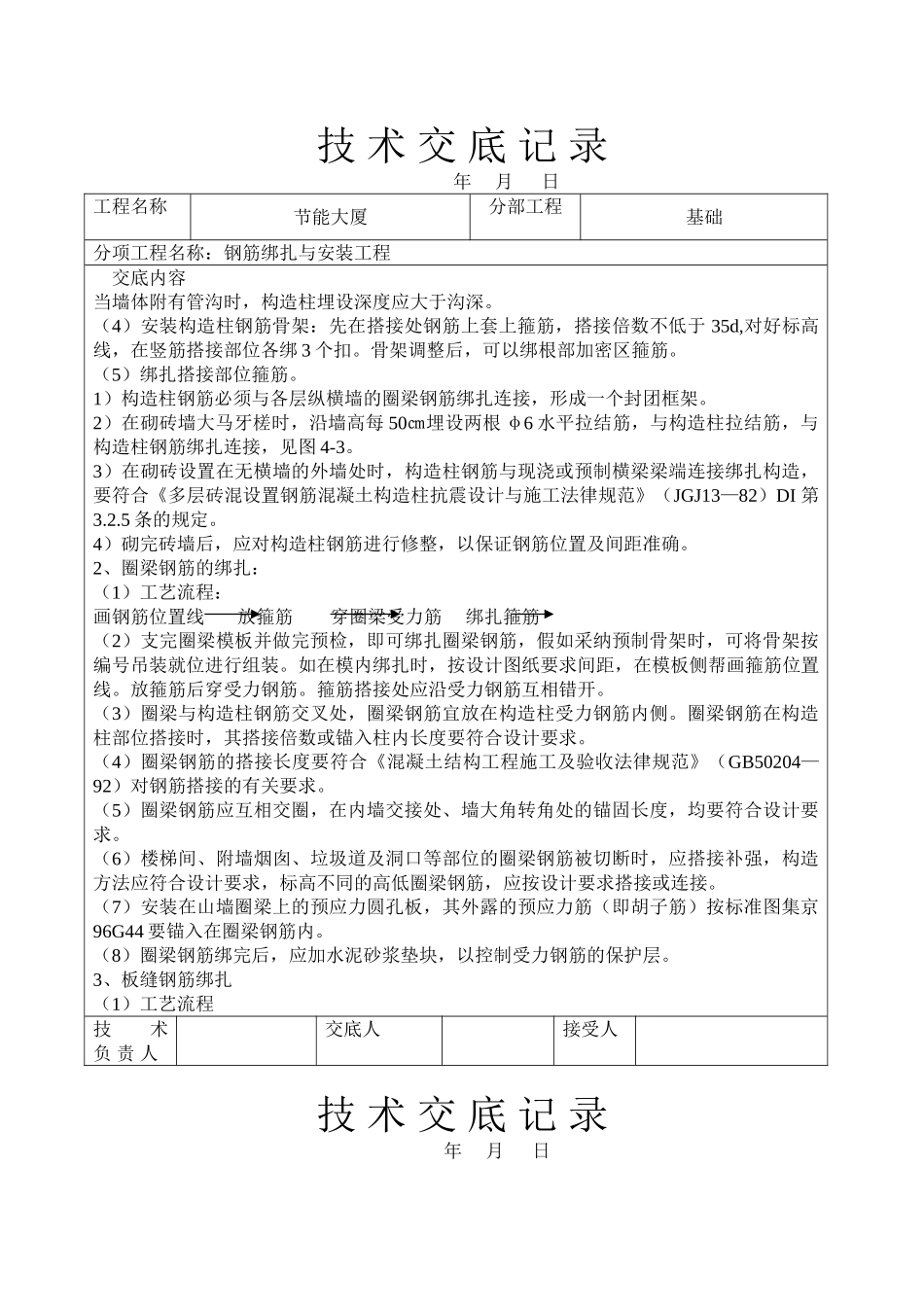

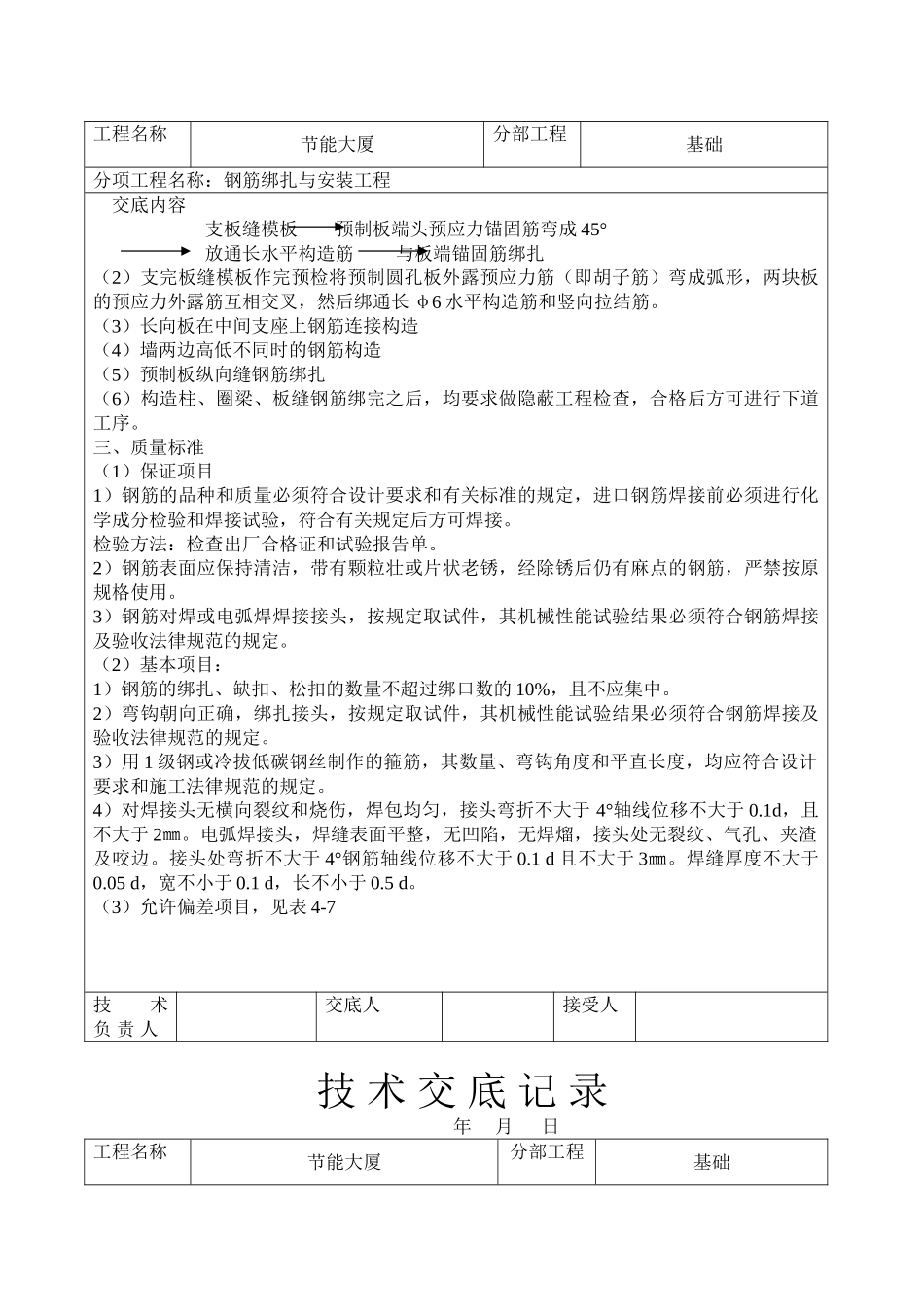

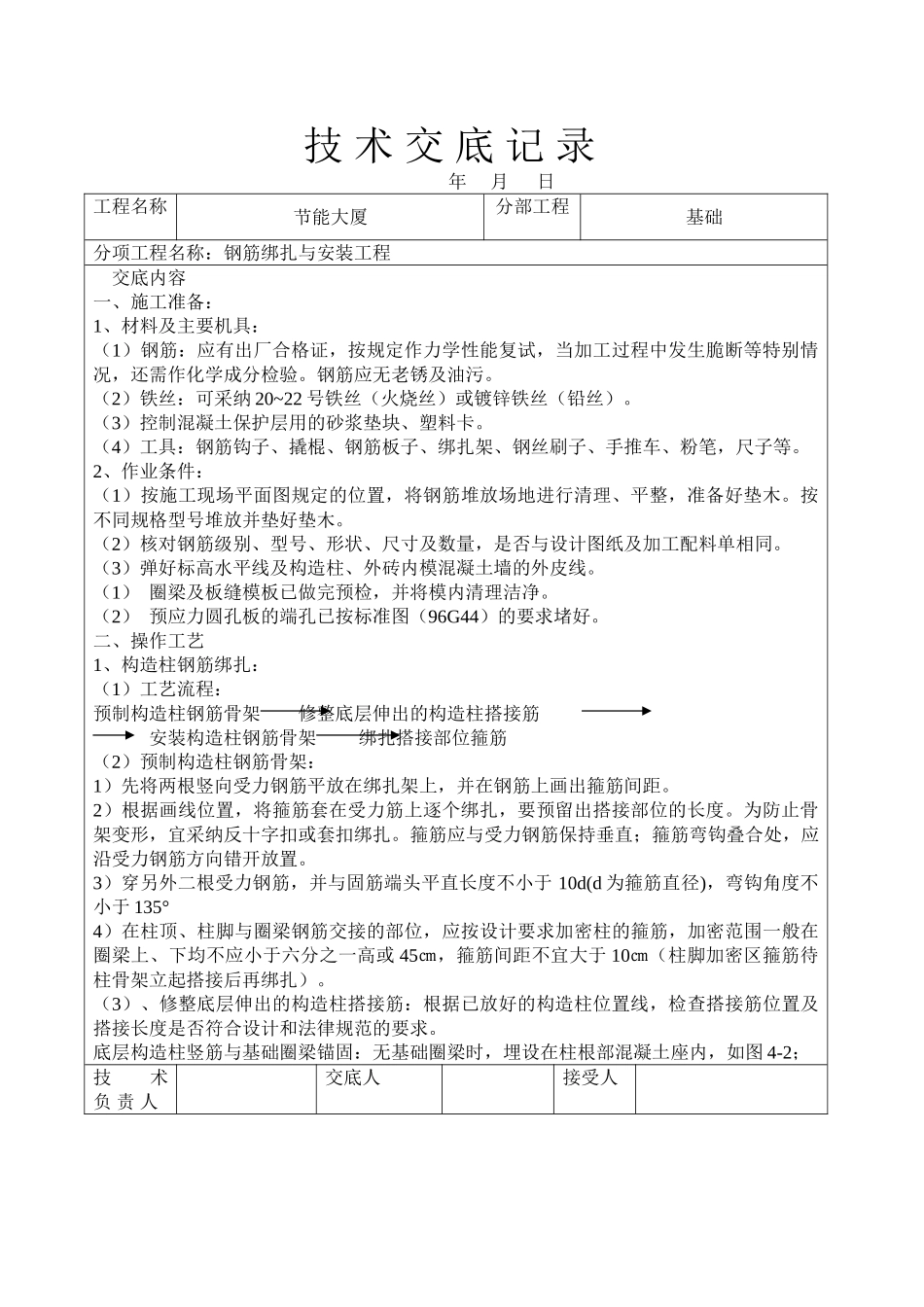

技 术 交 底 记 录 年 月 日工程名称节能大厦分部工程基础分项工程名称:钢筋绑扎与安装工程交底内容一、施工准备:1、材料及主要机具:(1)钢筋:应有出厂合格证,按规定作力学性能复试,当加工过程中发生脆断等特别情况,还需作化学成分检验。钢筋应无老锈及油污。(2)铁丝:可采纳 20~22 号铁丝(火烧丝)或镀锌铁丝(铅丝)。(3)控制混凝土保护层用的砂浆垫块、塑料卡。(4)工具:钢筋钩子、撬棍、钢筋板子、绑扎架、钢丝刷子、手推车、粉笔,尺子等。2、作业条件:(1)按施工现场平面图规定的位置,将钢筋堆放场地进行清理、平整,准备好垫木。按不同规格型号堆放并垫好垫木。(2)核对钢筋级别、型号、形状、尺寸及数量,是否与设计图纸及加工配料单相同。(3)弹好标高水平线及构造柱、外砖内模混凝土墙的外皮线。(1) 圈梁及板缝模板已做完预检,并将模内清理洁净。(2) 预应力圆孔板的端孔已按标准图(96G44)的要求堵好。二、操作工艺1、构造柱钢筋绑扎:(1)工艺流程:预制构造柱钢筋骨架 修整底层伸出的构造柱搭接筋安装构造柱钢筋骨架 绑扎搭接部位箍筋(2)预制构造柱钢筋骨架:1)先将两根竖向受力钢筋平放在绑扎架上,并在钢筋上画出箍筋间距。2)根据画线位置,将箍筋套在受力筋上逐个绑扎,要预留出搭接部位的长度。为防止骨架变形,宜采纳反十字扣或套扣绑扎。箍筋应与受力钢筋保持垂直;箍筋弯钩叠合处,应沿受力钢筋方向错开放置。3)穿另外二根受力钢筋,并与固筋端头平直长度不小于 10d(d 为箍筋直径),弯钩角度不小于 135°4)在柱顶、柱脚与圈梁钢筋交接的部位,应按设计要求加密柱的箍筋,加密范围一般在圈梁上、下均不应小于六分之一高或 45㎝,箍筋间距不宜大于 10㎝(柱脚加密区箍筋待柱骨架立起搭接后再绑扎)。(3)、修整底层伸出的构造柱搭接筋:根据已放好的构造柱位置线,检查搭接筋位置及搭接长度是否符合设计和法律规范的要求。底层构造柱竖筋与基础圈梁锚固:无基础圈梁时,埋设在柱根部混凝土座内,如图 4-2;技术负 责 人交底人接受人 技 术 交 底 记 录 年 月 日工程名称节能大厦分部工程基础分项工程名称:钢筋绑扎与安装工程交底内容当墙体附有管沟时,构造柱埋设深度应大于沟深。(4)安装构造柱钢筋骨架:先在搭接处钢筋上套上箍筋,搭接倍数不低于 35d,对好标高线,在竖筋搭接部位各绑 3 个扣。骨架调整后,可以绑根部加密区箍筋。(5)绑扎搭接部位箍...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

钢筋绑扎与安装工程技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
