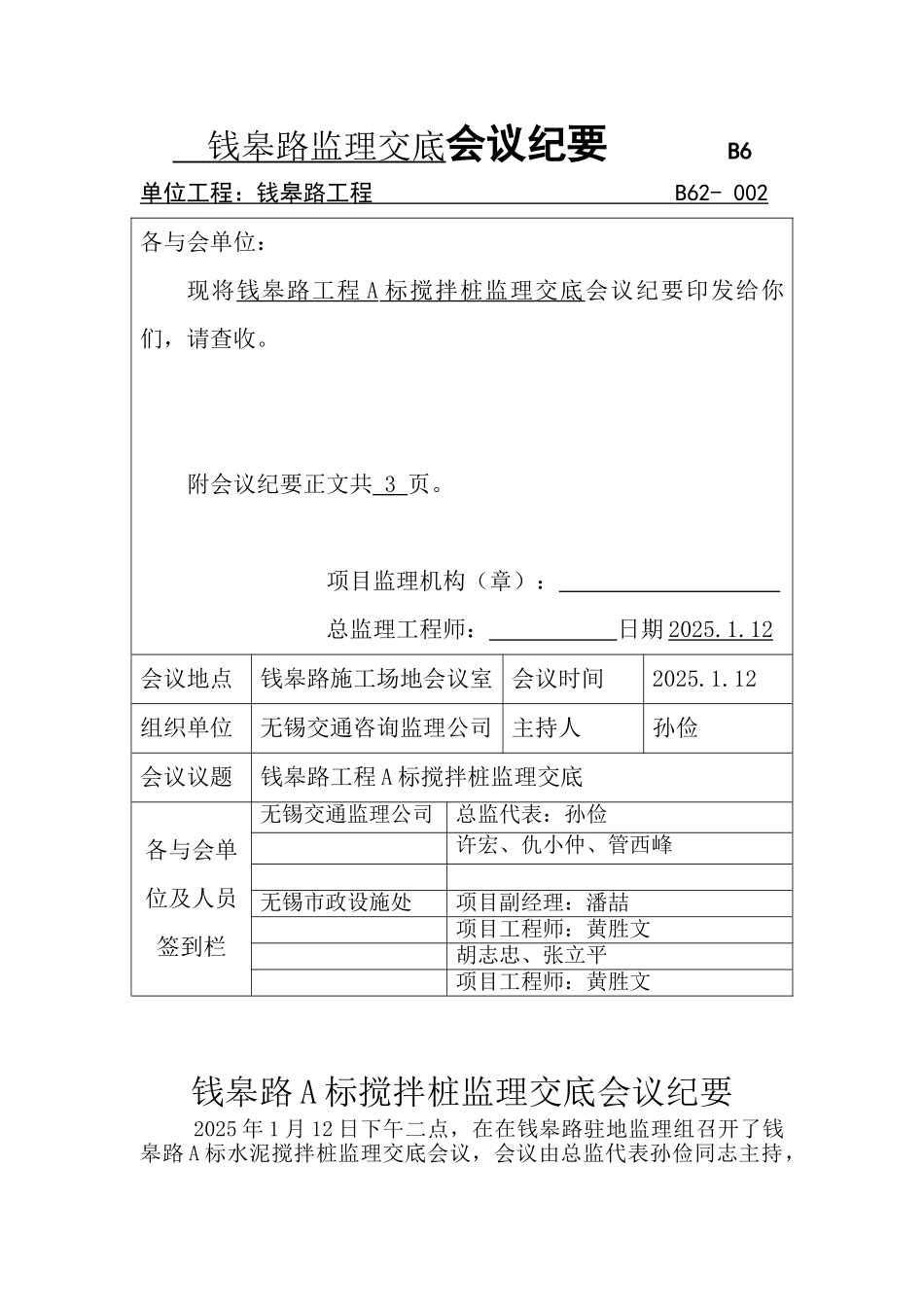

钱皋路监理交底会议纪要 B6单位工程:钱皋路工程 B62- 002 各与会单位:现将钱皋路工程 A 标搅拌桩监理交底会议纪要印发给你们,请查收
附会议纪要正文共 3 页
项目监理机构(章): 总监理工程师: 日期 2025
12会议地点钱皋路施工场地会议室 会议时间2025
12组织单位无锡交通咨询监理公司 主持人孙俭会议议题钱皋路工程 A 标搅拌桩监理交底各与会单位及人员签到栏无锡交通监理公司总监代表:孙俭许宏、仇小仲、管西峰无锡市政设施处项目副经理:潘喆 项目工程师:黄胜文胡志忠、张立平 项目工程师:黄胜文钱皋路 A 标搅拌桩监理交底会议纪要 2025 年 1 月 12 日下午二点,在在钱皋路驻地监理组召开了钱皋路 A 标水泥搅拌桩监理交底会议,会议由总监代表孙俭同志主持,与会各方有无锡交通监理公司(监理方)、无锡市政设施处(施工方)等有关单位相关人员

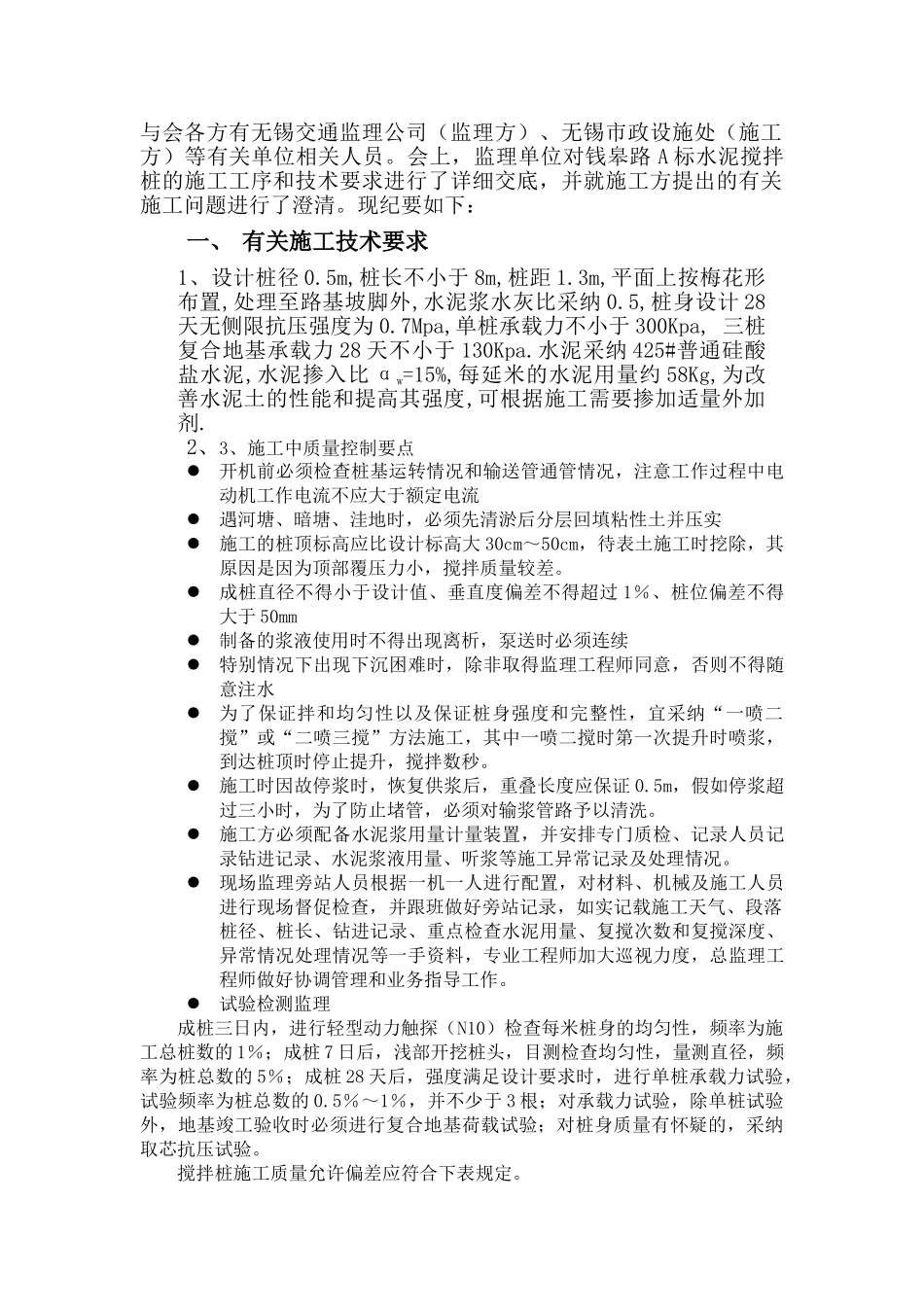

会上,监理单位对钱皋路 A 标水泥搅拌桩的施工工序和技术要求进行了详细交底,并就施工方提出的有关施工问题进行了澄清
现纪要如下:一、 有关施工技术要求1、设计桩径 0
5m,桩长不小于 8m,桩距 1
3m,平面上按梅花形布置,处理至路基坡脚外,水泥浆水灰比采纳 0
5,桩身设计 28天无侧限抗压强度为 0
7Mpa,单桩承载力不小于 300Kpa, 三桩复合地基承载力 28 天不小于 130Kpa
水泥采纳 425#普通硅酸盐水泥,水泥掺入比 αw=15%,每延米的水泥用量约 58Kg,为改善水泥土的性能和提高其强度,可根据施工需要掺加适量外加剂

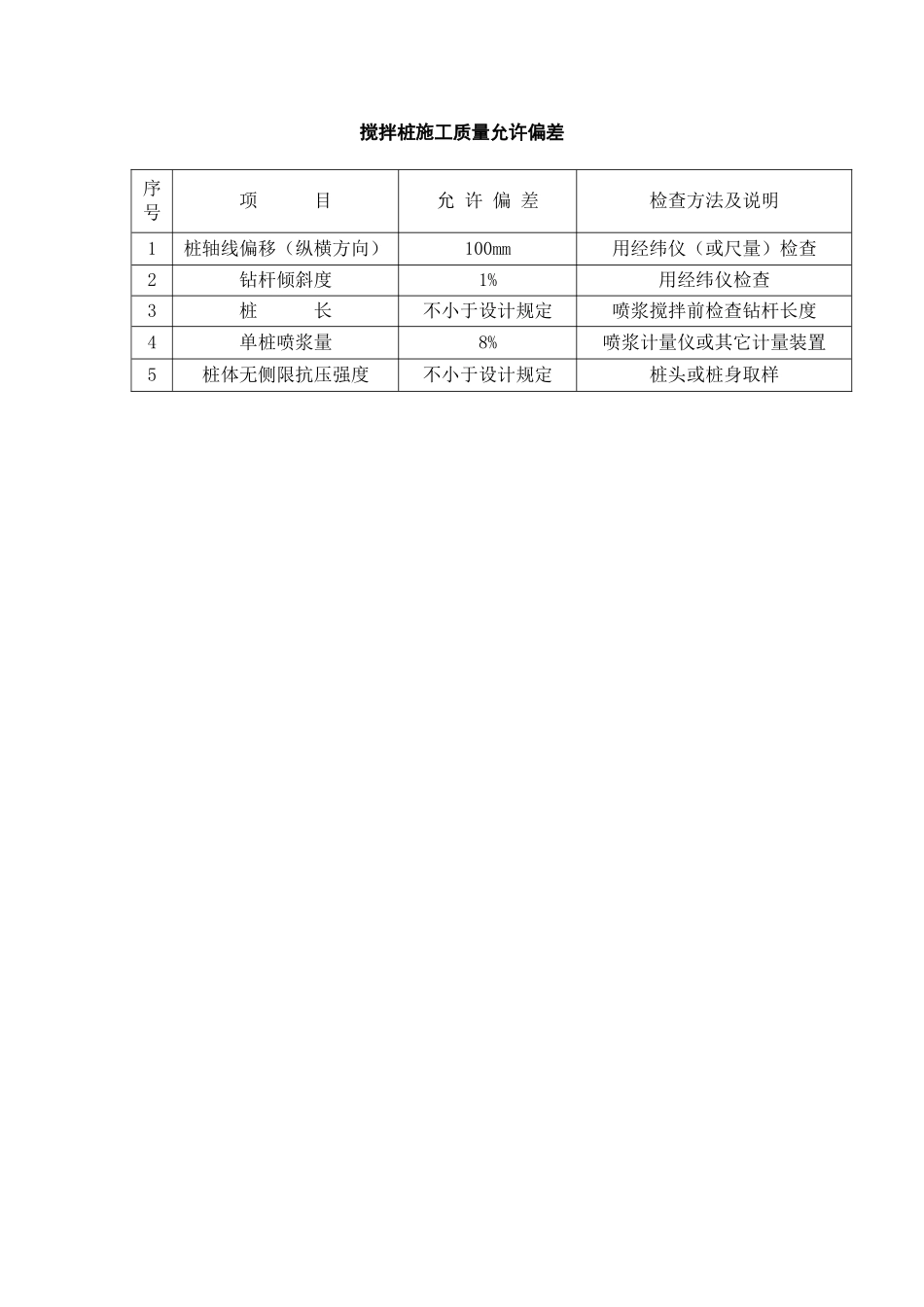

2、3、施工中质量控制要点开机前必须检查桩基运转情况和输送管通管情况,注意工作过程中电动机工作电流不应大于额定电流遇河塘、暗塘、洼地时,必须先清淤后分层回填粘性土并压实施工的桩顶标高应比设计标高大 30cm~50cm,待表土施工时挖除,其原因是因为顶部覆压力小
