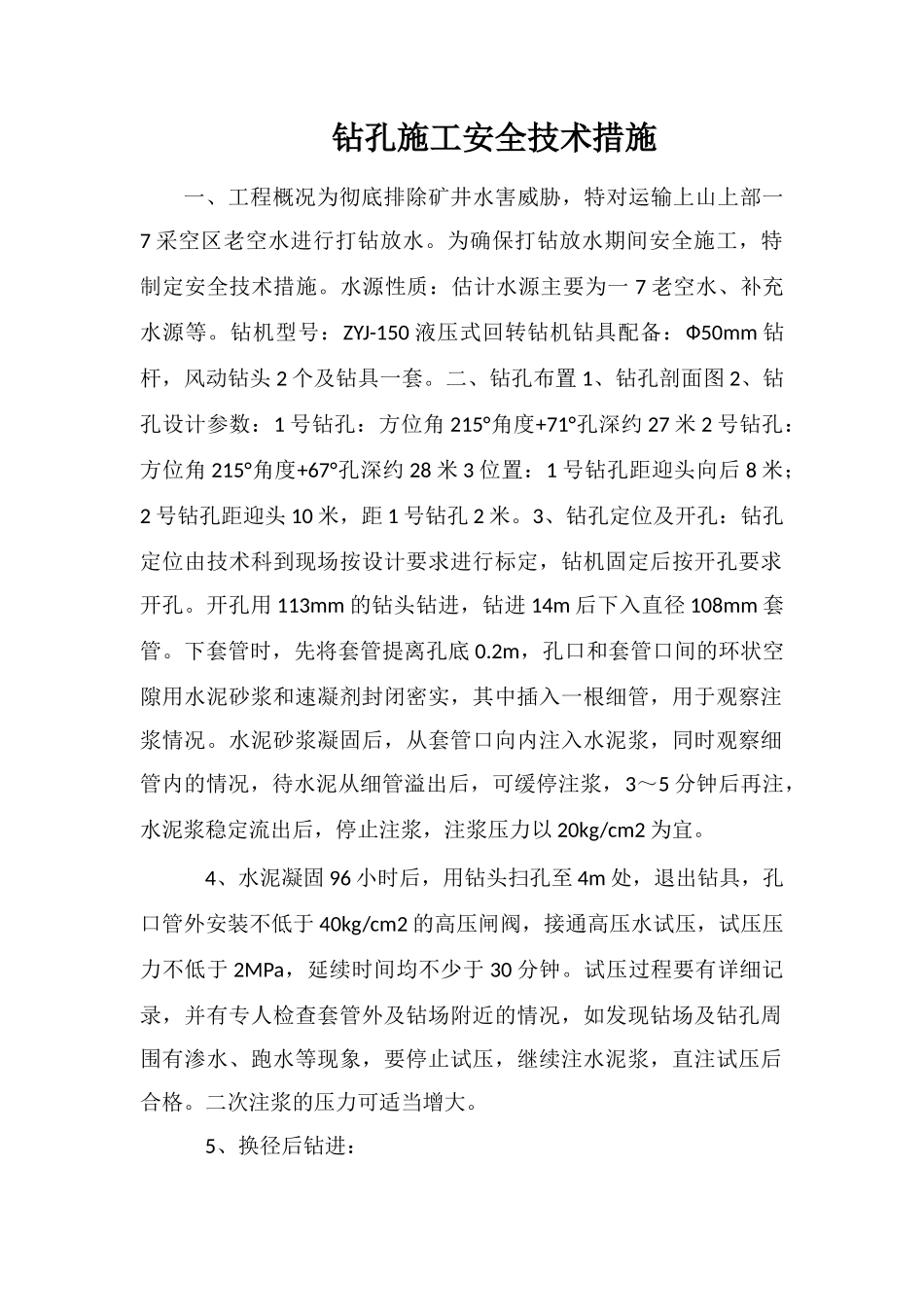

钻孔施工安全技术措施一、工程概况为彻底排除矿井水害威胁,特对运输上山上部一7 采空区老空水进行打钻放水
为确保打钻放水期间安全施工,特制定安全技术措施
水源性质:估计水源主要为一 7 老空水、补充水源等
钻机型号:ZYJ-150 液压式回转钻机钻具配备:Ф50mm 钻杆,风动钻头 2 个及钻具一套
二、钻孔布置 1、钻孔剖面图 2、钻孔设计参数:1 号钻孔:方位角 215°角度+71°孔深约 27 米 2 号钻孔:方位角 215°角度+67°孔深约 28 米 3 位置:1 号钻孔距迎头向后 8 米;2 号钻孔距迎头 10 米,距 1 号钻孔 2 米
3、钻孔定位及开孔:钻孔定位由技术科到现场按设计要求进行标定,钻机固定后按开孔要求开孔
开孔用 113mm 的钻头钻进,钻进 14m 后下入直径 108mm 套管
下套管时,先将套管提离孔底 0
2m,孔口和套管口间的环状空隙用水泥砂浆和速凝剂封闭密实,其中插入一根细管,用于观察注浆情况
水泥砂浆凝固后,从套管口向内注入水泥浆,同时观察细管内的情况,待水泥从细管溢出后,可缓停注浆,3~5 分钟后再注,水泥浆稳定流出后,停止注浆,注浆压力以 20kg/cm2 为宜
4、水泥凝固 96 小时后,用钻头扫孔至 4m 处,退出钻具,孔口管外安装不低于 40kg/cm2 的高压闸阀,接通高压水试压,试压压力不低于 2MPa,延续时间均不少于 30 分钟
试压过程要有详细记录,并有专人检查套管外及钻场附近的情况,如发现钻场及钻孔周围有渗水、跑水等现象,要停止试压,继续注水泥浆,直注试压后合格
二次注浆的压力可适当增大

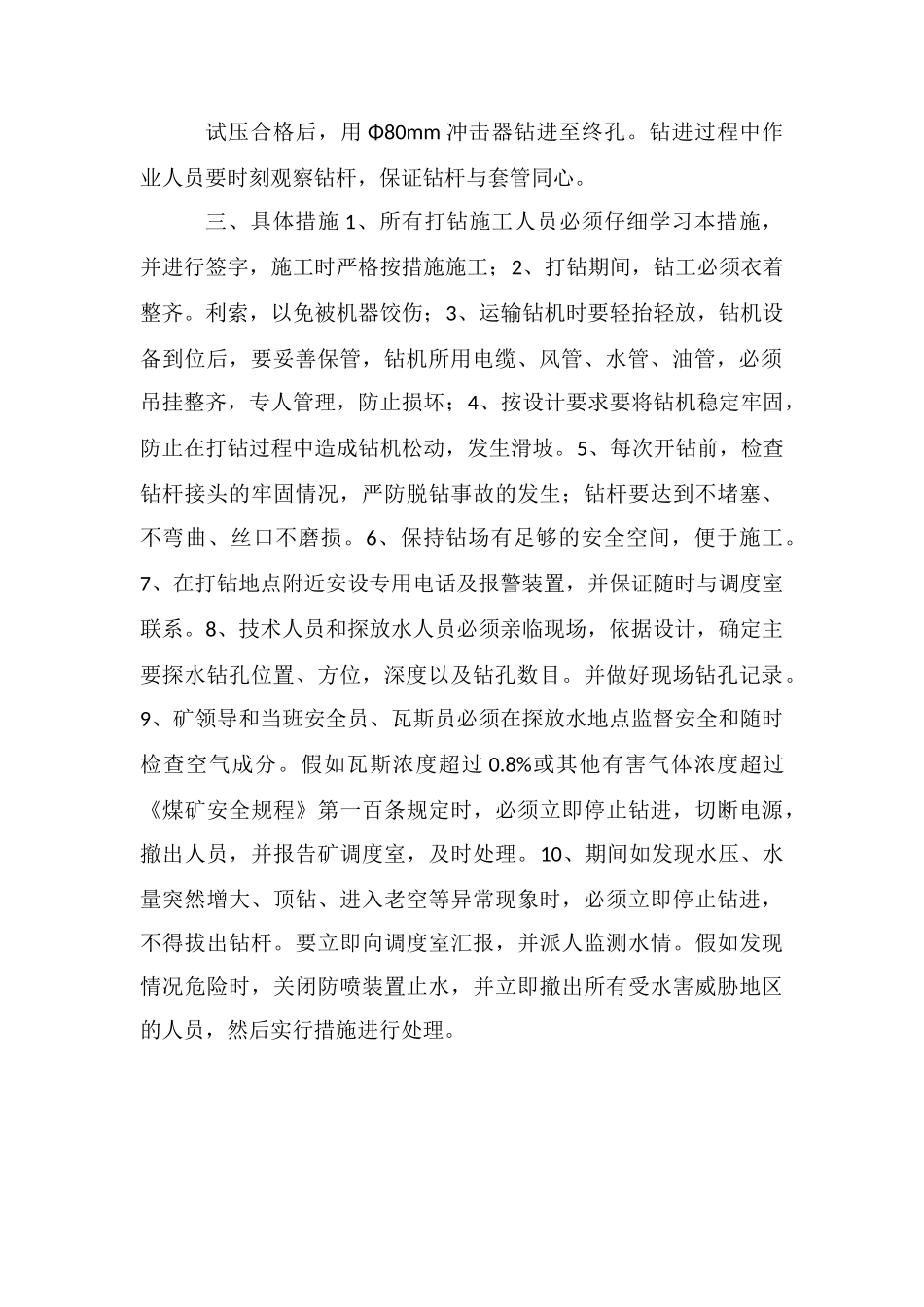

5、换径后钻进:试压合格后,用 Φ80mm 冲击器钻进至终孔
钻进过程中作业人员要时刻观察钻杆,保证钻杆与套管同心
三、具体措施 1、所有打钻施工人员必须仔细学习本措施,并进行签字,施工时严格按措施施工;2、打钻期间,钻工必须
