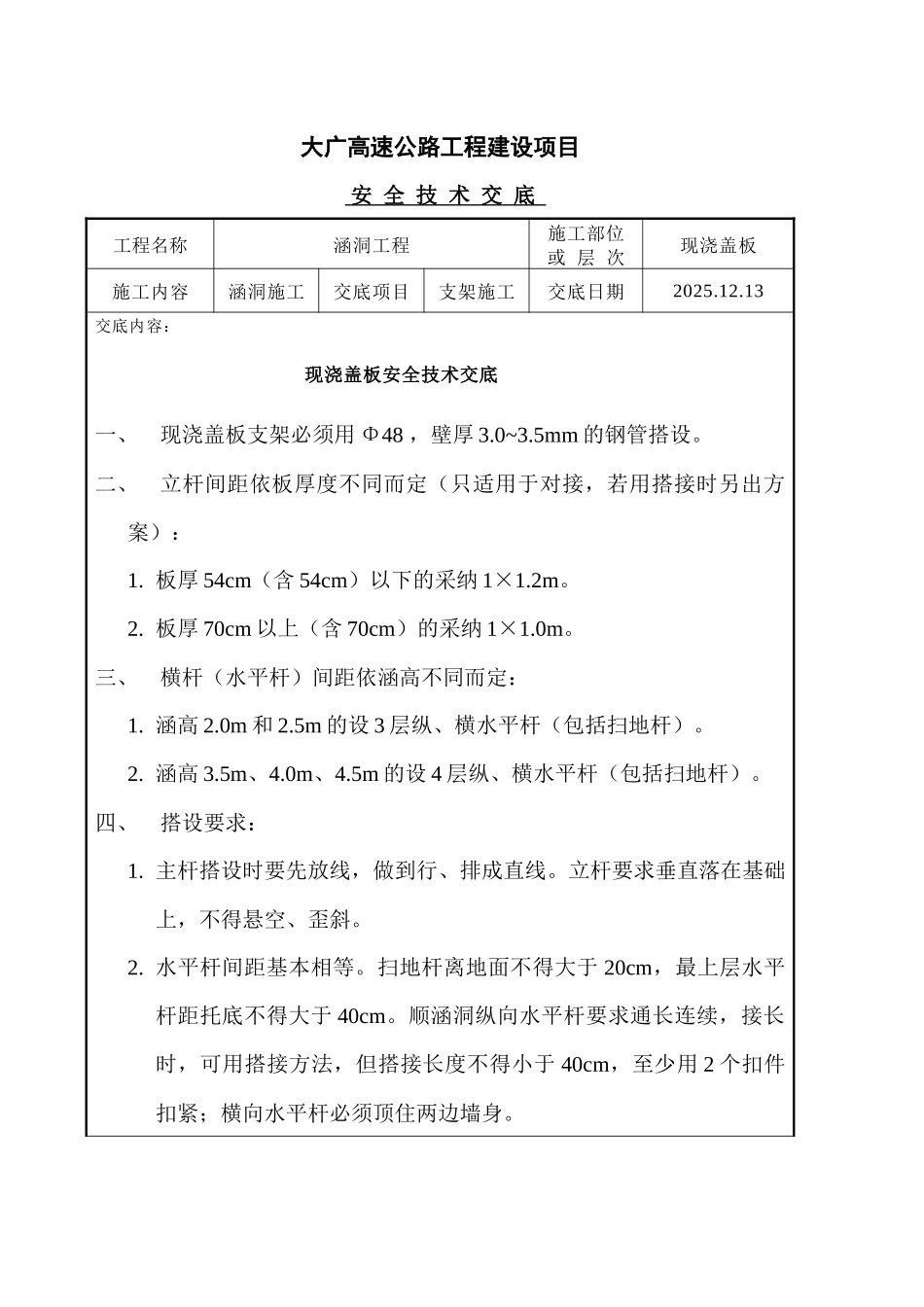

大广高速公路工程建设项目 安 全 技 术 交 底 工程名称涵洞工程施工部位或 层 次现浇盖板施工内容涵洞施工交底项目支架施工交底日期2025
13交底内容:现浇盖板安全技术交底一、现浇盖板支架必须用 Φ48 ,壁厚 3
5mm 的钢管搭设
二、立杆间距依板厚度不同而定(只适用于对接,若用搭接时另出方案):1
板厚 54cm(含 54cm)以下的采纳 1×1
板厚 70cm 以上(含 70cm)的采纳 1×1
三、横杆(水平杆)间距依涵高不同而定:1
0m 和 2
5m 的设 3 层纵、横水平杆(包括扫地杆)
5m 的设 4 层纵、横水平杆(包括扫地杆)
四、搭设要求:1
主杆搭设时要先放线,做到行、排成直线
立杆要求垂直落在基础上,不得悬空、歪斜
水平杆间距基本相等
扫地杆离地面不得大于 20cm,最上层水平杆距托底不得大于 40cm
顺涵洞纵向水平杆要求通长连续,接长时,可用搭接方法,但搭接长度不得小于 40cm,至少用 2 个扣件扣紧;横向水平杆必须顶住两边墙身

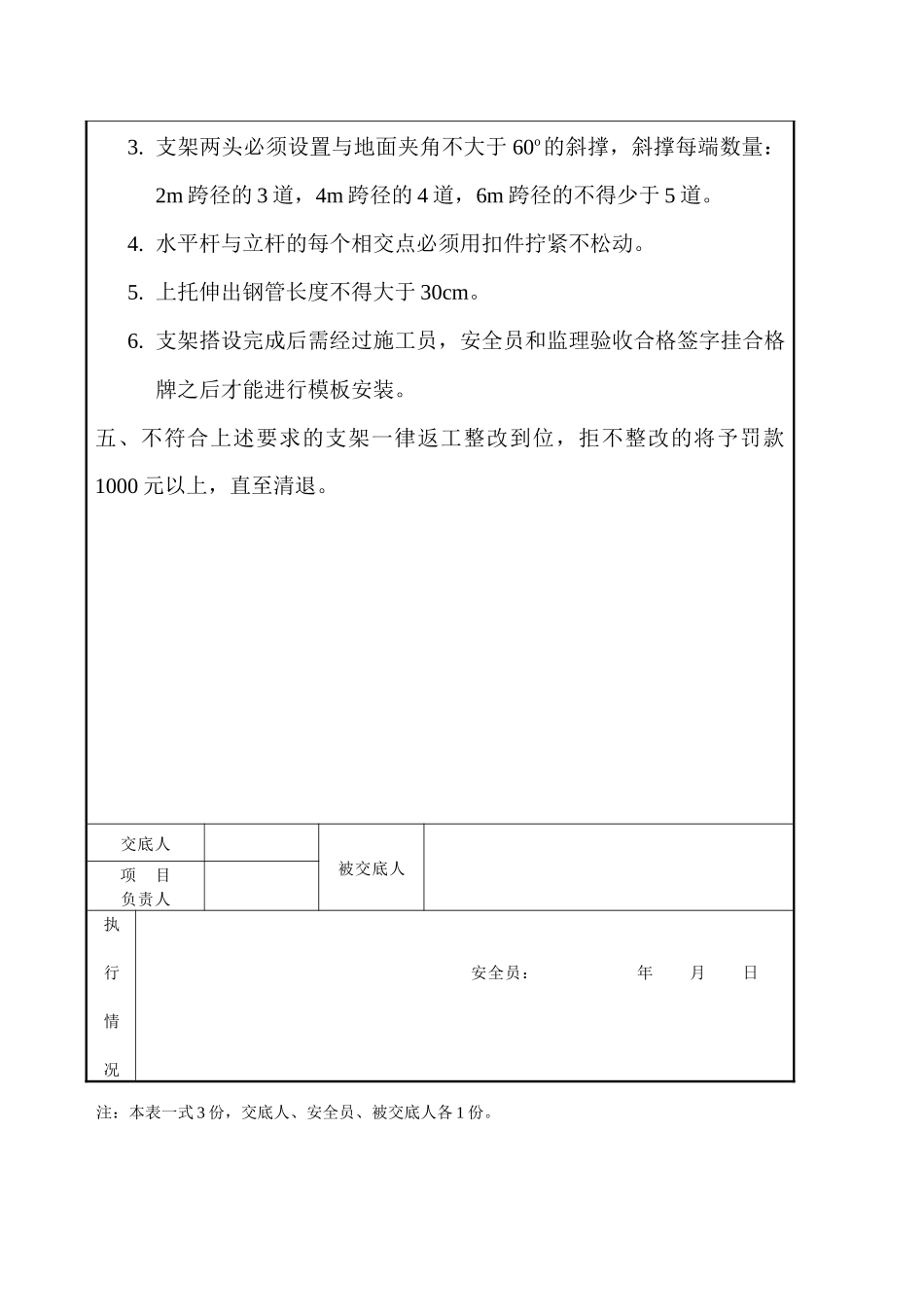

支架两头必须设置与地面夹角不大于 60o的斜撑,斜撑每端数量:2m 跨径的 3 道,4m 跨径的 4 道,6m 跨径的不得少于 5 道
水平杆与立杆的每个相交点必须用扣件拧紧不松动
上托伸出钢管长度不得大于 30cm
支架搭设完成后需经过施工员,安全员和监理验收合格签字挂合格牌之后才能进行模板安装
五、不符合上述要求的支架一律返工整改到位,拒不整改的将予罚款1000 元以上,直至清退
交底人被交底人项 目负责人执 行 情 况安全员: 年 月 日注:本表一式 3 份,交底人、安全员、被交底人各 1 份
