技术交底记录 编号 FHEC—JL—JSC—JD—09—015 工程名称交底日期2025-7-20施工单位分项工程名称钻孔桩技术交底交底提要测量、检测、钢筋加工、砼浇筑交底内容: 一、施工方法1、施工工艺钻孔桩基础施工工艺见图 2-1
2 工艺要点(1)施工准备① 制作圆形砼垫块,直径 14cm,厚度 5cm,中间穿孔,孔内穿 Φ10 钢筋,垫块砼与桩基砼同强度、同配合比,采纳拌合站统一拌制
② 准备足量的膨润土、火碱,满足桩基造浆施工用量
③ 施工前在两墩柱间空余处建水池,满足现场施工用水要求
④ 钻孔前要挖泥浆池循环利用泥浆
⑤ 制作探孔器,直径等同钻孔桩直径,底部做成锥形、上端设吊环,长度为 5 米⑥ 钻孔场地采纳机械将施工整平压实,测量放线确定桩位,人工埋设钢护筒
钢护筒内径比桩径大 20cm,护筒顶面高出施工水位或地下水位 2
0m,在旱地或筑岛时高出施施工场地面 0
护筒埋置深度须符合下列规定:黏性土不小于 1m,砂类土不小于 2m,当表层土松软时将护筒埋置到较坚硬密实的土层中至少 0
5m;岸滩上埋设护筒,在护筒四周回填黏土并分层夯实;护筒顶面中心与设计桩位偏差不大于 5cm,倾斜度不大于 1%
(2)钻孔钻孔采纳旋挖钻机、湿法成孔方法
护筒直径比桩径大 20cm,钻孔前各项准备工作完成经检查满足要求后,将钻机行驶到施工孔位,调整桅杆角度,操作卷扬机,将钻头中心与钻孔中心对准,并放入孔内,调整钻机垂直度参数,使钻杆垂直,同时略微提升钻具,确保钻头环刀自由浮动孔内
泥浆采纳膨润土和火碱制成,在泥浆池中用搅浆机将泥浆搅拌好后,泥浆泵入孔内,旋挖钻均匀缓慢钻进,这样既钻进又起到泥浆护壁的作用

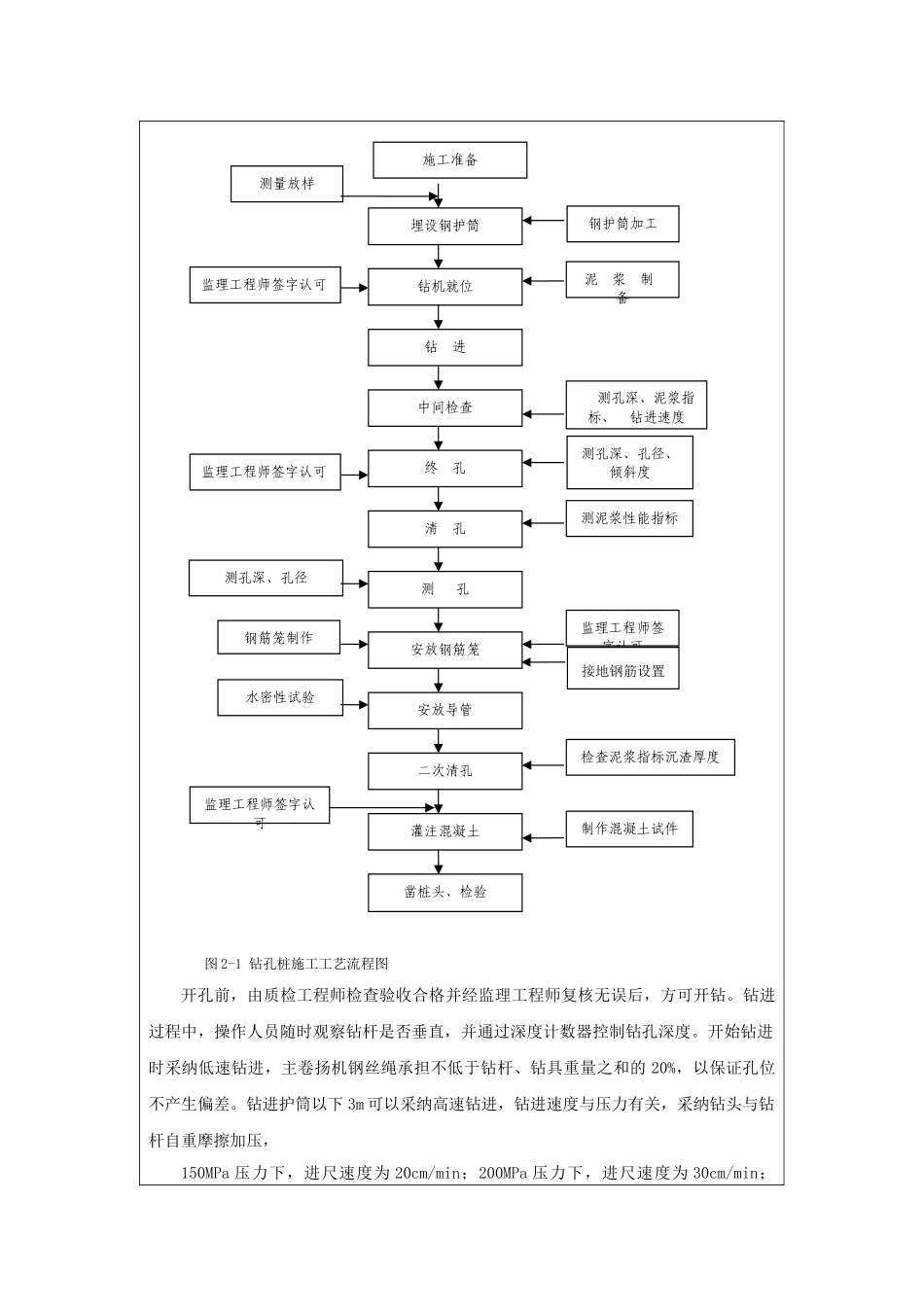

图 2-1 钻孔桩施工工艺流程图开孔前,由质检工程师检查验收合格并经监理工程师复核无误后,方可开钻
钻进过程中,操作人员随时观察钻杆是否垂直,并通过深度计数
