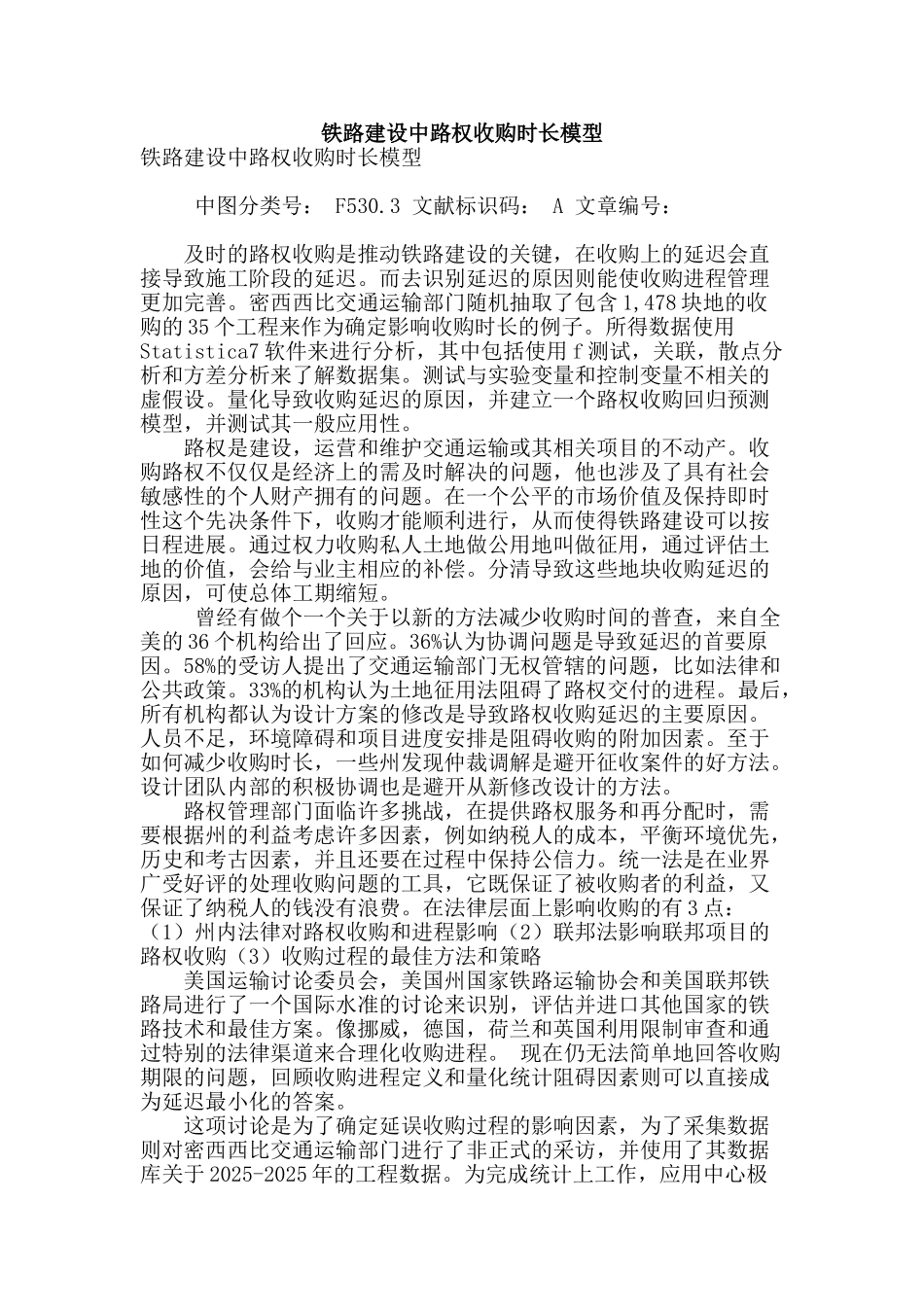

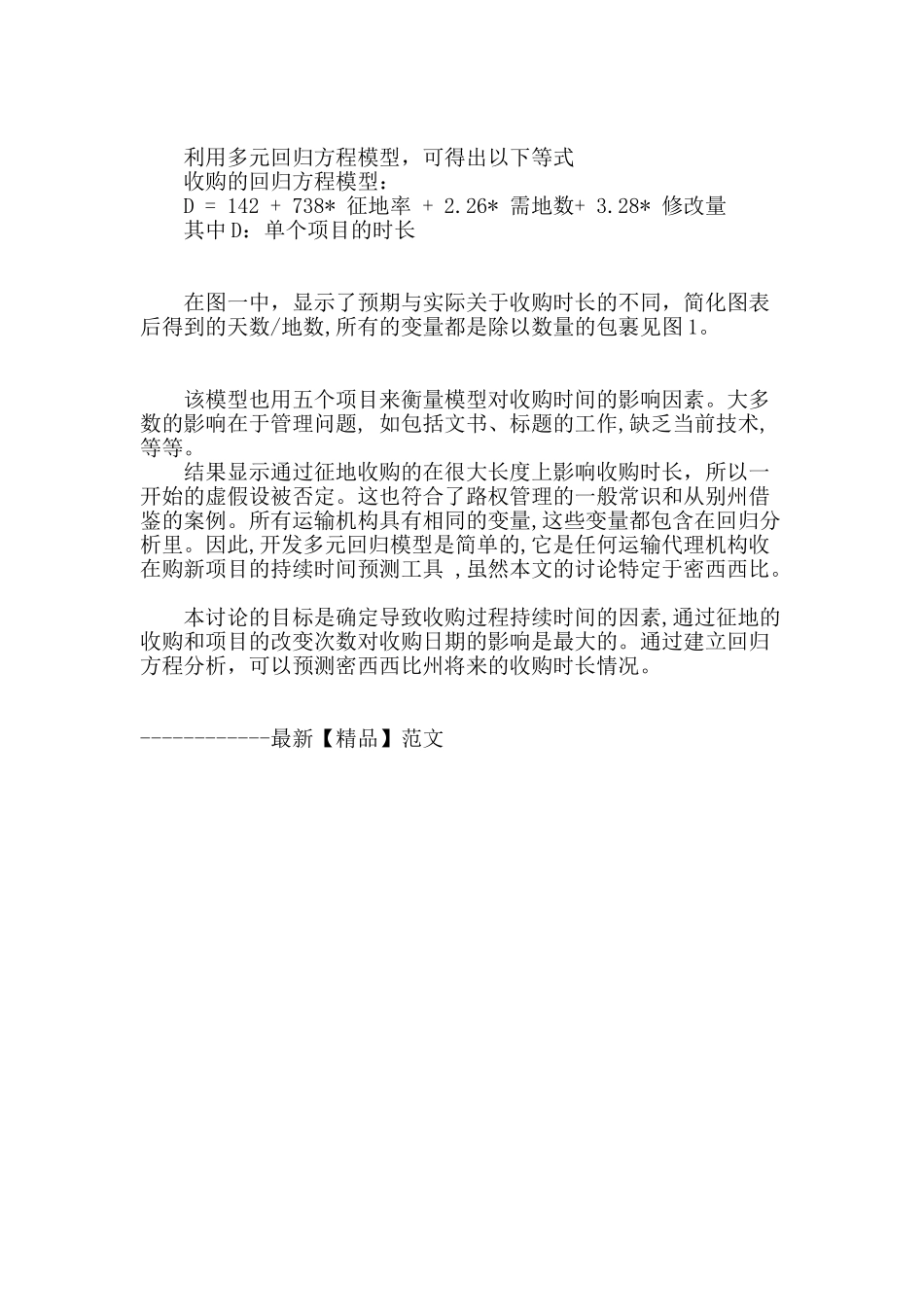

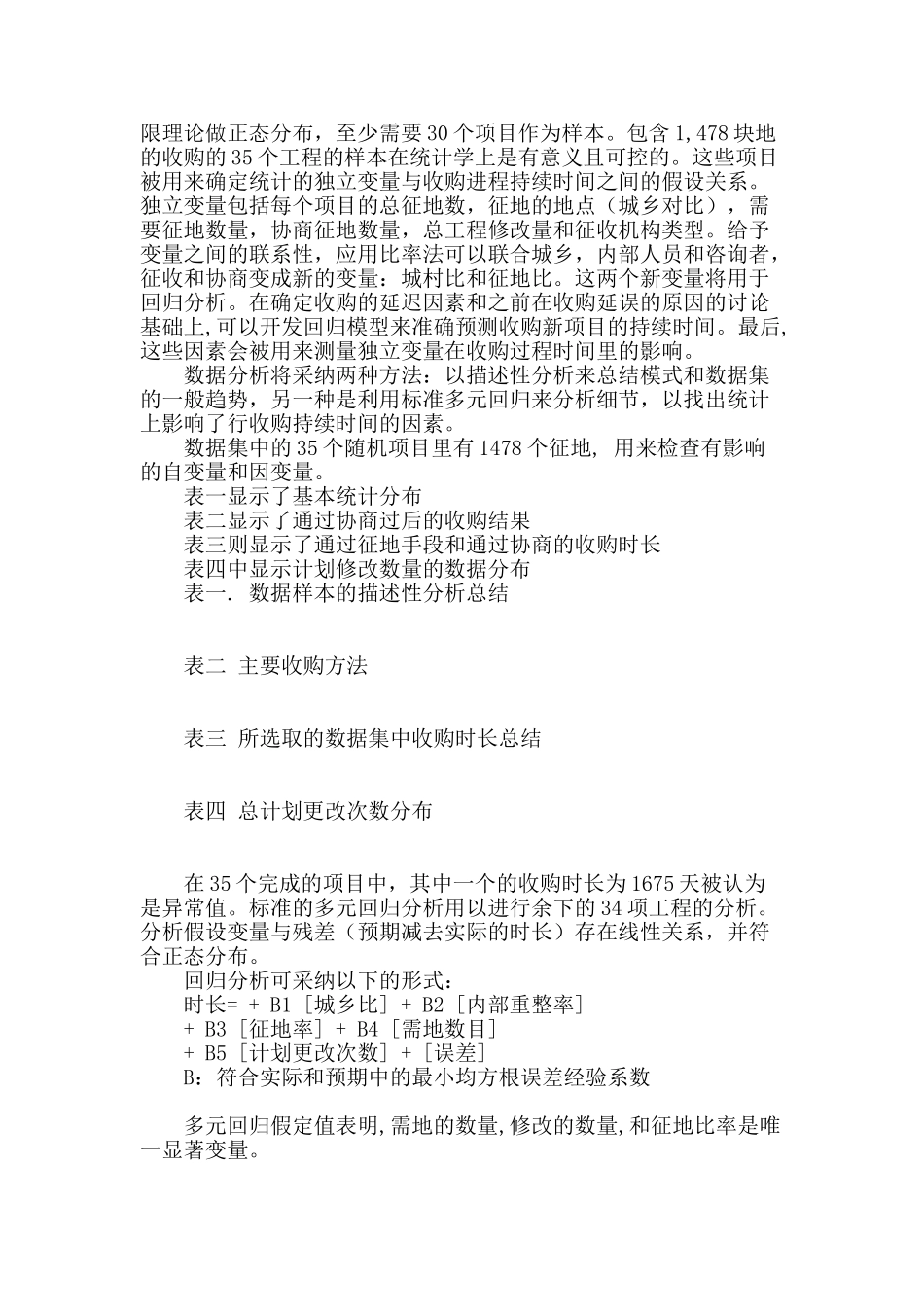

铁路建设中路权收购时长模型铁路建设中路权收购时长模型 中图分类号: F530
3 文献标识码: A 文章编号: 及时的路权收购是推动铁路建设的关键,在收购上的延迟会直接导致施工阶段的延迟
而去识别延迟的原因则能使收购进程管理更加完善
密西西比交通运输部门随机抽取了包含 1,478 块地的收购的 35 个工程来作为确定影响收购时长的例子
所得数据使用Statistica7 软件来进行分析,其中包括使用 f 测试,关联,散点分析和方差分析来了解数据集
测试与实验变量和控制变量不相关的虚假设
量化导致收购延迟的原因,并建立一个路权收购回归预测模型,并测试其一般应用性
路权是建设,运营和维护交通运输或其相关项目的不动产
收购路权不仅仅是经济上的需及时解决的问题,他也涉及了具有社会敏感性的个人财产拥有的问题
在一个公平的市场价值及保持即时性这个先决条件下,收购才能顺利进行,从而使得铁路建设可以按日程进展
通过权力收购私人土地做公用地叫做征用,通过评估土地的价值,会给与业主相应的补偿
分清导致这些地块收购延迟的原因,可使总体工期缩短
曾经有做个一个关于以新的方法减少收购时间的普查,来自全美的 36 个机构给出了回应
36%认为协调问题是导致延迟的首要原因
58%的受访人提出了交通运输部门无权管辖的问题,比如法律和公共政策
33%的机构认为土地征用法阻碍了路权交付的进程
最后,所有机构都认为设计方案的修改是导致路权收购延迟的主要原因
人员不足,环境障碍和项目进度安排是阻碍收购的附加因素
至于如何减少收购时长,一些州发现仲裁调解是避开征收案件的好方法
设计团队内部的积极协调也是避开从新修改设计的方法
路权管理部门面临许多挑战,在提供路权服务和再分配时,需要根据州的利益考虑许多因素,例如纳税人的成本,平衡环境优先,历史和考古因素,并且还要在过程中保持公信力
统一法是在业界广受好评的处理
