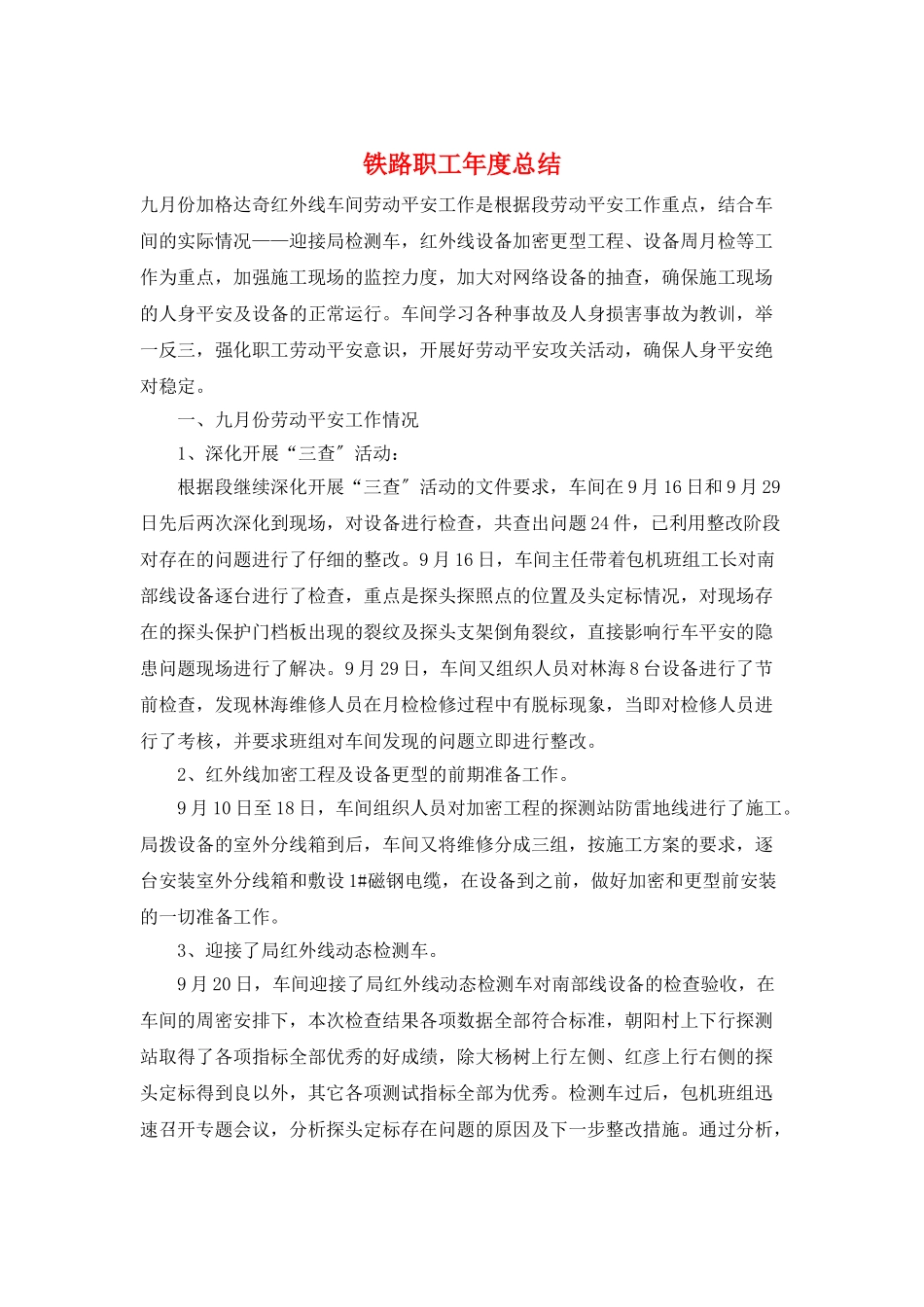

铁路职工年度总结九月份加格达奇红外线车间劳动平安工作是根据段劳动平安工作重点,结合车间的实际情况——迎接局检测车,红外线设备加密更型工程、设备周月检等工作为重点,加强施工现场的监控力度,加大对网络设备的抽查,确保施工现场的人身平安及设备的正常运行
车间学习各种事故及人身损害事故为教训,举一反三,强化职工劳动平安意识,开展好劳动平安攻关活动,确保人身平安绝对稳定
一、九月份劳动平安工作情况 1、深化开展“三查〞活动: 根据段继续深化开展“三查〞活动的文件要求,车间在 9 月 16 日和 9 月 29日先后两次深化到现场,对设备进行检查,共查出问题 24 件,已利用整改阶段对存在的问题进行了仔细的整改
9 月 16 日,车间主任带着包机班组工长对南部线设备逐台进行了检查,重点是探头探照点的位置及头定标情况,对现场存在的探头保护门档板出现的裂纹及探头支架倒角裂纹,直接影响行车平安的隐患问题现场进行了解决
9 月 29 日,车间又组织人员对林海 8 台设备进行了节前检查,发现林海维修人员在月检检修过程中有脱标现象,当即对检修人员进行了考核,并要求班组对车间发现的问题立即进行整改
2、红外线加密工程及设备更型的前期准备工作
9 月 10 日至 18 日,车间组织人员对加密工程的探测站防雷地线进行了施工
局拨设备的室外分线箱到后,车间又将维修分成三组,按施工方案的要求,逐台安装室外分线箱和敷设 1#磁钢电缆,在设备到之前,做好加密和更型前安装的一切准备工作
3、迎接了局红外线动态检测车
9 月 20 日,车间迎接了局红外线动态检测车对南部线设备的检查验收,在车间的周密安排下,本次检查结果各项数据全部符合标准,朝阳村上下行探测站取得了各项指标全部优秀的好成绩,除大杨树上行左侧、红彦上行右侧的探头定标得到良以外,其它各项测试指标全部为优秀
检测车过后,包机班组迅速召开专题会议,分
