本次项目为贵州中烟工业有限责任公司贵定卷烟厂易地技改新厂施工,本方案时效性为 2025 年 9 月 22 日至工程完工
1、编制依据1、1《锅炉专业施工组织设计》TEPC/03L0011、2《锅炉安装工程施工及验收法律规范》GB5027320251、3《工业金属管道工程施工及验收法律规范》GB50235971、4《机械设备安装工程施工及验收通用法律规范》GB5023120251、5《压缩机、风机、泵安装工程施工及验收法律规范》GB5027519981、6《现场设备、工业管道焊接工程施工及验收法律规范》GB5023619981、7 锅炉钢架相关图纸1、8 设计院、系统得技术图纸资料1、9 锅炉总图2、 技术准备2、1 作业前技术准备2、11 安全设施安装方案设计完成,并与相关专业讨论确定,已经审批

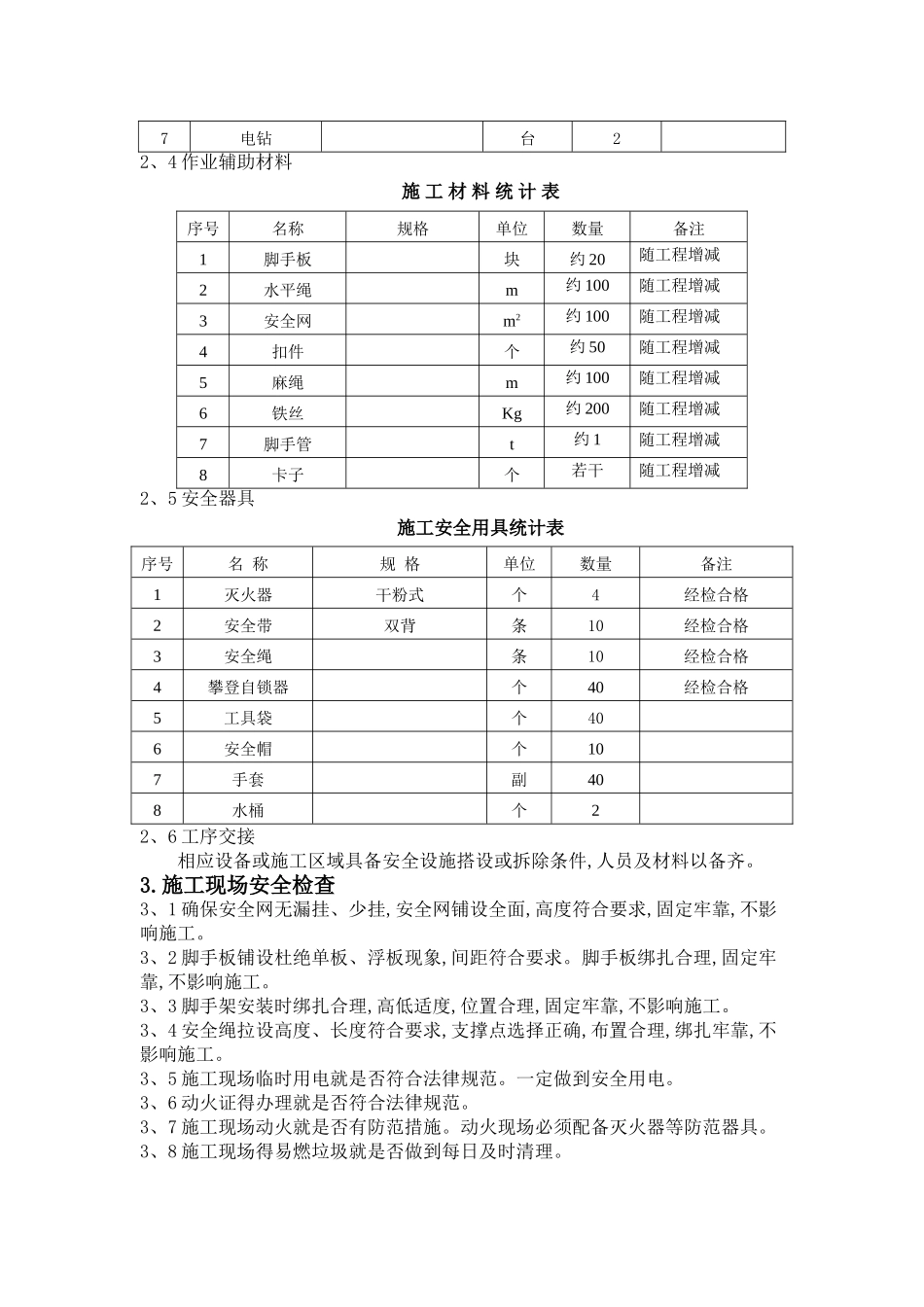

2、1、2 安装所需材料、工具购置完成
工器具准备齐全,无损坏,具备施工使用条件
2、1、3 作业前对参加该项作业得全体人员进行施工技术交底,交底与被交底人员进行了双签字手续
2、1、4 作业平台、通道畅通,作业场地清理洁净,无杂物

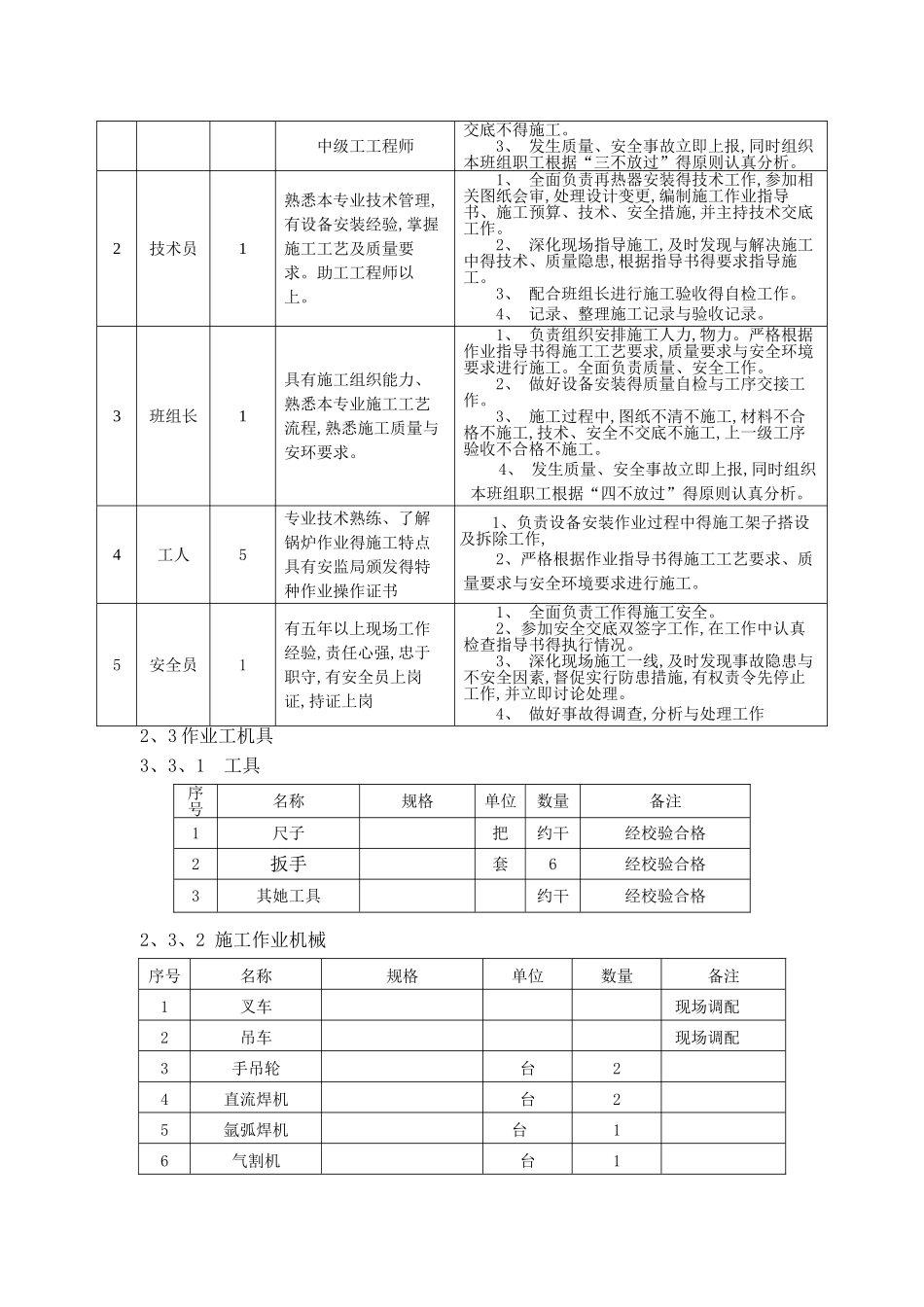

2、2 作业人员2、2、1 作业人员配置、资格序号 作 业 人员 工种 数量 资格要求 职责 1 负责人1具有施工组织能力、熟悉本专业施工工艺流程,熟悉施工质量与安环要求
1、 负责组织安排施工人力,物力
严格根据作业指导书得施工工艺要求、质量要求、安全环境要求进行施工
全面负责质量、安全工作
2、 施工过程中,技术、安全不交底不清及未中级工工程师交底不得施工
3、 发生质量、安全事故立即上报,同时组织本班组职工根据“三不放过”得原则认真分析
2 技术员 1 熟悉本专业技术管理,有设备安装经验,掌握施工工艺及质量要求
助工工程师以上
1、 全面负责再热器安装得技术工作,参加相关图纸会审,处理设计变更,编制施工作业指导书、施工预算、技术、安全措施,并主
