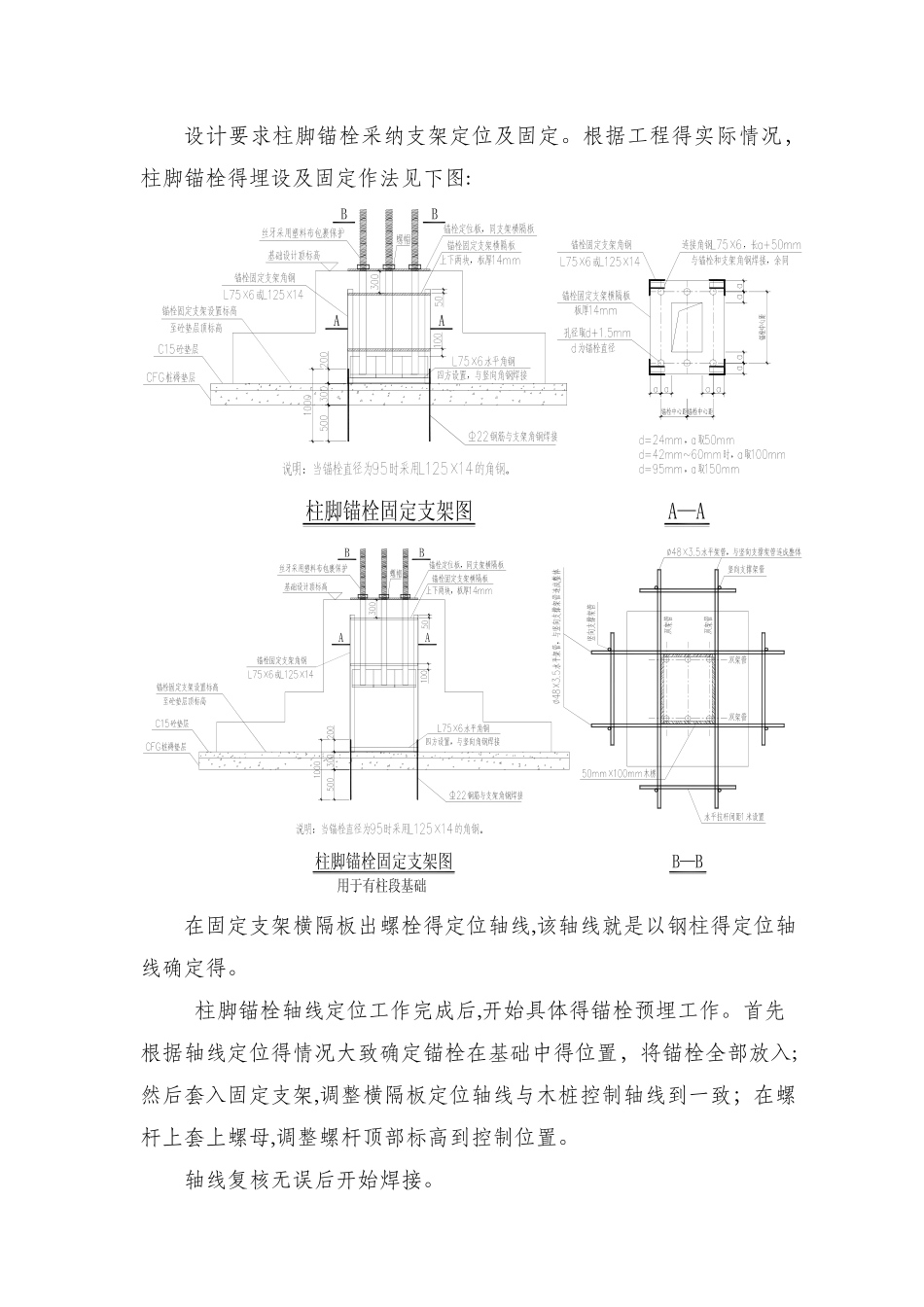

一、编制依据1、工程施工图及相关技术资料;2、钢结构安装工程相关施工及验收法律规范;3、建筑现场条件;4、类似工程得施工经验及相关资料。二、工程概况生产厂房为单层门式刚架结构,基础为独立基础。柱脚锚栓型号有两种型号:Ⅰ 型与Ⅲ型;Ⅰ 型锚栓有 M24,Ⅲ 型锚栓有 M4 2、M 45、M52、M52(加长)、M6 0、M 95 六种。柱脚锚栓与基础承台、短柱一次性浇筑,基础短柱钢筋比较密集,现场施工面积大,工序复杂,定位及固定较难。三、施工准备1、施工环境准备:柱脚锚栓预埋就是上部钢结构工程安装得基础,直接影响钢结构得安装质量,因此预埋得准确性要求非常高,所以必须做好预埋得现场准备工作:a、校正、核实轴线控制点及原始标高控制点;b、保证纵横轴线贯穿,在轴线及标高得放线时,无障碍物阻挡经纬仪、水准仪得视线;c、基础钢筋校正、绑扎完毕以及模板校正、加固完毕后进行柱脚锚栓安装;有短柱得基础需先安装柱脚锚栓再绑扎柱段箍筋。2、材料准备 各种规格得柱脚锚栓、锚板及筋板以及锚栓固定辅助材料(锚栓支架等)按安装进度要求进场。3、施工机具准备 a、由于柱脚锚栓得预埋精度要求很高,因此需要对其精确地抄平、定位、固定,根据地脚螺栓得预埋要求,需全站仪、经纬仪、水准仪;b、柱脚锚栓按设计要求采纳支架定位。施工时需要用到木桩,用于轴线得定位,将木桩打入土中,用小铁锤在木桩上钉钉子以便预埋时复核轴线。另外,焊接用电焊机、焊条,及放线辅助工具等应准备充足;c、因柱脚螺栓直径较大,锚栓底部焊接有较厚得锚板。M95 得锚栓(包括锚板)单根重量为19 2Kg,安装时需采纳 8 t得汽车吊配合安装。安装吊车及时进场,并有保证吊安全车行驶得道路。四、施工工艺柱脚锚栓预埋精度直接影响后期钢结构得安装质量,因此,预埋工作必须作精细。施工前施工管理人员应仔细瞧图,在完全理会设计意图得同时,及时发现图纸中得各种问题,当一切无误后,向专业技术工人进行书面技术交底。1、施工工艺流程进场材料验收 → 控制轴线及标高控制点得测量放线,打木桩、钉铁钉 → 安放柱脚螺栓及固定支架→ 钢筋绑扎与校正→ 调整模板上得轴线与控制桩上得控制轴线 → 调整螺栓得定位与水平标高 → 核查柱距、跨度→ 焊接固定柱脚螺栓→ 焊接完成后再次复核地脚螺栓轴线及标高 →用塑料布包裹螺栓得螺牙部位 → 浇筑混凝土过程中派人跟踪检查柱脚螺栓就是否有偏差 → 再次复核轴线及标高。2、锚栓埋设及固定a、根据原始轴线...
