BB1313 工程监理实施细则监理实施细则 ( 防水工程 ) 内容提要: 专业工程特点 监理工作流程 监理工作控制目标及控制要点 监理工作方法及措施 项目监理机构(章): 专业监理工程师: 总监理工程师: 日期: 江苏省建设厅监制 工程监理细则 (防水部分)一、专业工程特点1、本工程为 5 级和 6 级附件式人防地下室工程,建筑场地类别为Ⅱ类,基础设计等级为乙级,环境类别(±0
00 以下)为二 a 类,地下室防水等级为一级,建筑屋面防水为二级,本工程设防烈度为 7 度,建筑结构安全等级为二级,主体结构为十九层现浇钢筋砼剪力墙结构,抗震等级三级;地下室结构、主体结构设计年限 50 年
2、本工程防水分项内容和做法:地下室底板、侧墙、顶板采纳一道水泥基渗透结晶型防水涂料(建筑施工做法说明)
后浇带采纳钢板止水带、聚氨酯涂膜防水层
楼层卫生间参见苏 J01-2005-3-7
屋面:20 厚 1:2
5 水泥沙浆结合层;40 厚 C20 细石混凝土(内配Ф6a200 双向钢筋网);20 厚 1:3 水泥沙浆找平层;55 厚挤塑聚笨烯泡沫塑料保温板,合成高分子防水卷材厚度>1
2mm;20 厚 1:3 水泥沙浆找平层;泡沫混凝土屋面板;面层为 20 厚 1:2
5 水泥沙浆保护层

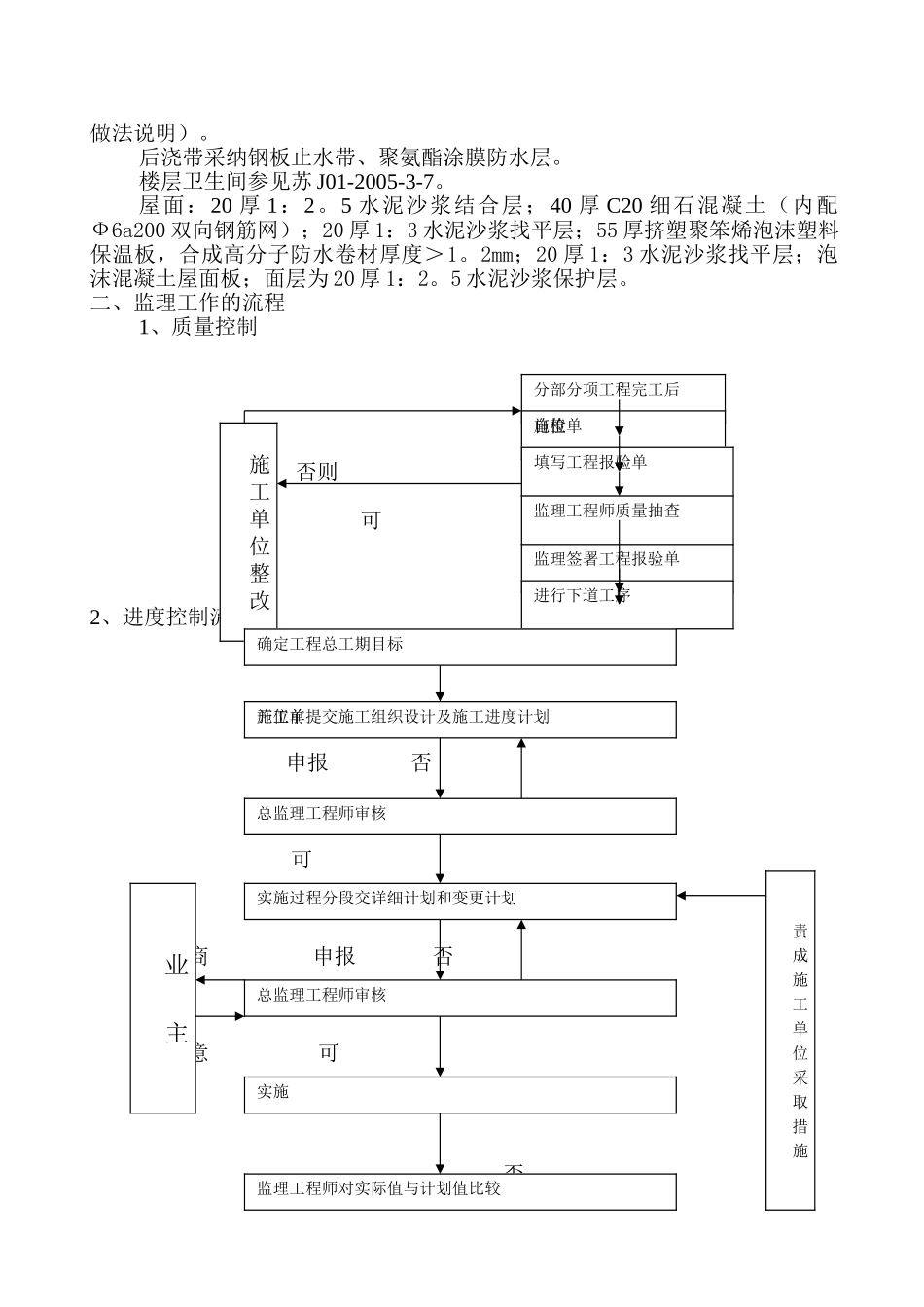

二、监理工作的流程1、质量控制 否则 可2、进度控制流程 申报 否 可 磋商 申报 否 同意 可 否施 工 单 位 整 改分部分项工程完工后施工单位自检填写工程报验单监理工程师质量抽查监理签署工程报验单进行下道工序确定工程总工期目标施工单位开工前提交施工组织设计及施工进度计划总监理工程师审核实施过程分段交详细计划和变更计划总监理工程师审核实施监理工程师对实际值与计划值比较业 主责 成 施 工 单 位 采 取 措 施 可三、监理工作的控制目标及控制要点(一)控制目标 1、我们的监理的质量方针是:预控、法律规
