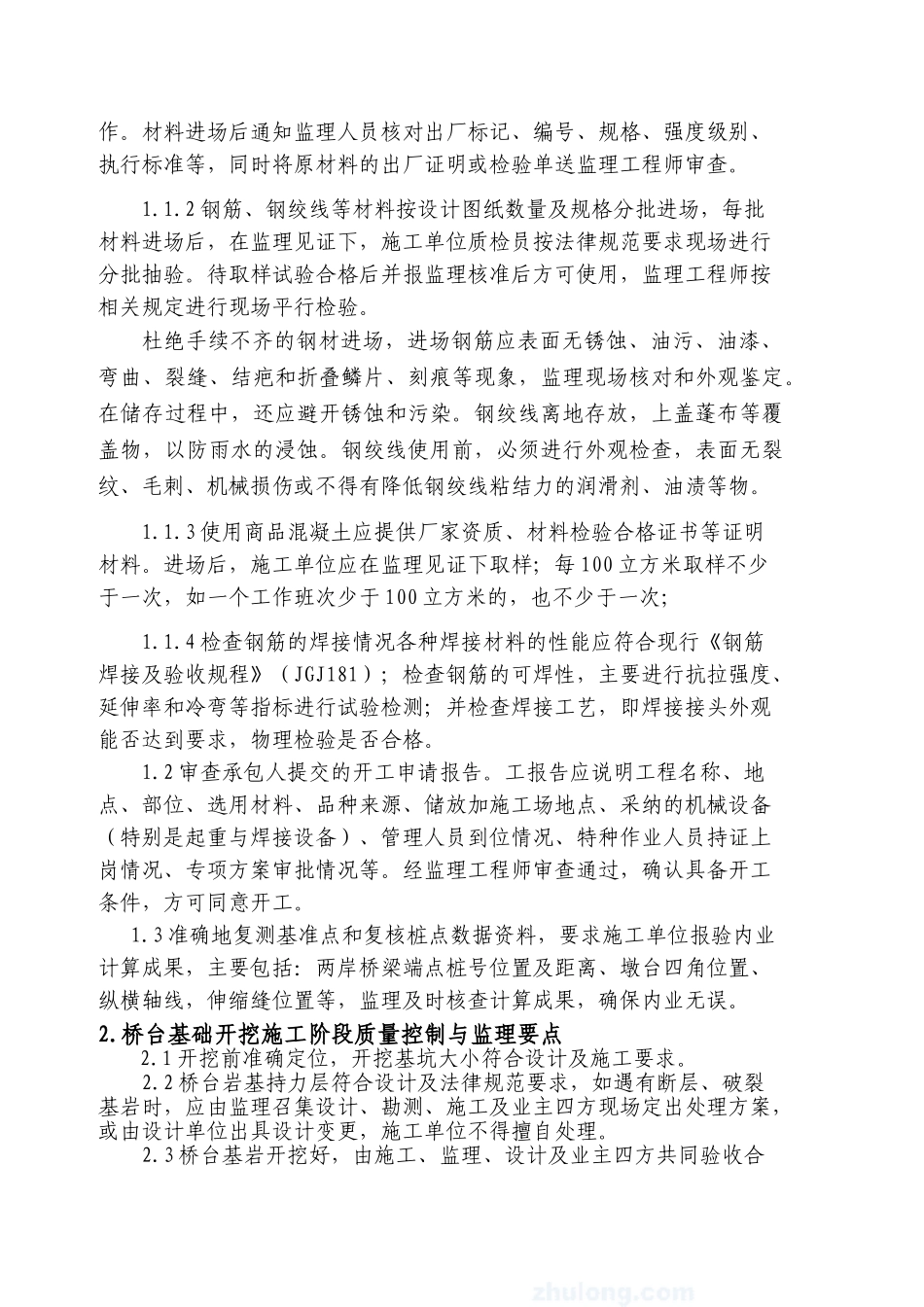

一、工程概况1 工程地址陆埠水库交通桥为防汛抢险物资与工作人员出入通道,桥梁西端连接陆上线弯道,位于庙平岗北端余脉,东侧连接坝顶防汛道路,跨溢洪道架设。溢洪道两侧为自然山体,桥位处溢洪道标高约为 39.40m。2 建筑结构2.1 设计标准:公路—Ⅱ级,人群荷载根据《公路桥涵设计通用法律规范》4.3.5 计算取值,抗震设防烈度为 6 度。2.2 桥梁上部结构:跨径为 22+40+22 米。采纳单箱单室断面,主梁根部梁高为 2.8 米,梁高在向跨中渐变的过程中,最小值为 1.6 米,跨中梁高为 2.1 米。箱梁宽 5 米,悬臂长为 2 米,悬臂根部厚 0.44 米;梁两端各设置两个 GJZF 350×500 支座。2.3 桥梁下部结构:0 号和 3 号桥台为重力式桥台,桥台处各设置一道 D60 型伸缩缝,桥台后设置搭板;1 号和 2 号桥台为斜腿抗推式桥台,斜腿与桥台之间成桥后为固结状态。2.4 桥面布置:0.25m(栏杆带)+0.75m(人行道)+7m(行车道)+0.75m(人行道)+0.25m(栏杆带)=9m。2.5 桥梁横坡:车行道为 2%的双向坡,人行道为 1%的反向坡。2.6 桥面铺装:4㎝AC-13 细粒式沥清混凝土+6㎝AC16 中粒式沥青混凝土+1㎜防水层。2.7 桥台基础采纳 C30 砼,斜腿及箱梁采纳 C50 砼,箱梁预应力筋采纳¢s15.20 高强度低松弛(Ⅱ类松弛)钢绞线(标准强度 1860Mpa)。二 、编制依据 1、余姚陆埠水库除险加固工程交通桥施工图2、《公路桥涵施工技术法律规范》(JTJ041—2000)、《钢筋焊接及验收规程》(JGJ181);3、《市政桥梁工程质量检验评定标准》(CJJ2-90);4、《建筑施工碗扣式脚手架安全技术法律规范》(JGJI166—2025);5、《建筑结构荷载法律规范》(GB50009—2001)、《公路桥涵钢结构及木结构设计法律规范》(JTJ025-86)6、《监理规划》、《施工组织设计》及桥梁支架施工方案。三、监理目标按期完成监理合同任务,质量目标达到优良。四、工程施工质量控制与监理要点1、施工准备阶段质量控制与监理要点1.1 原材料检验与审批1.1.1 原材料进场,要求施工单位做好原材料的试验自检和报批工作。材料进场后通知监理人员核对出厂标记、编号、规格、强度级别、执行标准等,同时将原材料的出厂证明或检验单送监理工程师审查。1.1.2 钢筋、钢绞线等材料按设计图纸数量及规格分批进场,每批材料进场后,在监理见证下,施工单位质检员按法律规范要求现场进行分批抽验。待取样试验合格后并报监理核准后方可使用,监理工程师按相...
