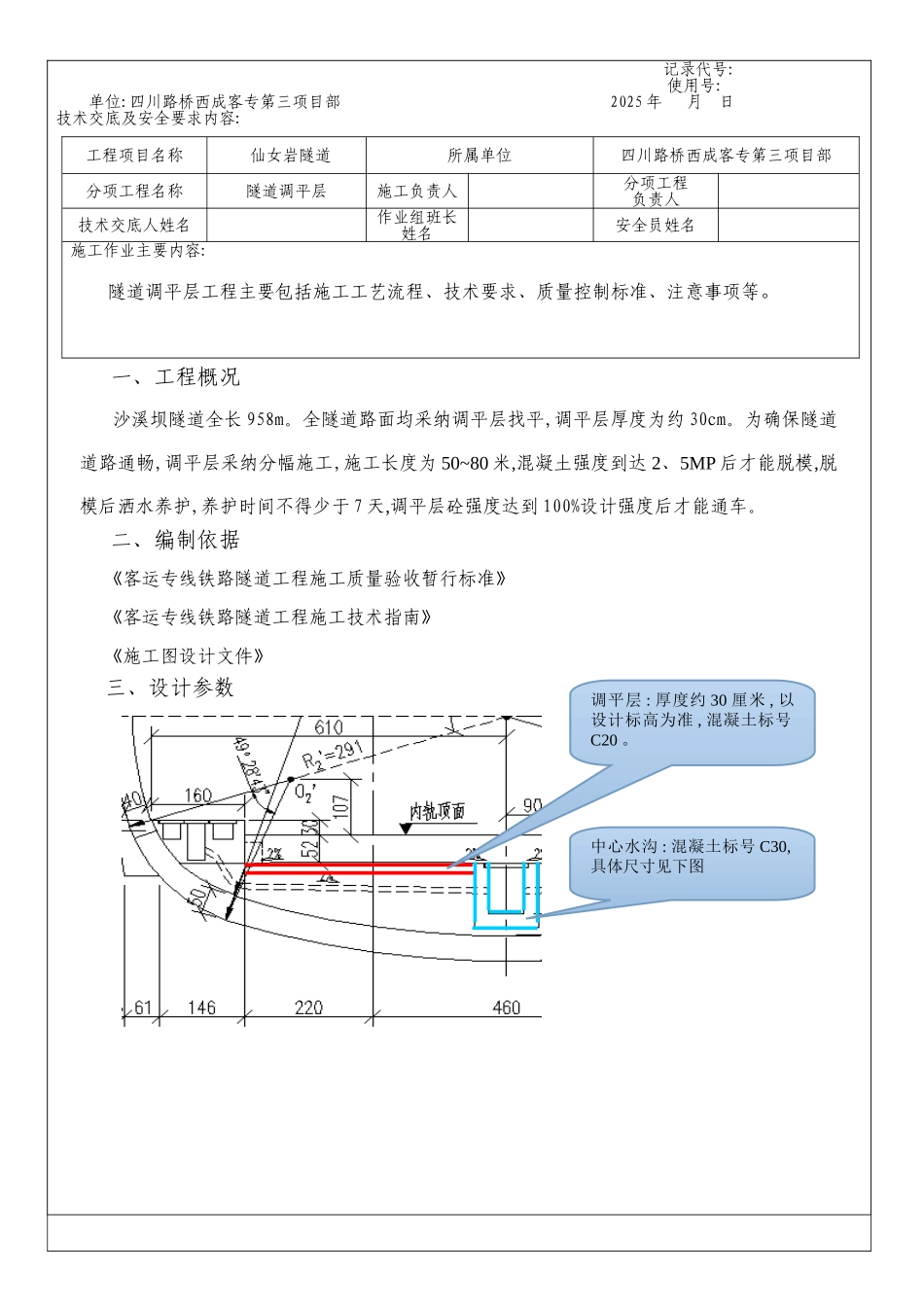

施工作业前技术交底 记录代号:使用号:单位:四川路桥西成客专第三项目部 2025 年 月 日技术交底及安全要求内容:一、工程概况沙溪坝隧道全长 958m
全隧道路面均采纳调平层找平,调平层厚度为约 30cm
为确保隧道道路通畅,调平层采纳分幅施工,施工长度为 50~80 米,混凝土强度到达 2、5MP 后才能脱模,脱模后洒水养护,养护时间不得少于 7 天,调平层砼强度达到 100%设计强度后才能通车
二、编制依据《客运专线铁路隧道工程施工质量验收暂行标准》《客运专线铁路隧道工程施工技术指南》《施工图设计文件》 三、设计参数调平层 : 厚度约 30 厘米 , 以设计标高为准 , 混凝土标号C20
中心水沟 : 混凝土标号 C30,具体尺寸见下图工程项目名称 仙女岩隧道所属单位四川路桥西成客专第三项目部分项工程名称隧道调平层施工负责人分项工程负责人技术交底人姓名作业组班长姓名安全员姓名施工作业主要内容:隧道调平层工程主要包括施工工艺流程、技术要求、质量控制标准、注意事项等
四、施工工艺及技术要求4、1 施工工艺流程清理中心水沟→测量放线(分段、标高控制、中线控制)→水沟底混凝土找平→安装水沟单侧模板→安装预埋管道→浇筑单侧调平层混凝土→调平层顶面收光拉毛→养护后达到2、5MP 后脱模→进行下一循环施工
4、2调平层施工4
1里程分段根据隧道施工情况,对洞内调平层施工进行分段,每段按 50~80m 考虑
测量组在隧道电缆槽侧面及中心沟侧面模板上准确测量出设计高程,弹线标示,左右线路中心线位置准确放样,控制好水沟侧模至线路中线2米(至角钢 1、92 米)距离,坡度为以线路中线线为中心,左右俩侧人工收人字形坡为 2%,对作业班组详细交底
2 施作调平层横向排水管采纳 Φ1 0 0PVC 管,暗洞每隔 15 米设置一道,明洞每隔5~10m 设置一道,并保证 2%得排水坡,
