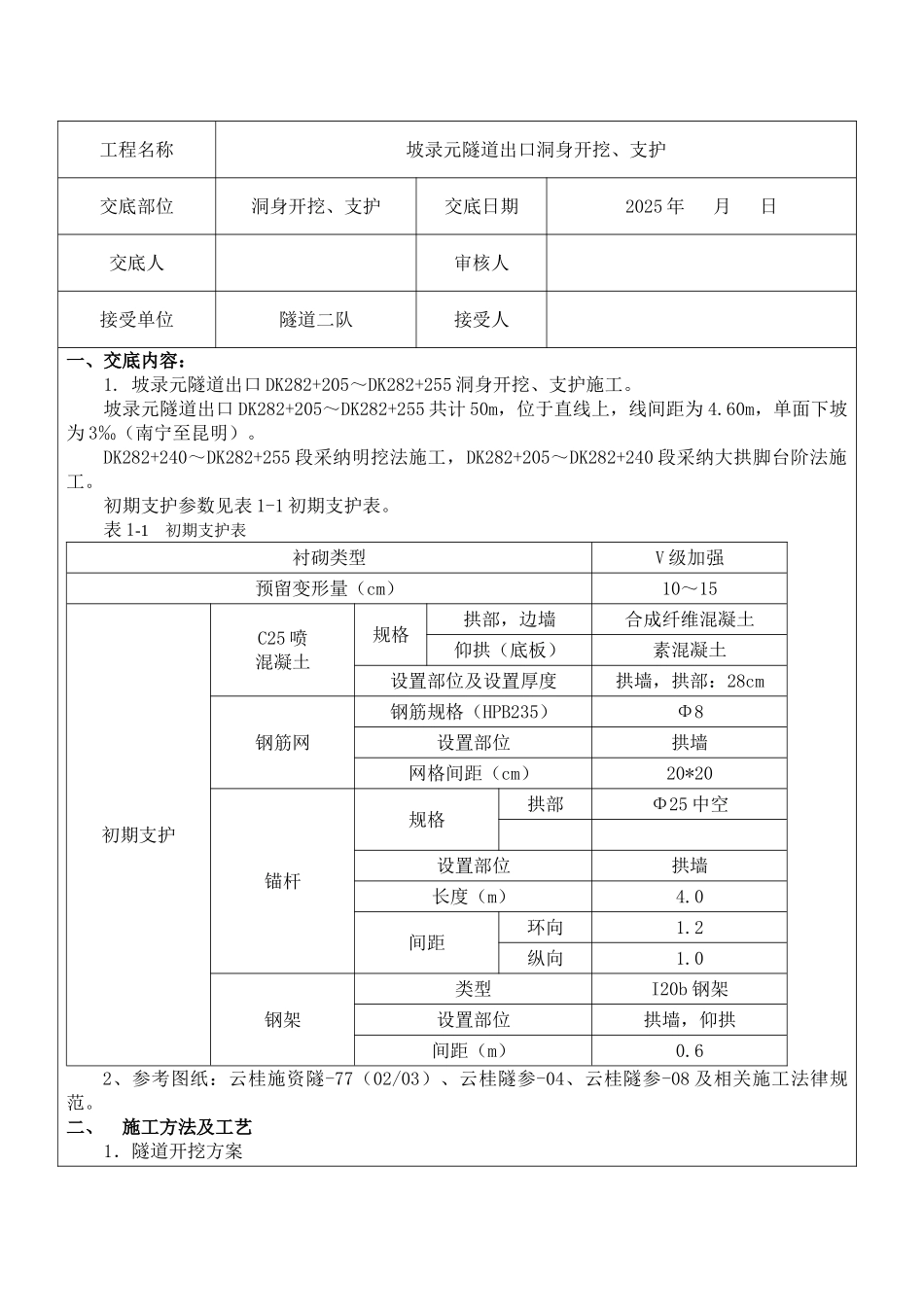

工程名称坡录元隧道出口洞身开挖、支护交底部位洞身开挖、支护交底日期2025 年 月 日交底人审核人接受单位隧道二队接受人一、交底内容:1. 坡录元隧道出口 DK282+205~DK282+255 洞身开挖、支护施工。坡录元隧道出口 DK282+205~DK282+255 共计 50m,位于直线上,线间距为 4.60m,单面下坡为 3‰(南宁至昆明)。DK282+240~DK282+255 段采纳明挖法施工,DK282+205~DK282+240 段采纳大拱脚台阶法施工。初期支护参数见表 1-1 初期支护表。表 1-1 初期支护表衬砌类型V 级加强预留变形量(cm)10~15初期支护C25 喷混凝土规格拱部,边墙合成纤维混凝土仰拱(底板)素混凝土设置部位及设置厚度拱墙,拱部:28cm钢筋网钢筋规格(HPB235)Φ8设置部位拱墙网格间距(cm)20*20锚杆规格拱部Φ25 中空设置部位拱墙长度(m)4.0间距环向1.2纵向1.0钢架类型I20b 钢架设置部位拱墙,仰拱间距(m)0.62、参考图纸:云桂施资隧-77(02/03)、云桂隧参-04、云桂隧参-08 及相关施工法律规范。二、施工方法及工艺1.隧道开挖方案隧道按新奥法原理组织施工,施工中严格坚持监控量测,开挖采纳光面爆破技术。断层及软弱围岩段的施工,坚持“预报超前,治水先行、管超前、严注浆、短进尺、强支护、勤量测、速反馈、控变形”的施工原则。隧道开挖采纳多功能作业台架,风动凿岩机钻孔,光面爆破。围岩破裂段采纳风镐配合挖掘机开挖。围岩较好段采纳电毫秒雷管起爆、光面爆破技术,严格控制超欠挖,软弱围岩段采纳微震光面爆破技术或非爆破开挖,减轻对围岩的扰动和破坏。① 量放线钻孔前进行测量放样,准确绘出开挖轮廓线及周边眼、掏槽眼和辅助眼的位置。距开挖面50m处埋设中线桩,每100m设置临时水准点。每次测量放线的同时,对上次爆破断面进行检查,及时调整爆破参数,以达最佳爆破效果。Ⅴ级围岩钻爆参数见表2-1。表 2—1 Ⅴ 级围岩钻爆参数表炮眼名称炮眼直径mm炮眼深度cm周边眼抵抗线cm周边眼间距cm单孔装药量kg周边眼4228060500.15辅助眼42280——0.45掏槽眼42320——0,60底 眼42280——0.50②钻孔作业钻眼前,钻工要熟悉炮眼布置图,严格按钻爆设计实施。特别是周边眼和掏槽眼的位置、间距及数量,未经主管工程师同意不得随意改动。定人定位,周边眼、掏槽眼由经验丰富的司钻工司钻。准确定位凿岩机钻杆,掏槽眼眼口间距误差和眼底间距误差不得大于 5cm;辅助眼眼口排距、行距误差不得大于 10cm;周边眼眼口位置误差不得大于 5c...
