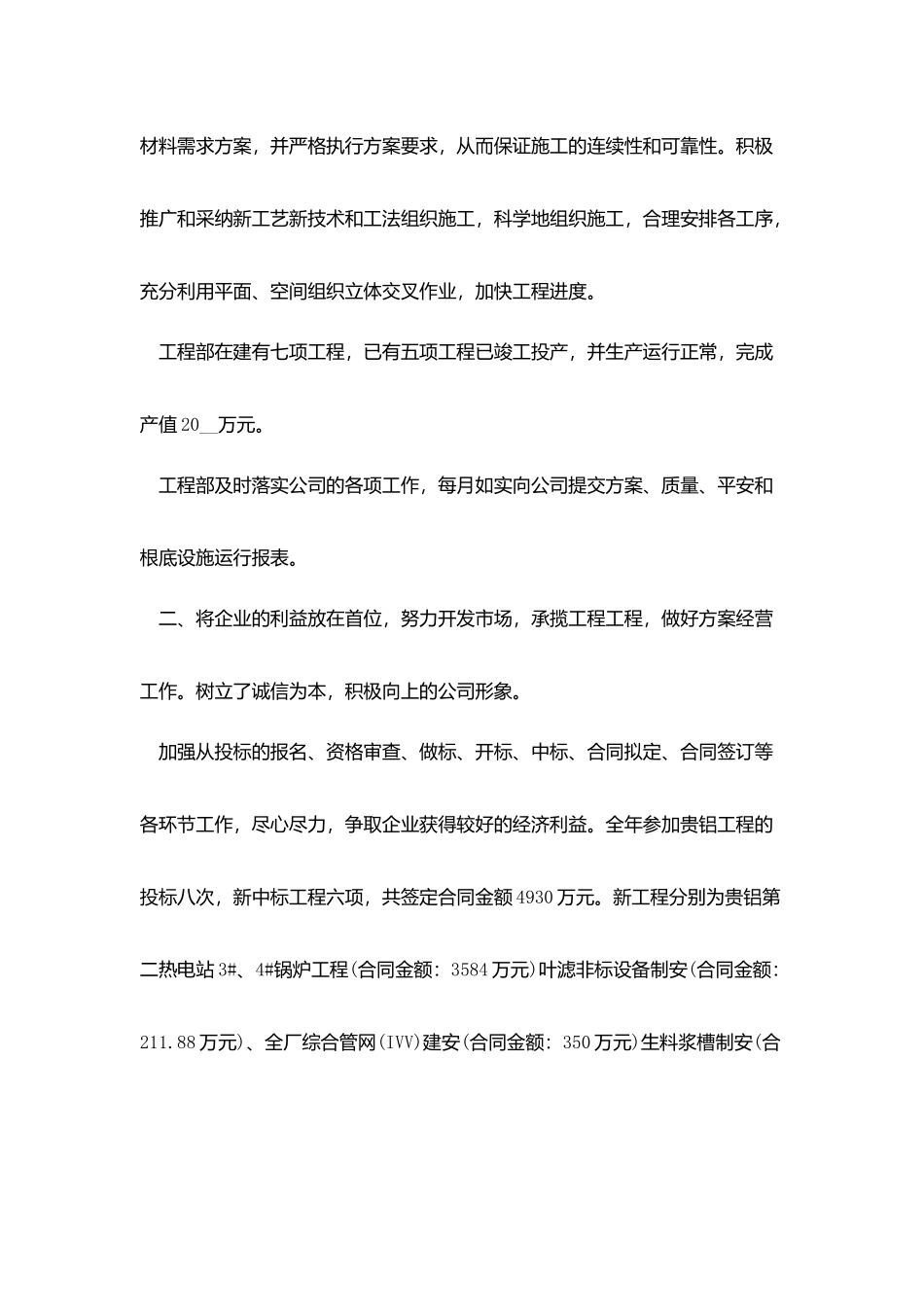

工程部文员工作总结内容 1000 字五篇工程部文员工作总结 1 20__年____工程工程部在公司新一届董事会的正确领导及带着下,立足贵铝,认真贯彻执行公司的各项政策,抓落实、促开展
一年来全体干部职工团结一致,努力拼搏,克服了贵铝市场竞争剧烈,资金紧张,工程技术含量高,设计不到位等重重困难
一年来,工程部在建有七项工程,完成产值 2375
8 万元(截止 12 月底)
其中______120 万吨氧化铝挖潜扩建及环境治理改造工程氧化铝厂叶滤系统工程(造价 827 万元今年完成 489 万元)、叶滤非标设备制安(造价206
8 万元)、全厂综合管网(IVV)建安(造价 450 万元)三项工程已于 20__年 7月竣工投产;生料浆槽制安(造价 360 万元)、溶出压煮器大修工程(造价 78 万元)已于 20__年 10 月交付使用;目前贵铝第二热电站 3#、4#锅炉工程(造价 3584万元,今年完成 844 万元)已完成锅炉主体吊装及锅炉主要设备安装工作;贵铝电解咽气净化改造工程(造价 290 万元,今年完成 26 万元)已完成才 10KV 配电室主体
努力开拓市场,承揽工程
20__年承接新工程六项,签定合同值 4930 万元
全年无重大平安、质量事故,顺利完成生产经营指标各项指标
一、迎难而上,加强工程施工管理,现场协调,加快工程进度工作,积极作好预结算工作,确保各项生产经营指标完成
今年年初公司下达方案产值指标为 20__万元,截止 11 月底实际完成产值为 20__万元(估计年底完成产值为2111
8 万元),超额完成 100 万元左右
管理费,经营专项基金,各种规费均已在 11 月底足额完成缴纳任务
积极宣传贯彻落实“三标一体〞即质量、环境、职业健康和平安管理体系文件,根据公司的要求进行,工程部健全贯标工作责任制
优化组织机构,加强现场指挥和领导,组织足够
