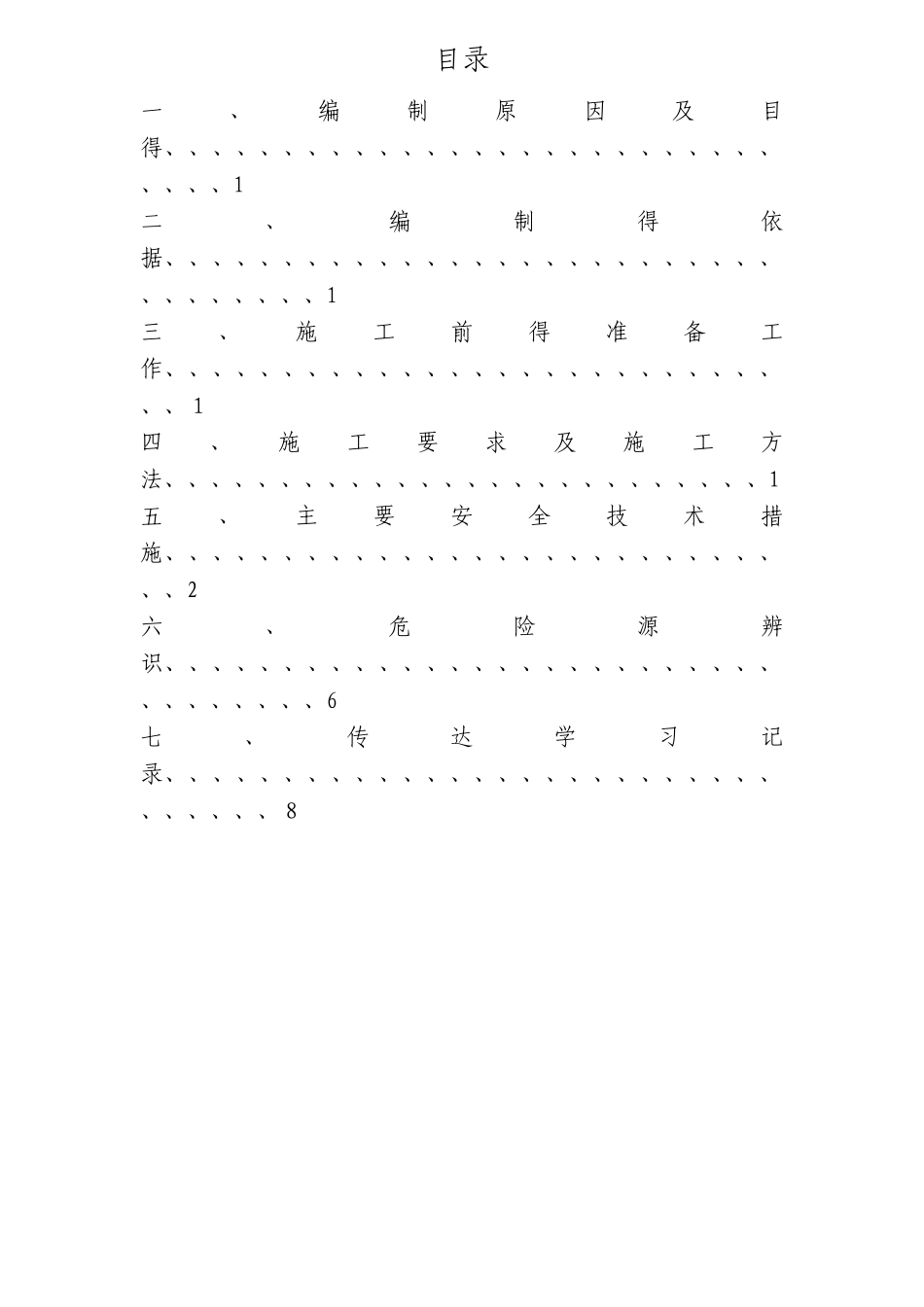

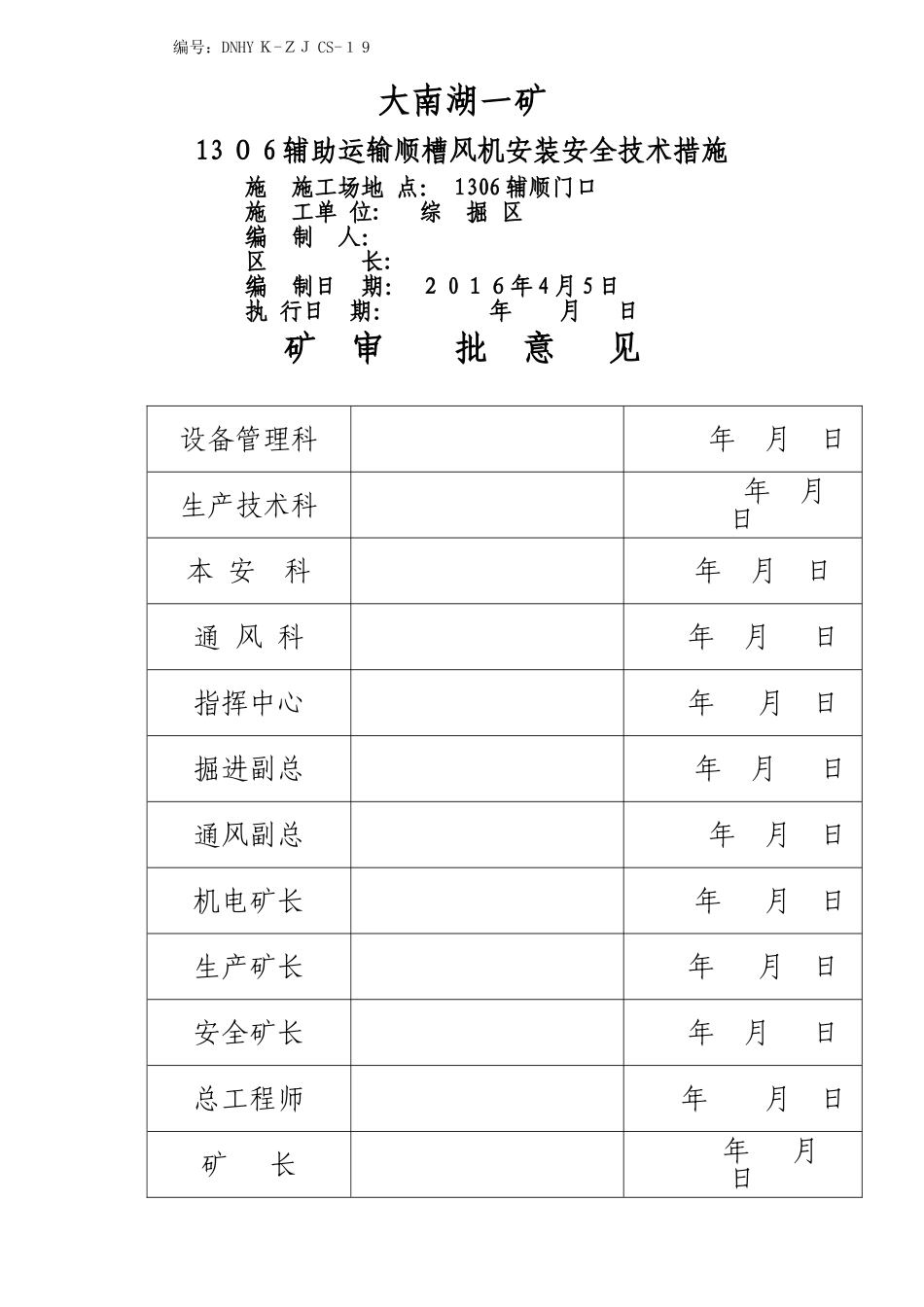

编号:DNHY K-ZJ CS-1 9大南湖一矿13 0 6 辅助运输顺槽风机安装安全技术措施施 施工场地 点: 1306 辅顺门口 施 工单 位: 综 掘 区 编 制 人: 区 长: 编 制日 期: 2 0 16年 4 月 5 日执 行日 期: 年 月 日矿 审 批 意 见设备管理科 年 月 日生产技术科 年 月 日本 安 科 年 月 日通 风 科 年 月 日指挥中心 年 月 日掘进副总 年 月 日通风副总 年 月 日机电矿长 年 月 日生产矿长 年 月 日安全矿长 年 月 日总工程师 年 月 日矿 长 年 月 日目录一、编制原因及目得、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、1二、编制得依据、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、1三、施工前得准备工作、、、、、、、、、、、、、、、、、、、、、、、、、、、、1四、施工要求及施工方法、、、、、、、、、、、、、、、、、、、、、、、、、、1五、主要安全技术措施、、、、、、、、、、、、、、、、、、、、、、、、、、、、2六、危险源辨识、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、6七、传达学习记录、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、81306 辅助运输顺槽局部通风机安装安全技术措施一、编制原因及目得根据 1 3 06 辅助运输顺槽供风要求及领导安排,综掘区将130 6辅助运输顺槽局部通风机从辅一大巷移至1 306 辅顺门口并进行安装。为减少影响生产时间,先在 1306 辅顺门口安装两台局部通风机,再将风筒改至新安装局部通风机出风口。为保证整个施工过程中得人员、设备安全,特编制本措施。二、编制得依据1、《煤矿安全规程》2、车辆运输管理规定3、掘进顺槽作业规程4、高空作业管理规定三、施工前得准备工作本次安装设备为两台 F B D N O7/2×37 局部通风机.从地面装平板车下至井底车场材料换装硐室,然后由无轨胶轮车(8T 车)运输至 1306 辅顺门口预安装位置进行安装。施工前准备好 3 吨与 5 吨得手拉葫芦各一个,40T 刮板输送机链子及链手两段(备用)、5分钢丝绳套八个,梯子一个。四、施工要求及施工方法1、局部通风机安设在 1 3 06 辅顺与辅一交叉门口以里 3米处,在预安装位置巷道顶板打 14 根直径 2 0 m m,长2 50 0mm 得起吊锚杆,每根锚杆用两块 CK2350 锚固剂锚固,使用前必须对起吊锚杆...
