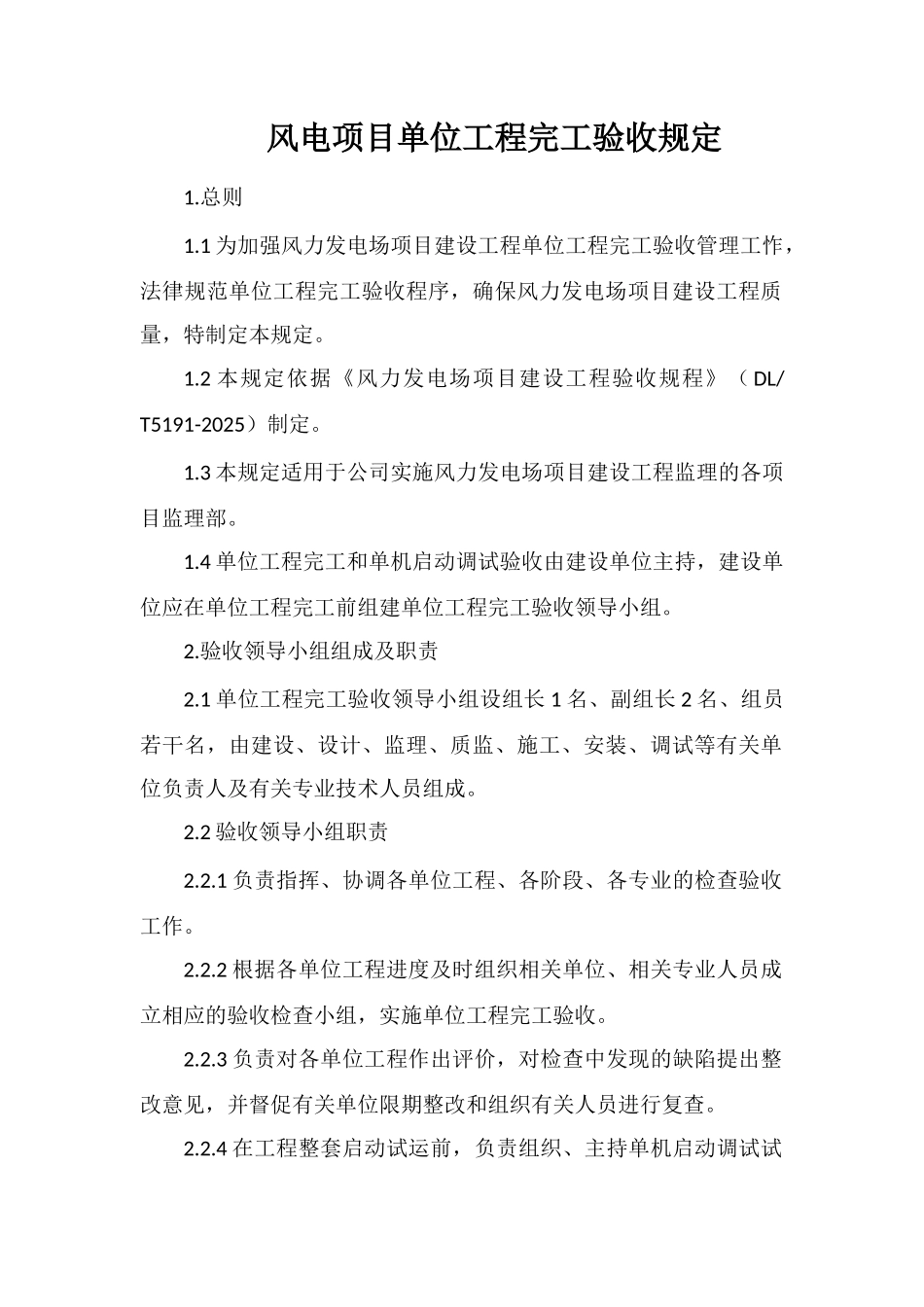

风电项目单位工程完工验收规定1
1 为加强风力发电场项目建设工程单位工程完工验收管理工怍,法律规范单位工程完工验收程序,确保风力发电场项目建设工程质量,特制定本规定
2 本规定依据《风力发电场项目建设工程验收规程》( DL/T5191-2025)制定
3 本规定适用于公司实施风力发电场项目建设工程监理的各项目监理部
4 单位工程完工和单机启动调试验收由建设单位主持,建设单位应在单位工程完工前组建单位工程完工验收领导小组

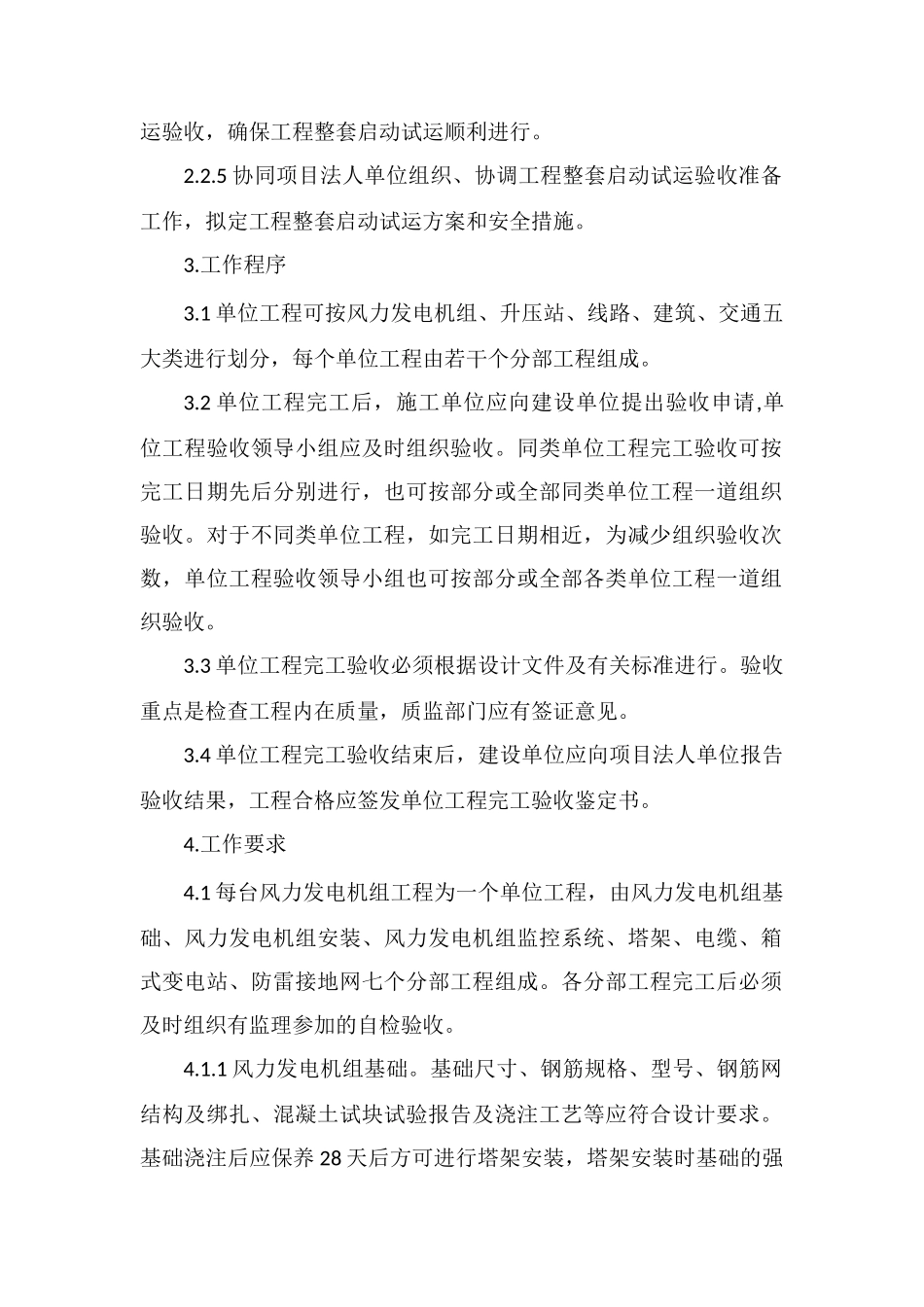

验收领导小组组成及职责2
1 单位工程完工验收领导小组设组长 1 名、副组长 2 名、组员若干名,由建设、设计、监理、质监、施工、安装、调试等有关单位负责人及有关专业技术人员组成
2 验收领导小组职责2
1 负责指挥、协调各单位工程、各阶段、各专业的检查验收工作
2 根据各单位工程进度及时组织相关单位、相关专业人员成立相应的验收检查小组,实施单位工程完工验收
3 负责对各单位工程作出评价,对检查中发现的缺陷提出整改意见,并督促有关单位限期整改和组织有关人员进行复查
4 在工程整套启动试运前,负责组织、主持单机启动调试试运验收,确保工程整套启动试运顺利进行
5 协同项目法人单位组织、协调工程整套启动试运验收准备工作,拟定工程整套启动试运方案和安全措施

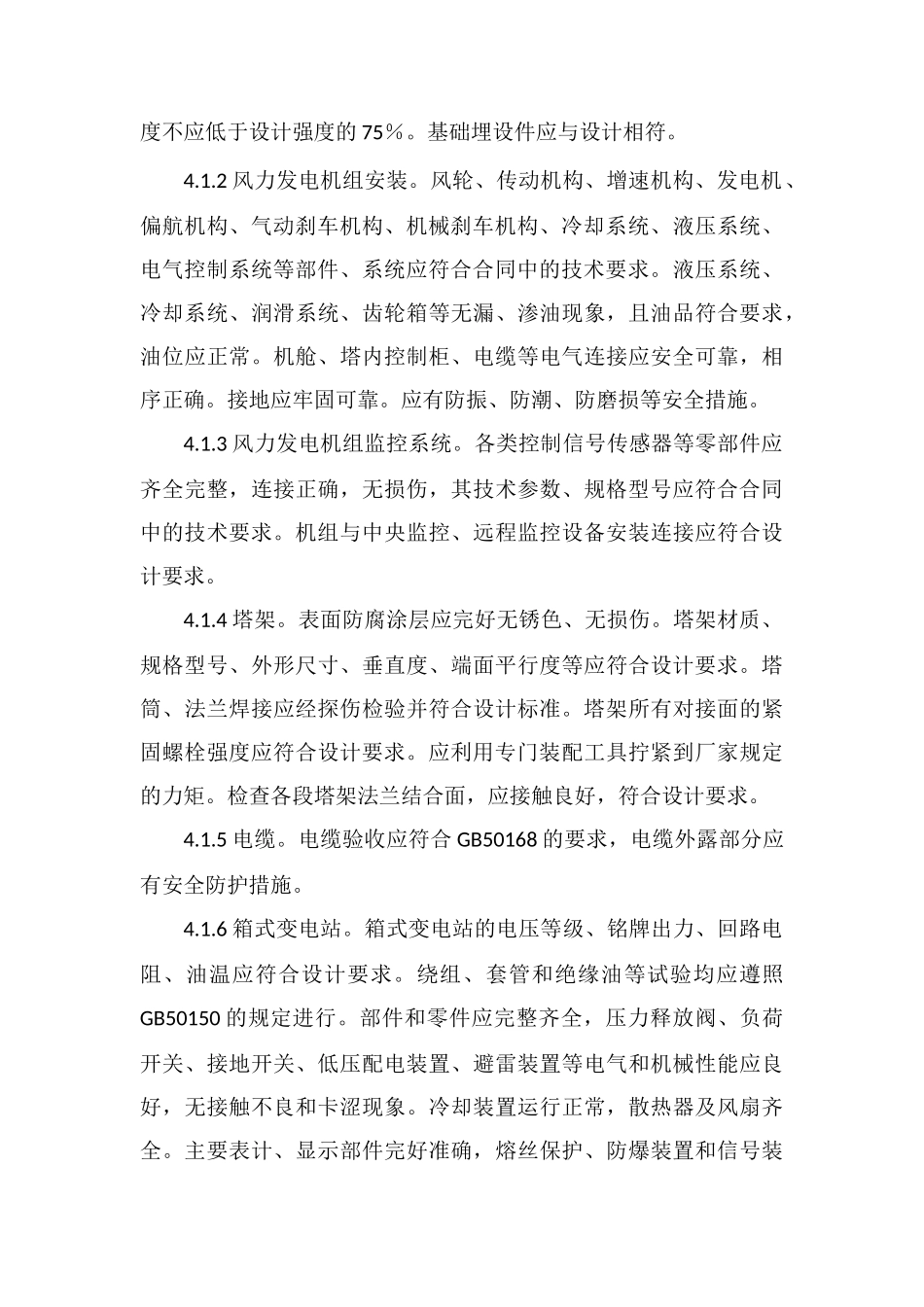

1 单位工程可按风力发电机组、升压站、线路、建筑、交通五大类进行划分,每个单位工程由若干个分部工程组成
2 单位工程完工后,施工单位应向建设单位提出验收申请,单位工程验收领导小组应及时组织验收
同类单位工程完工验收可按完工日期先后分别进行,也可按部分或全部同类单位工程一道组织验收
对于不同类单位工程,如完工日期相近,为减少组织验收次数,单位工程验收领导小组也可按部分或全部各类单位工程一道组织验收
3 单位工程完工验收必须根据设
