高层建筑上浇下贴立体施工法 在高层建筑施工中,外墙镶贴饰面砖,对工程工期的影响很大
为了缩短工期,在主体工程继续向上浇筑的同时,从房屋的中部向下镶贴外墙饰面砖,进行立体施工作业,可使外墙镶贴饰面砖的工期缩短一半
我公司施工的上海海华花园 3#、4#楼工程,合同工期比国家定额工期缩短 55%,为了确保工程按期竣工,我们首次采纳了上浇下贴立体施工新工艺,确保了工程按期竣工,3#、4#楼双双获得了上海市“白玉兰”奖,4#楼还获得了 95 年度建筑工程鲁班奖,海华花园被评为上海市第一个“白玉兰”小区
1 特点 在主体结构没有封顶前就开始外墙镶贴饰面砖施工
当主体结构施工到一半高度时,沿房屋的四周设置一道水平隔离带,向上主体施工与向下镶贴饰面砖同时进行,其特点是:1)
高空立体作业,对隔离带的设置,要求安全可靠,做到万无一失
上段主体结构垂直度要求严格控制,否则,可能形成上下段饰面砖不在同一垂直线上,将影响工程外观质量
上下段饰面砖的接合部要做到横平竖直,表面平整,吻合一致
在安装隔离带、安全网和附墙脚手架时,主体结构可继续向上施工,不需停工
2 适用范围 本工法适用于剪力墙结构的高层建筑主体与外墙镶贴饰面砖施工,若稍加改换与墙体的连接方法,便可适用于框架结构的高层建筑的外墙装饰施工
3 工艺原理 当主体结构施工到一半高度时,沿房屋四周设置一道水平隔离带(其作用是:阻挡上部坠落物体,保护下面施工人员的安全,以及阻隔上部砂浆、灰尘落下污染下部饰面砖),在隔离带的上部继续进行主体结构施工,在隔离带的下部安装附墙脚手自上而下进行镶贴外墙饰面砖施工
当主体结构封顶时,下段外墙饰面砖镶贴落地,接着再从檐口开始镶贴上部外墙饰面砖,到房屋的中部与已贴面砖合拢,则外墙饰面砖镶贴完毕

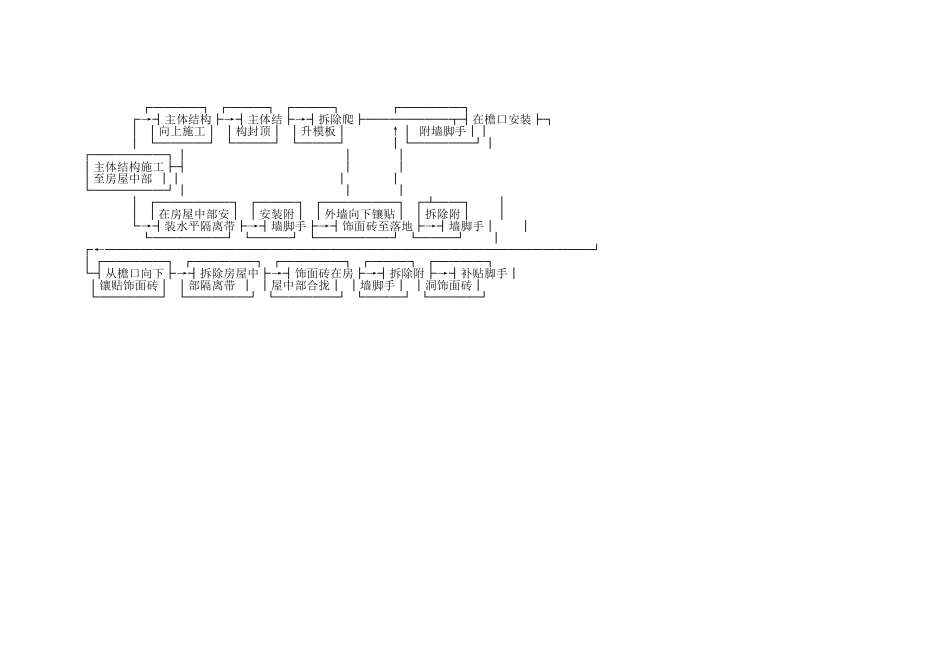

4 隔离带4
1 隔离带的设计 隔离带是用钢管组成的三角形架作为承力架,三角承力架的根部用穿墙螺栓
