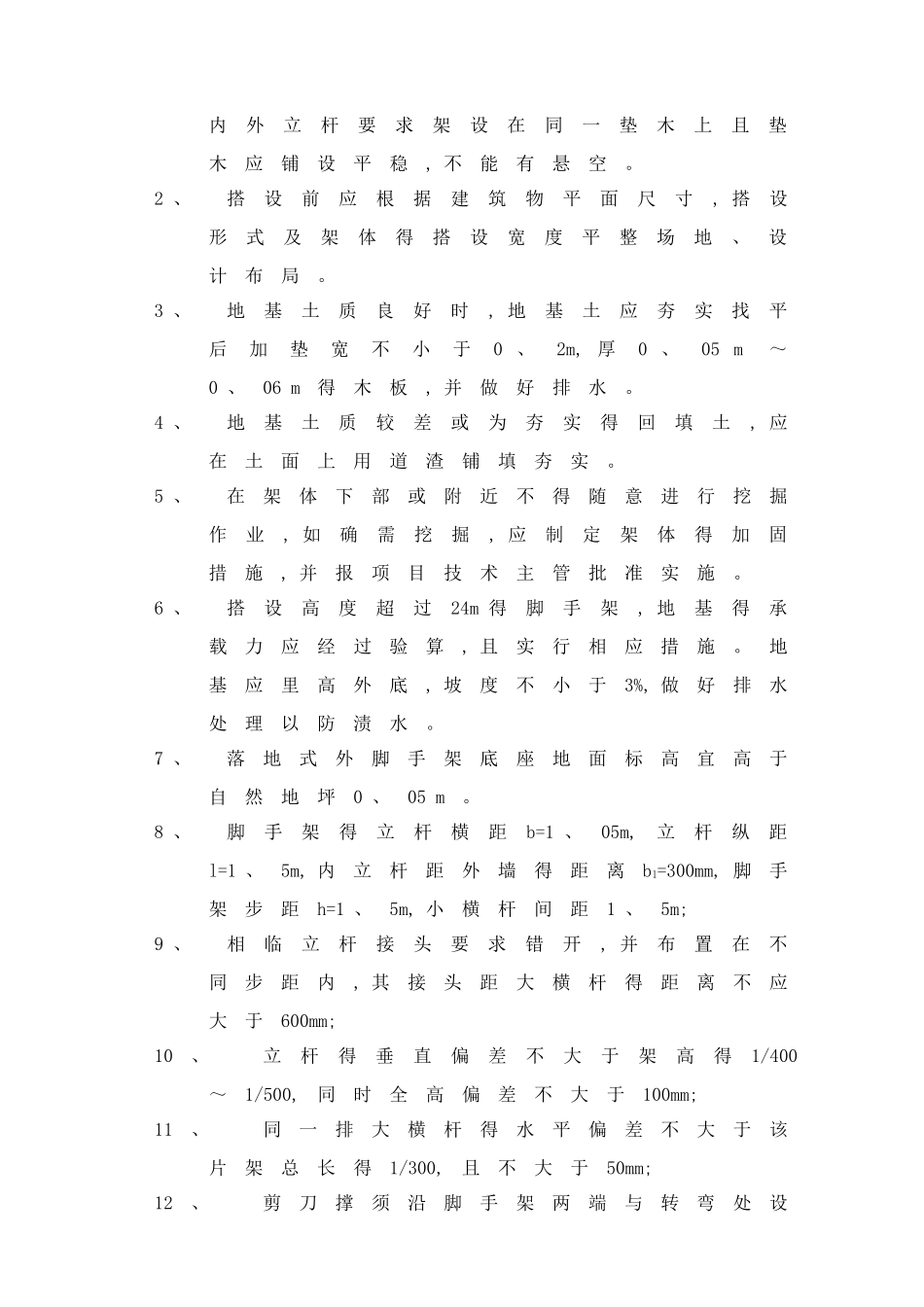

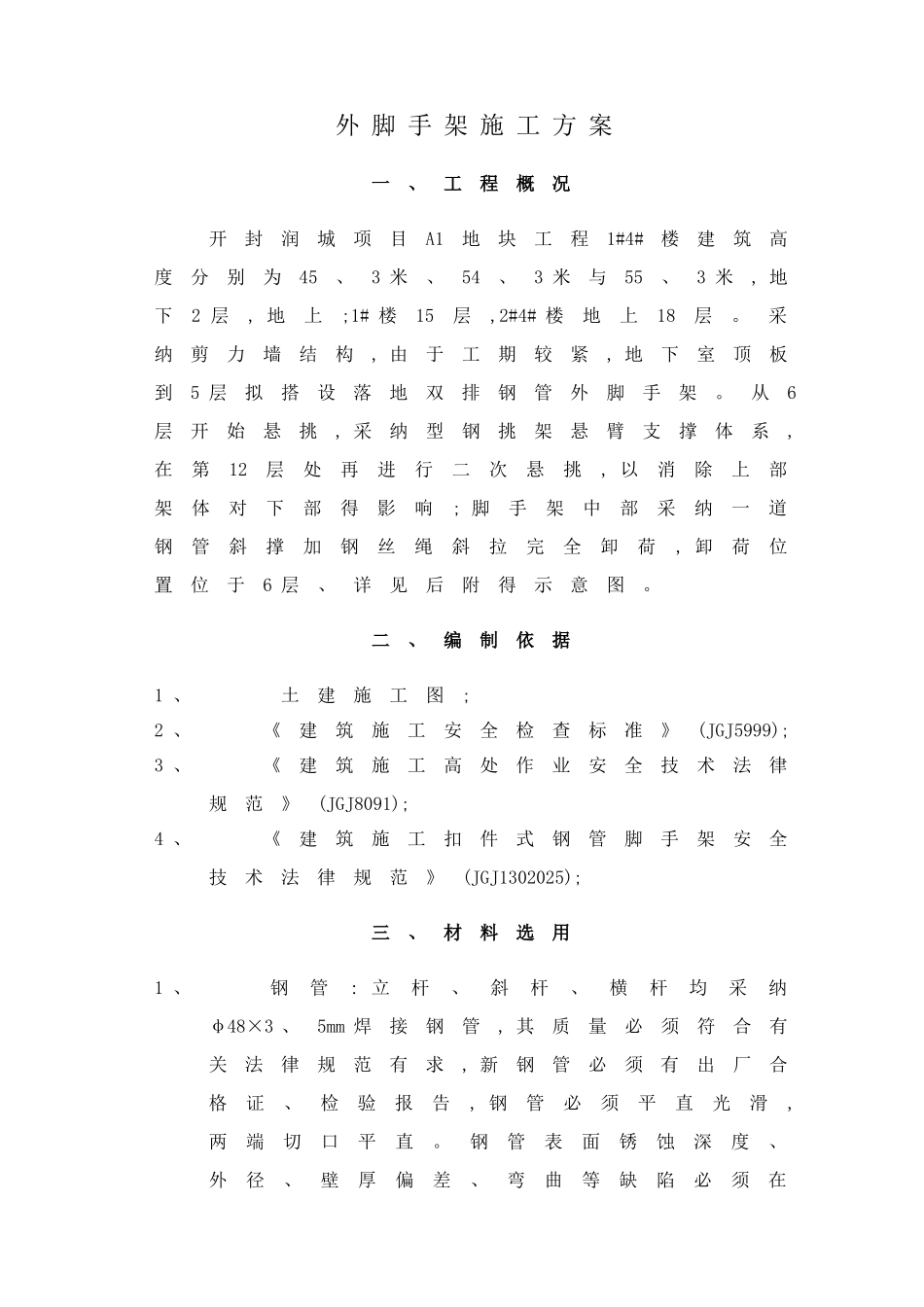

外 脚 手 架 施 工 方 案一、工程概况开封润城项目A1地块工程1#4#楼建筑高度分别为45、3 米、54、3 米与55、3 米, 地下2 层, 地上;1# 楼15层,2#4# 楼地上18层
采纳剪力墙结构, 由于工期较紧, 地下室顶板到5 层拟搭设落地双排钢管外脚手架
从6层开始悬挑, 采纳型钢挑架悬臂支撑体系,在第12层处再进行二次悬挑, 以消除上部架体对下部得影响; 脚手架中部采纳一道钢管斜撑加钢丝绳斜拉完全卸荷, 卸荷位置位于6 层、详见后附得示意图
二、编制依据1 、 土建施工图;2 、《建筑施工安全检查标准》(JGJ5999);3 、《建筑施工高处作业安全技术法律规范》(JGJ8091);4 、《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ1302025);三、材料选用1 、 钢管: 立杆、斜杆、横杆均采纳φ48×3 、5mm 焊接钢管, 其质量必须符合有关法律规范有求, 新钢管必须有出厂合格证、检验报告, 钢管必须平直光滑,两端切口平直
钢管表面锈蚀深度、外径、壁厚偏差、弯曲等缺陷必须在法律规范限制范围之内
2 、 新扣件要有出厂合格证、试验报告,在使用前必须逐一进行检查、保养, 不得有变形、裂纹, 出现滑丝得得螺栓必须更新
3 、 安全网要有出厂合格证, 不得使用已经腐烂得安全网, 当对其质量有怀疑时, 要做冲击破坏试验
4 、 型钢采纳“工 16”工字钢, 要有出厂合格证、原材料质量保证书, 进场后需进行复检, 其材质必须符合要求
5 、螺栓必须按要求购买, 并于进场前核实其合格证
6 、钢丝绳必须严格根据设计要求购买,钢丝绳进场前, 应认真核实其产品合格证

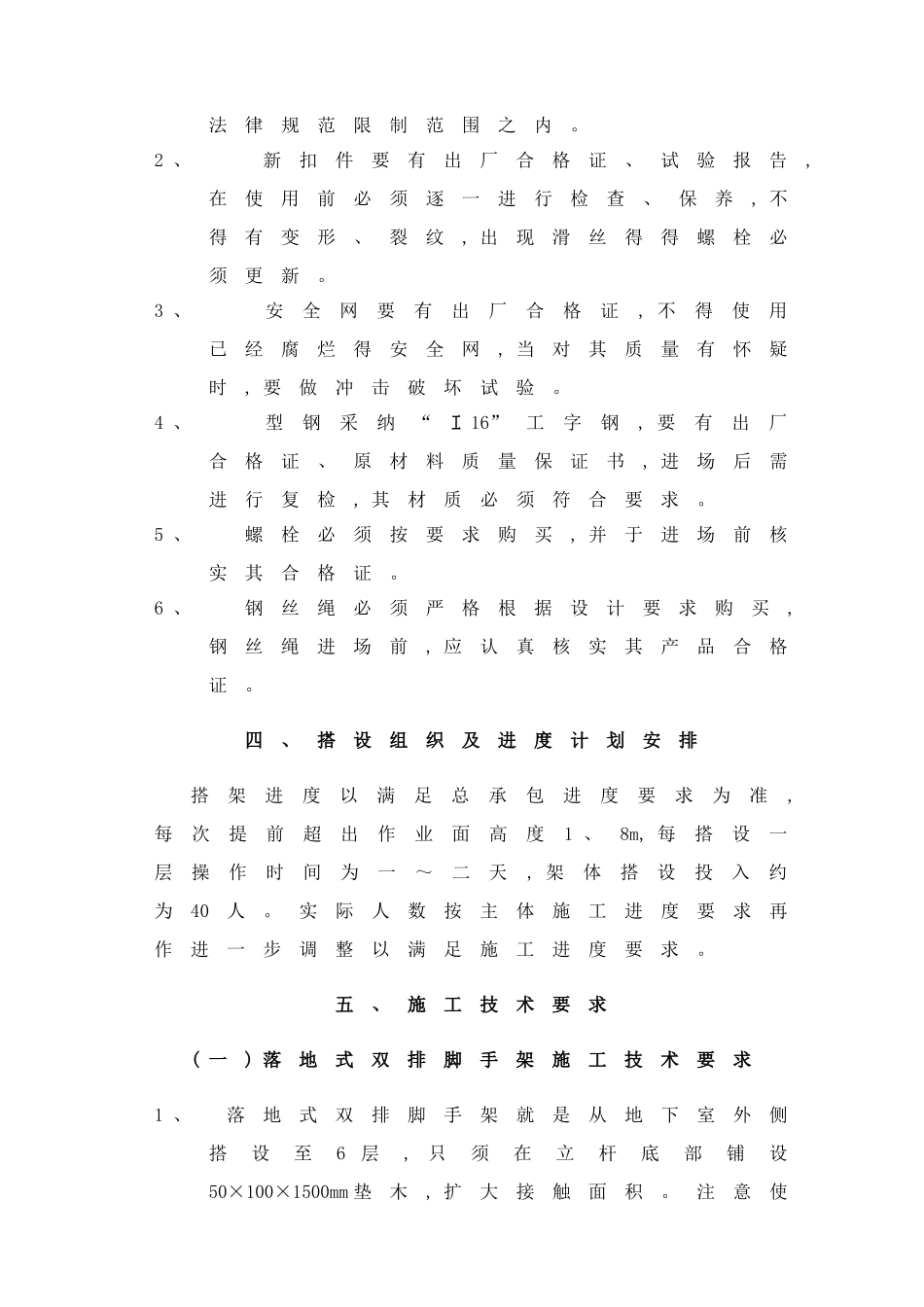

四、搭设组织及进度计划安排搭架进度以满足总承包进度要求为准,每次提前超出作业面高度1 、8m, 每搭设一层操作时间为一~二天, 架体搭设投入约为40人
实际人数按主体施工进度要求再作进一步调整
