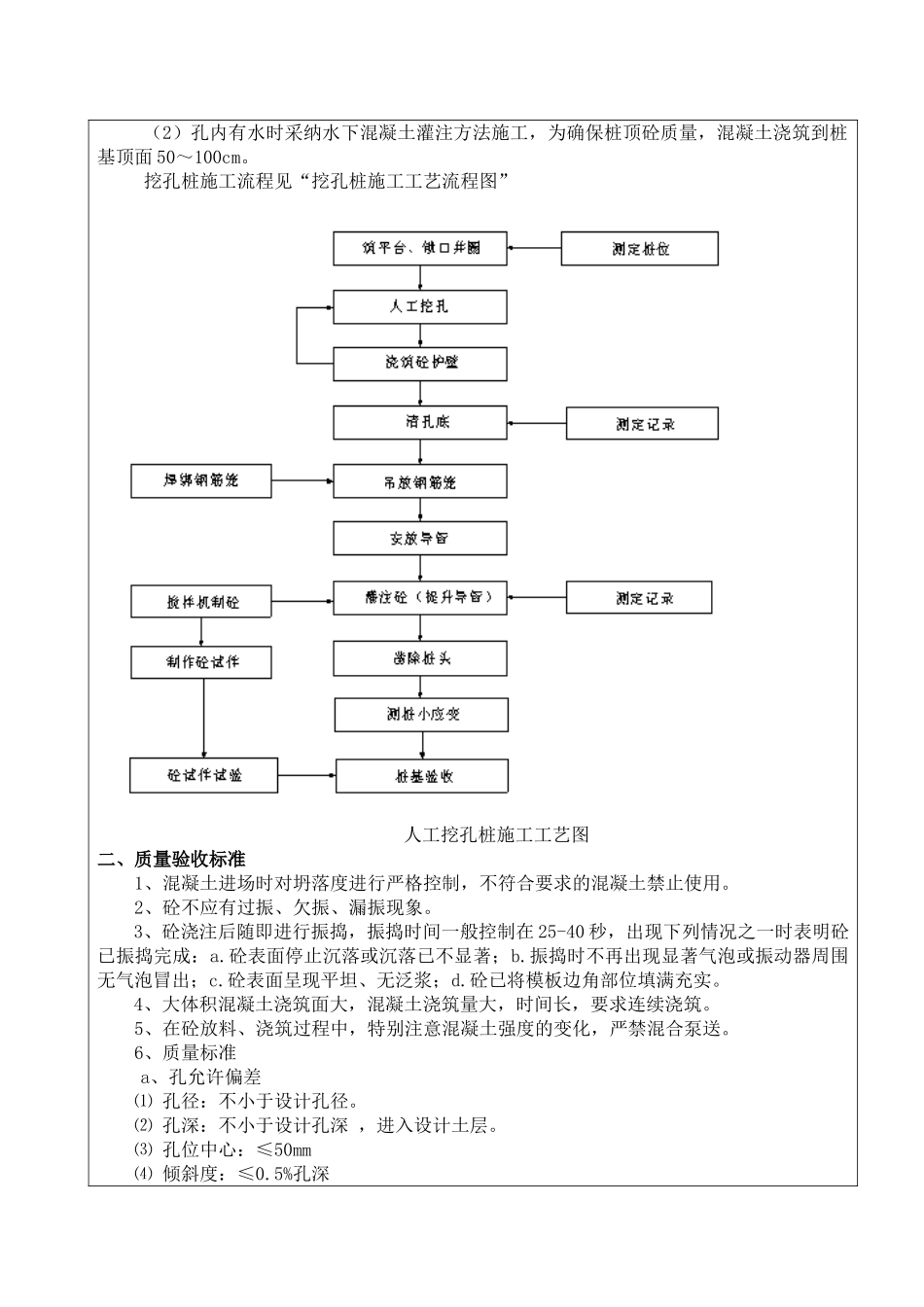

技 术 交 底 书工程名称渭南市东入口市政工程朝阳大街高架桥施工单位渭南华通路桥工程有限责任公司施工部位桩 基交底时间2025
10 挖孔桩技术交底 一、施工工艺1、挖孔平整场地、清除地面浮土及松软土层
开挖前必须向各主管工程师进就行报检,施测孔位十字线,确定桩孔准确位置,设置护桩,作好孔口四周排水系统
安装提升设备,布置好出土道路,合理堆放机具材料,以免增加孔壁压力影响施工
放线定位后,开挖孔口 50cm 深,灌注 C25 砼锁口,锁口厚 0
35cm;锁口高出地面30cm
孔桩开挖应交叉进行,相邻两孔不得同时开挖作业,正在开挖或已成孔而尚未浇灌砼的桩孔其 10 米半径范围内不得同时开挖其它桩孔
孔内岩石采纳浅孔爆破
炮眼深度,中风化砂岩不大于 0
4m,强风化砂岩不大于0
8m,装药量不得超过炮眼深度的 1/3,电雷管起爆
爆破前,护壁砼强度达到 2
5Mpa 以上
爆破后,迅速排除孔内有毒气体,检测合格后方可继续作业
挖孔至设计高程后,孔底不得积水,并进行孔底处理,做到平整,无松渣、污泥等软层;挖孔过程中在地层变化处均取渣留样,当地质情况与设计不符时,及时上报
2、护壁挖孔时采纳与桩基混凝土同标号 C25 砼进行孔壁支护,护壁每节高 1m 或 0
遇有局部或厚度不大于 1
5m 流动性淤泥或可能出现涌砂时,立即实行降水措施
护壁尺寸详见附图挖孔桩护壁断面图
护壁混凝土必须采纳滚筒搅拌机进行搅拌,且出料口地面铺垫钢板
在每个搅拌机旁配备磅秤,严格根据配合比进行拌合,严禁人工拌合
浇灌护壁砼时,用敲击模板及用竹和木棒插实方法,不在桩孔水淹没模板的情况下灌注砼
发现护壁有蜂窝、漏水现象,及时加以堵塞和导流,防止孔外水通过护壁流入孔内,保证护壁砼强度及安全
振捣工须戴绝缘手套,穿胶鞋等防护用品
在砼浇筑过程中,派专人看模、听到模板声音异常,立即停止浇
