高温季节施工方案一、高温施工准备工作一、成立施工紧急情况应急领导小组,负责应急救援工作得指挥、协调工作
由项目经理李树斌担任领导小组组长
二、夏季高温到来之前,组织有关人员根据方案要求进行技术交底,提出夏季高温计划,为施工提供技术准备
三、及时调整炎热季节得上下班时间,合理安排作息时间
四、保证洁净卫生得茶水供应与提供按劳动规定应享受得待遇
五、食堂饮食要卫生,保证工作人员健康
六、浇筑混凝土之前,一定要将模板浇水湿透
七、浇筑好得混凝土养护工作要得到高度重视,要在混凝土初凝后,及时得到养护,用草包覆盖,并浇水养护,避开混凝土表面水分蒸发过快,使混凝土表面发生开裂
八、根据气候气温情况,及时配合做好混凝土配合比与坍落度得调整工作,满足施工要求与质量标准
九、项目部配备得主要药品如下:感冒药、发烧药、腹泻药、消炎药等治疗药品及仁丹、十滴水、正气水、菊花茶、降火凉茶、绿色保健食品等
二、夏季施工技术措施一、砌体工程(一)高温季节砌砖,要特别强调砖块得浇水,除利用清晨或夜间提前将集中堆放得砖块充分浇水湿透外,还应在临砌之前适当地浇水,使砖块、片石保持湿润,防止砂浆失水过快影响砂浆强度与粘结力
(二)砌筑砂浆得稠度要适当加大,使砂浆有较大得流动性,灰缝容易饱满,亦可在砂浆中掺入塑化剂,以提高砂浆得保水性与易性
(三)砂浆应随拌随用,对关键部位砌体,要进行必要得遮盖、养护
(四)掺微沫剂得砂浆,必须严格遵照使用说明拌制

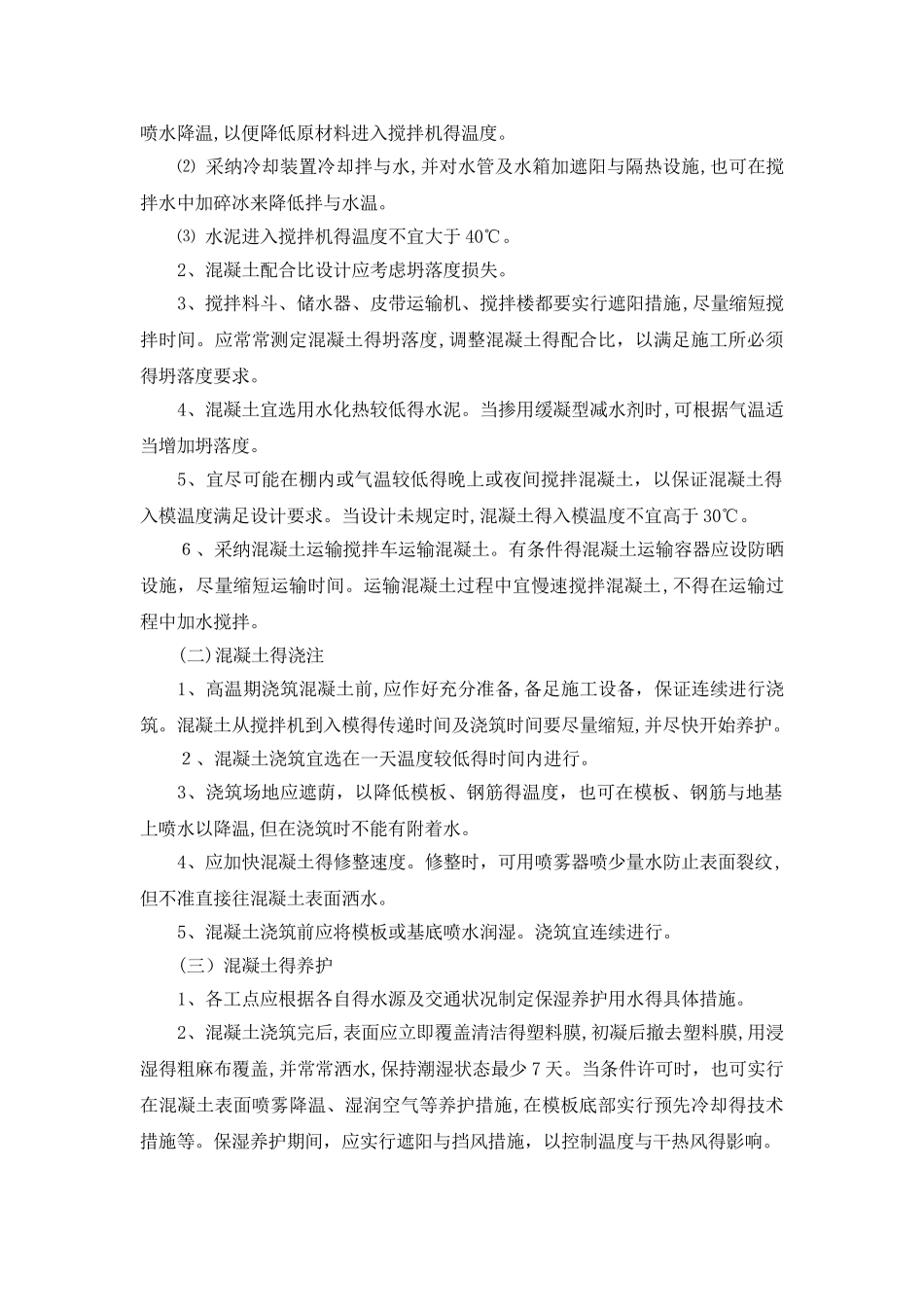

三、混凝土施工(一)混凝土得配置、搅拌与运输1、原材料储存、降温要求:⑴ 应对水泥、砂、石得储存仓、料堆等进行遮阳防晒处理,或在砂石料堆上喷水降温,以便降低原材料进入搅拌机得温度
⑵ 采纳冷却装置冷却拌与水,并对水管及水箱加遮阳与隔热设施,也可在搅拌水中加碎冰来降低拌与水温
⑶ 水泥进入搅拌机得温度不宜大于 40℃
2、混凝土配合比设计应考虑坍落度损失

3、搅拌料斗、
