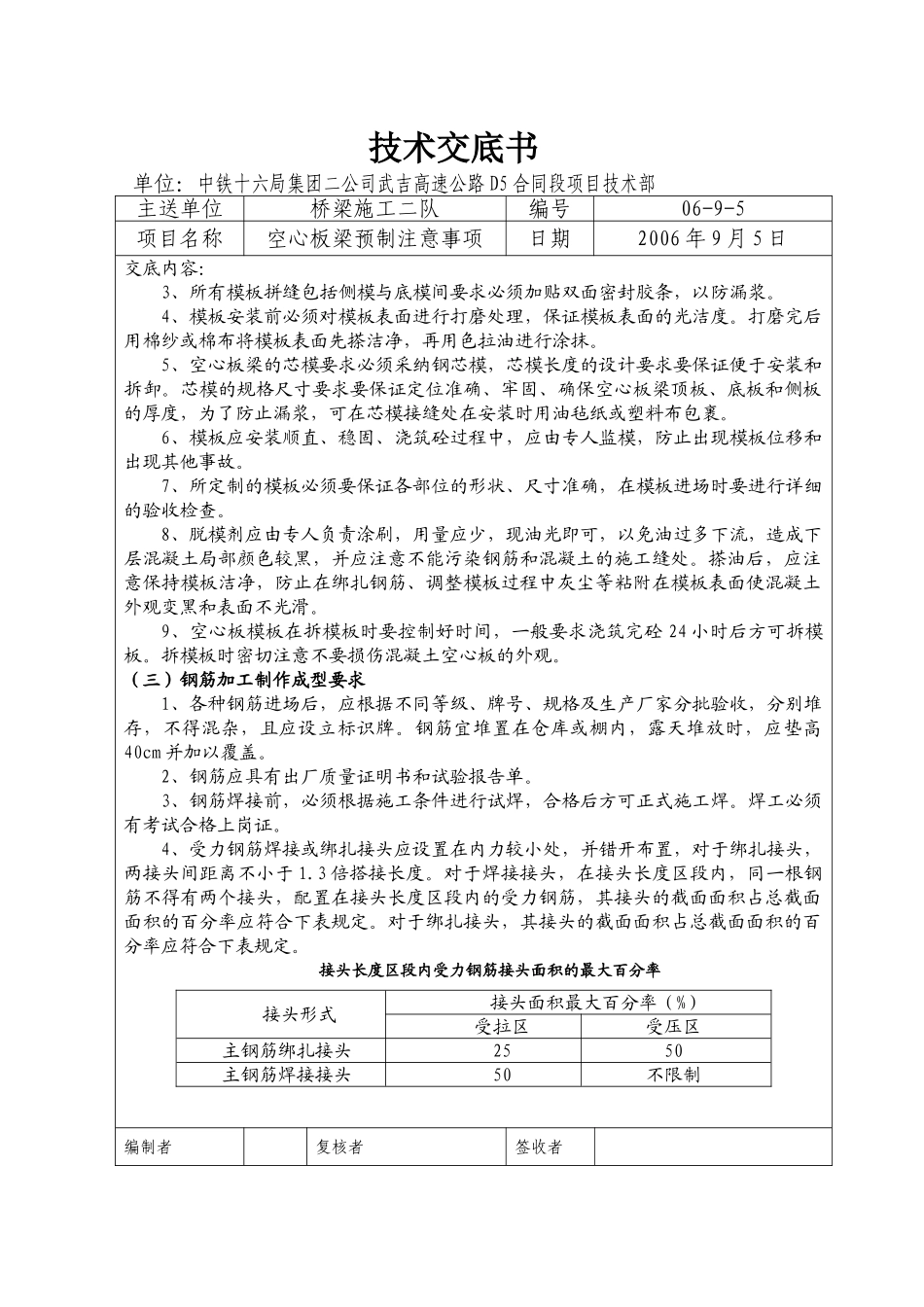

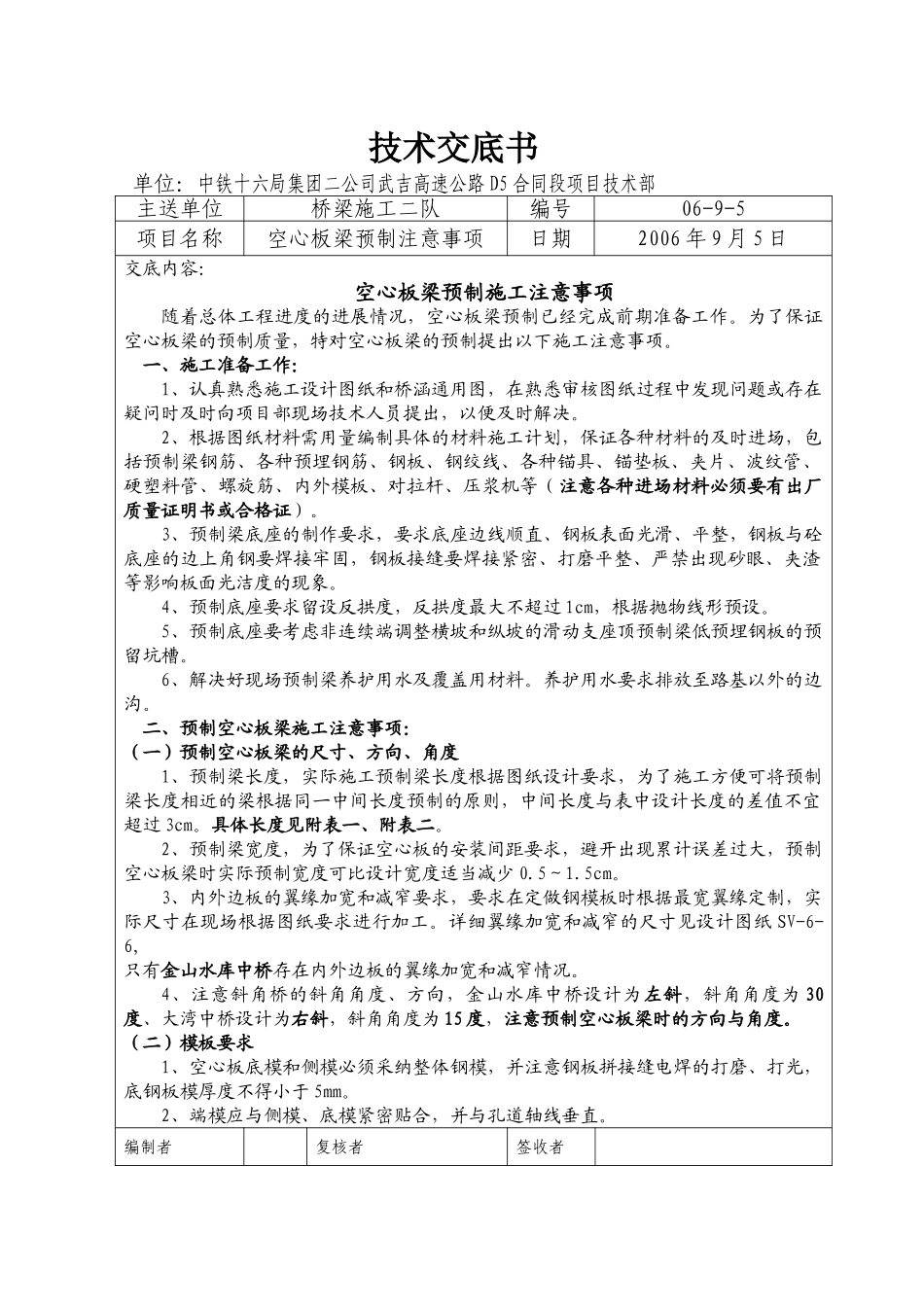

技术交底书单位:中铁十六局集团二公司武吉高速公路 D5 合同段项目技术部主送单位桥梁施工二队编号06-9-5项目名称空心板梁预制注意事项日期2006 年 9 月 5 日交底内容:空心板梁预制施工注意事项随着总体工程进度的进展情况,空心板梁预制已经完成前期准备工作
为了保证空心板梁的预制质量,特对空心板梁的预制提出以下施工注意事项
一、施工准备工作:1、认真熟悉施工设计图纸和桥涵通用图,在熟悉审核图纸过程中发现问题或存在疑问时及时向项目部现场技术人员提出,以便及时解决
2、根据图纸材料需用量编制具体的材料施工计划,保证各种材料的及时进场,包括预制梁钢筋、各种预埋钢筋、钢板、钢绞线、各种锚具、锚垫板、夹片、波纹管、硬塑料管、螺旋筋、内外模板、对拉杆、压浆机等(注意各种进场材料必须要有出厂质量证明书或合格证)
3、预制梁底座的制作要求,要求底座边线顺直、钢板表面光滑、平整,钢板与砼底座的边上角钢要焊接牢固,钢板接缝要焊接紧密、打磨平整、严禁出现砂眼、夹渣等影响板面光洁度的现象
4、预制底座要求留设反拱度,反拱度最大不超过 1cm,根据抛物线形预设
5、预制底座要考虑非连续端调整横坡和纵坡的滑动支座顶预制梁低预埋钢板的预留坑槽
6、解决好现场预制梁养护用水及覆盖用材料
养护用水要求排放至路基以外的边沟
二、预制空心板梁施工注意事项:(一)预制空心板梁的尺寸、方向、角度1、预制梁长度,实际施工预制梁长度根据图纸设计要求,为了施工方便可将预制梁长度相近的梁根据同一中间长度预制的原则,中间长度与表中设计长度的差值不宜超过 3cm
具体长度见附表一、附表二
2、预制梁宽度,为了保证空心板的安装间距要求,避开出现累计误差过大,预制空心板梁时实际预制宽度可比设计宽度适当减少 0
3、内外边板的翼缘加宽和减窄要求,要求在定做钢模板时根据最宽翼缘定制,实际尺寸在现场根据图纸要求进
