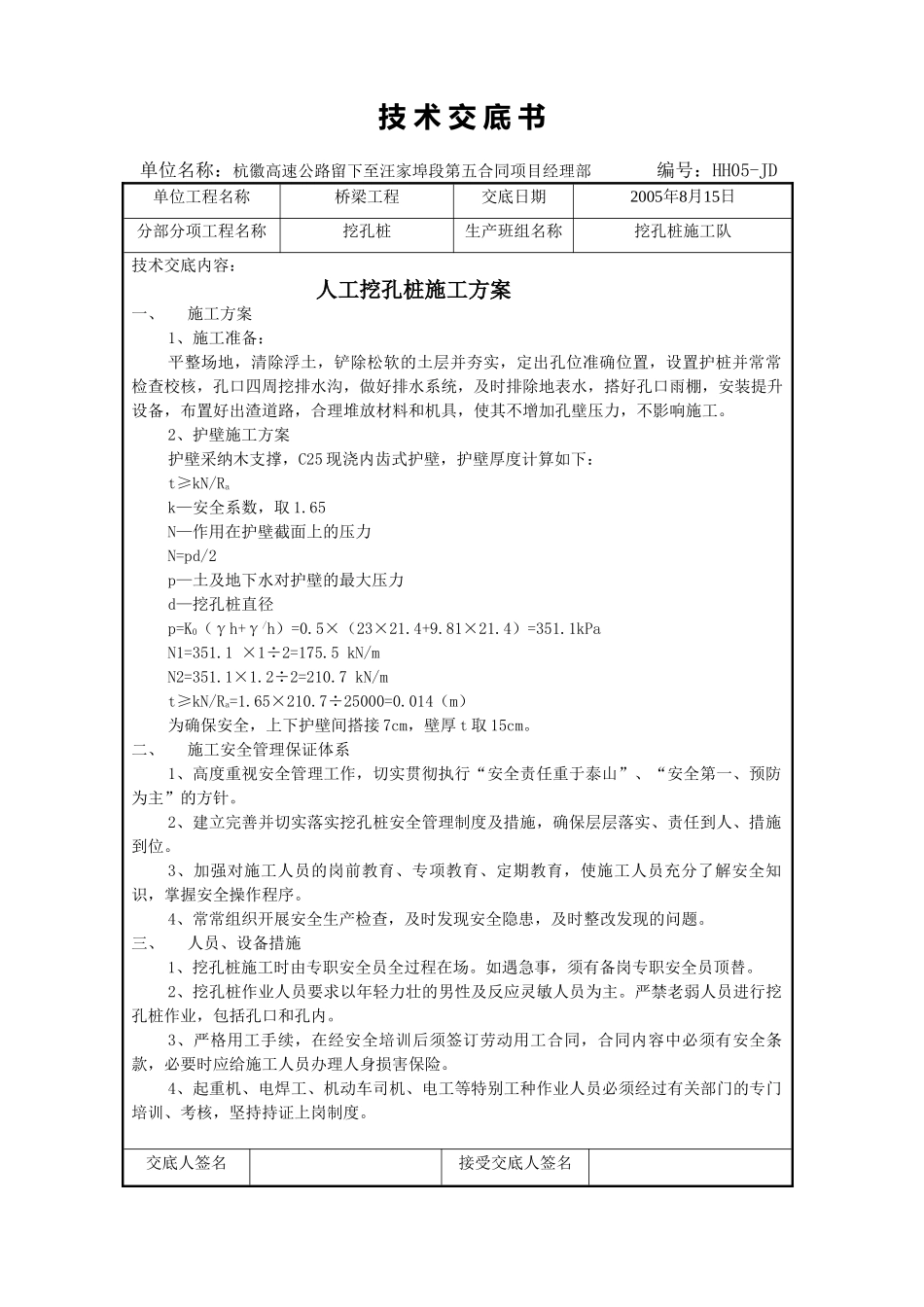

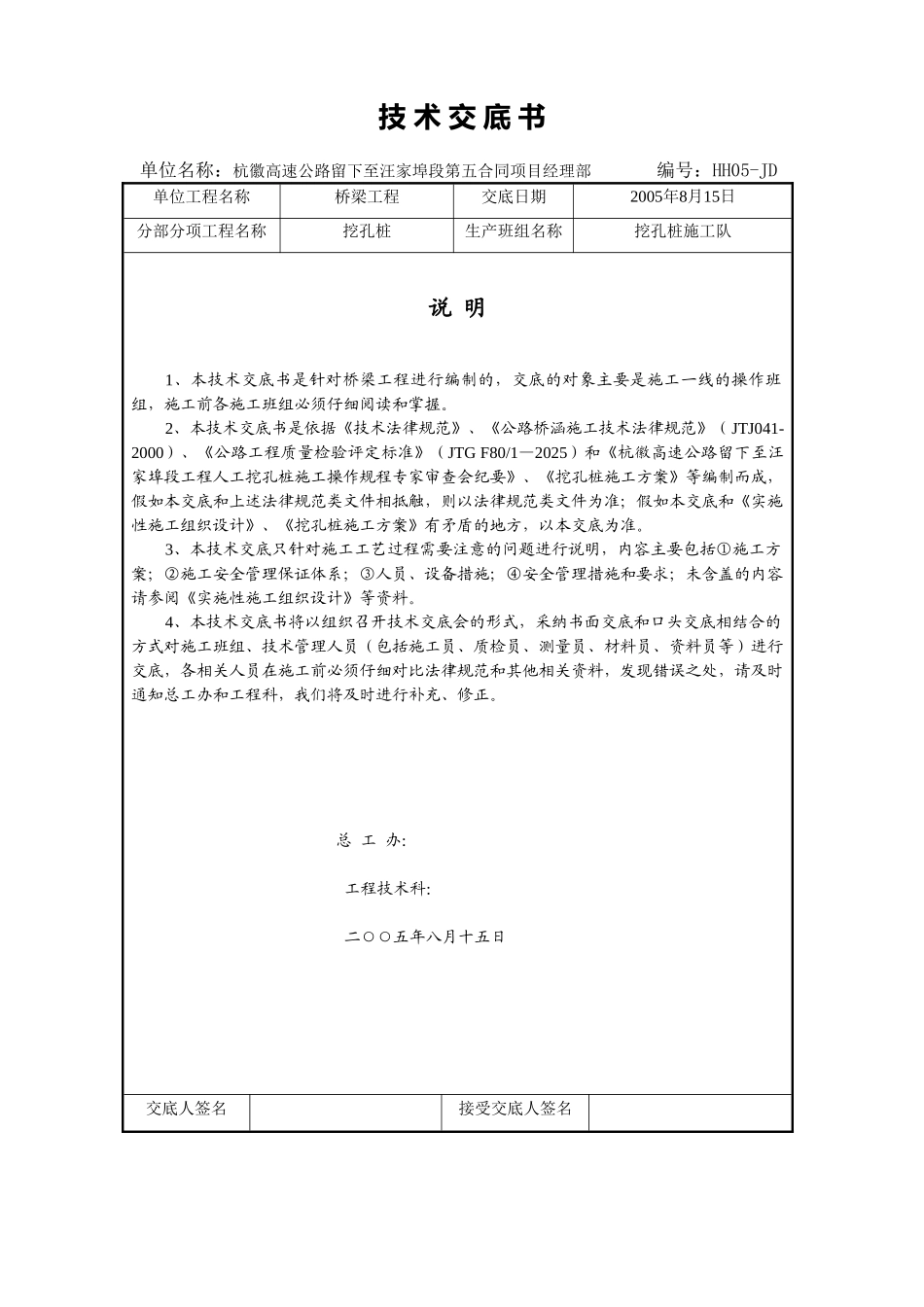

杭徽高速公路第五合同项目经理部挖孔桩安全技术交底书编号:HH05-JD杭徽高速公路留下至汪家埠段第五合同项目经理部二 OO 五年八月十五日技 术 交 底 书单位名称:杭徽高速公路留下至汪家埠段第五合同项目经理部 编号:HH05-JD单位工程名称桥梁工程交底日期2005年8月15日分部分项工程名称挖孔桩生产班组名称挖孔桩施工队说 明1、本技术交底书是针对桥梁工程进行编制的,交底的对象主要是施工一线的操作班组,施工前各施工班组必须仔细阅读和掌握。2、本技术交底书是依据《技术法律规范》、《公路桥涵施工技术法律规范》(JTJ041-2000)、《公路工程质量检验评定标准》(JTG F80/1—2025)和《杭徽高速公路留下至汪家埠段工程人工挖孔桩施工操作规程专家审查会纪要》、《挖孔桩施工方案》等编制而成,假如本交底和上述法律规范类文件相抵触,则以法律规范类文件为准;假如本交底和《实施性施工组织设计》、《挖孔桩施工方案》有矛盾的地方,以本交底为准。3、本技术交底只针对施工工艺过程需要注意的问题进行说明,内容主要包括①施工方案;②施工安全管理保证体系;③人员、设备措施;④安全管理措施和要求;未含盖的内容请参阅《实施性施工组织设计》等资料。4、本技术交底书将以组织召开技术交底会的形式,采纳书面交底和口头交底相结合的方式对施工班组、技术管理人员(包括施工员、质检员、测量员、材料员、资料员等)进行交底,各相关人员在施工前必须仔细对比法律规范和其他相关资料,发现错误之处,请及时通知总工办和工程科,我们将及时进行补充、修正。 总 工 办: 工程技术科: 二○○五年八月十五日交底人签名接受交底人签名技 术 交 底 书单位名称:杭徽高速公路留下至汪家埠段第五合同项目经理部 编号:HH05-JD单位工程名称桥梁工程交底日期2005年8月15日分部分项工程名称挖孔桩生产班组名称挖孔桩施工队技术交底内容:人工挖孔桩施工方案一、施工方案1、施工准备:平整场地,清除浮土,铲除松软的土层并夯实,定出孔位准确位置,设置护桩并常常检查校核,孔口四周挖排水沟,做好排水系统,及时排除地表水,搭好孔口雨棚,安装提升设备,布置好出渣道路,合理堆放材料和机具,使其不增加孔壁压力,不影响施工。2、护壁施工方案护壁采纳木支撑,C25 现浇内齿式护壁,护壁厚度计算如下:t≥kN/Rak—安全系数,取 1.65N—作用在护壁截面上的压力N=pd/2p—土及地下水对护壁的最大压力d—挖孔桩直径p=K0(γh+γ/h)=...
