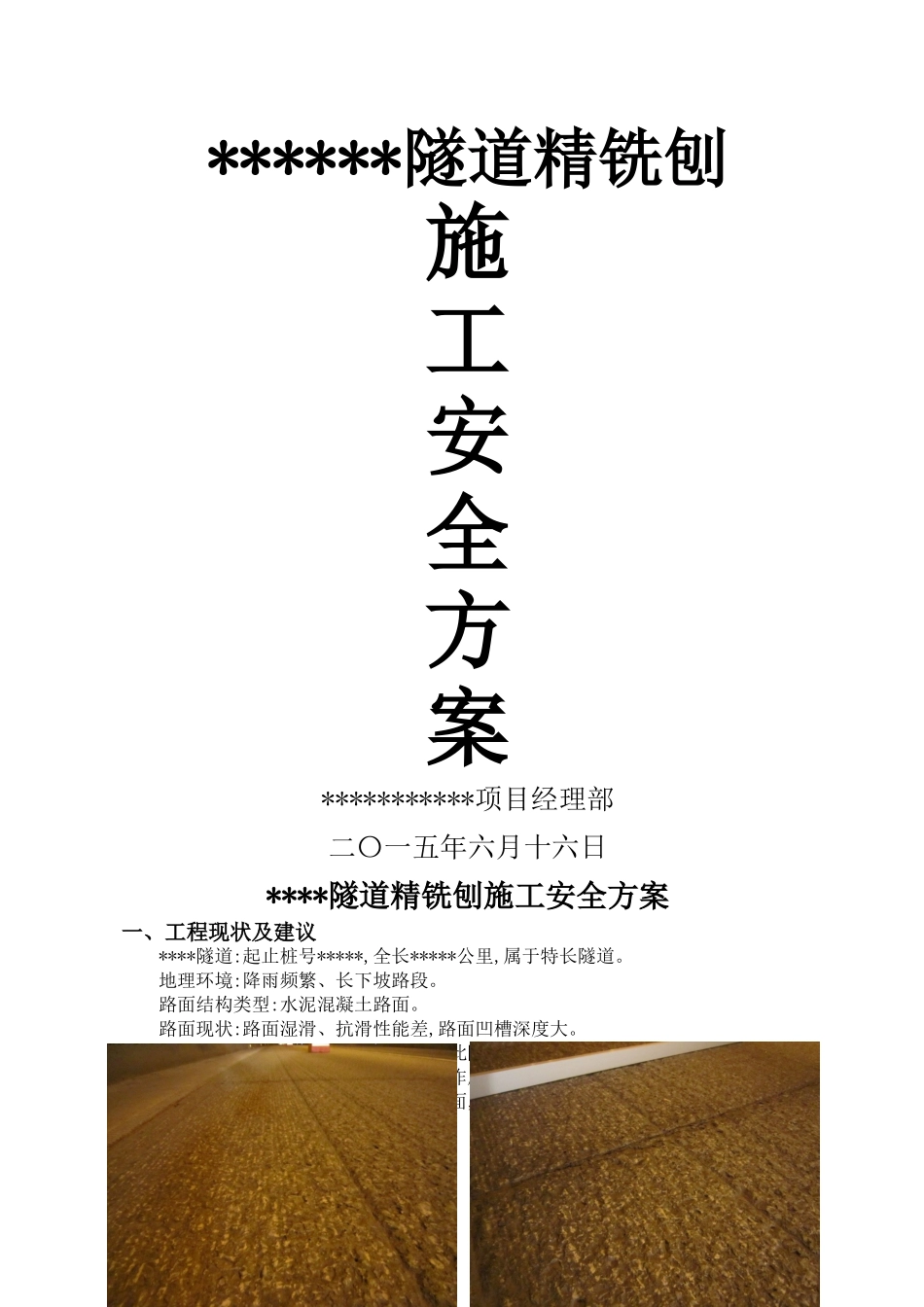

******隧道精铣刨施工安全方案***********项目经理部二〇一五年六月十六日****隧道精铣刨施工安全方案一、工程现状及建议****隧道:起止桩号*****,全长*****公里,属于特长隧道
地理环境:降雨频繁、长下坡路段
路面结构类型:水泥混凝土路面
路面现状:路面湿滑、抗滑性能差,路面凹槽深度大
为提高路面抗滑性能,原养护单位对此隧道进行了铣刨,当初抗滑性能得到了提高,但在使用多年以后,在长时间得行车荷载作用下路面逐渐被磨光,同时由于隧道就是一个管状结构,汽车尾气、油污易积聚在路面,遇到刹车水后,水溶解污物形成润滑体,路面抗滑性能急剧下降(如图 1、2)
图 1 图 2图 1 图 2进入雨季以后,该地区降雨天气较为频繁,路面非常湿滑,且*******隧道处于长下坡路段,大型货车由于行车速度较快,惯性较大,紧急制动后易导致车辆侧滑、撞车事故频频发生
经***讨论决定,同意对*******隧道路面进行精铣刨,以提高路面得抗滑性能,拟计划铣刨段落为******,共 9000m,铣刨宽度为 8、0m,共计 72000m2
根据现场调查,****隧道面板原来铣刨采纳普通铣刨机,槽深较大,最深达 18mm
如精铣刨深度按 2~5mm 控制,凹槽部位根本无法消除,不能形成精细纹理得路面,其抗滑性能将无法达到理想得效果,因此建议对****隧道路面精细铣刨 10mm
二、精铣刨作业原理精铣刨施工就是标准铣刨工艺得优化升级,通过调整铣刨机刀头数量与间距,装配LEVEL-PRO 多点自动找平系统,对原路面进行高标准得铣刨找平工艺,两者区别在于精铣刨刀头间距更小,刀头数量更多

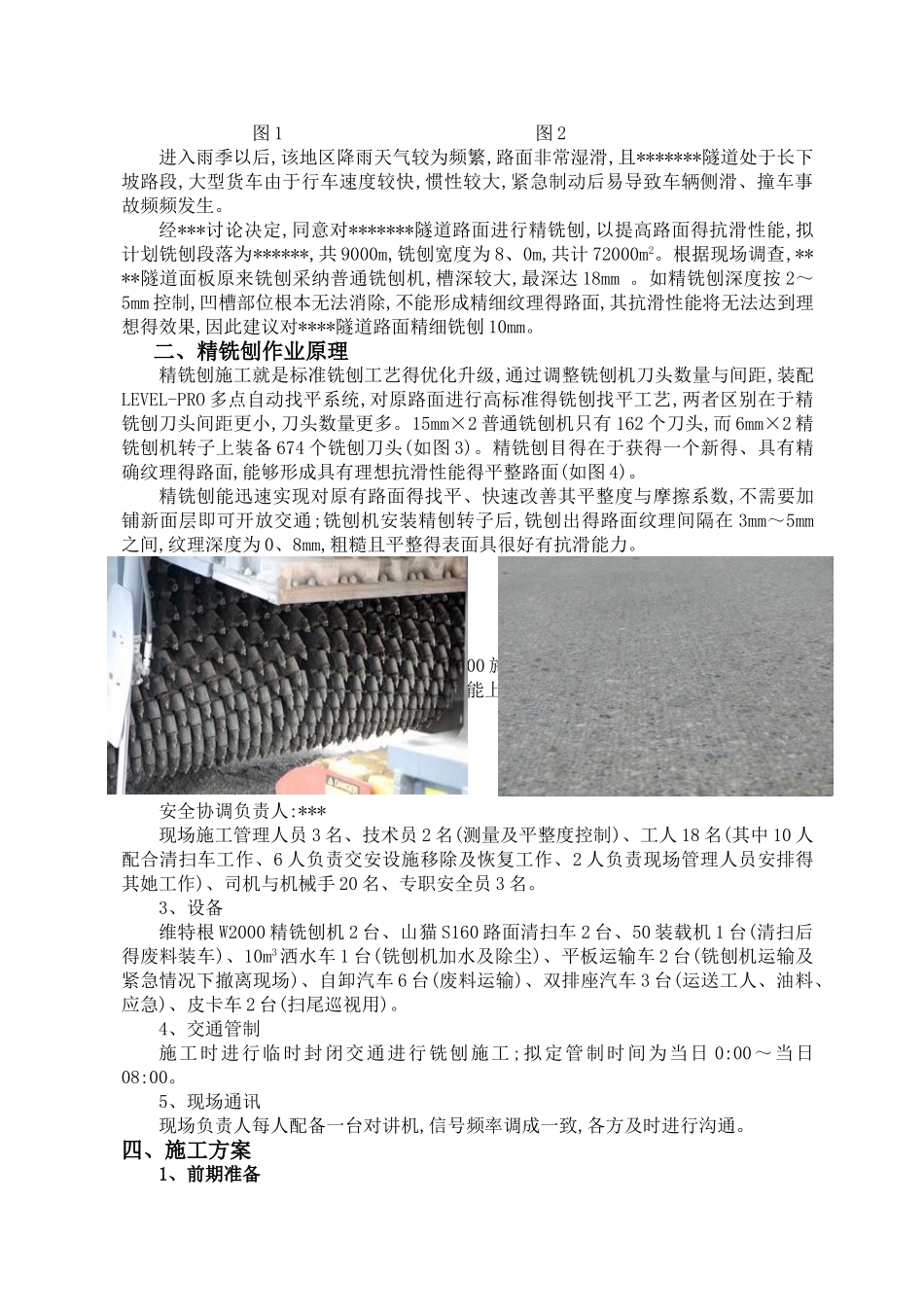

15mm×2 普通铣刨机只有 162 个刀头,而 6mm×2 精铣刨机转子上装备 674 个铣刨刀头(如图 3)
精铣刨目得在于获得一个新得、具有精确纹理得路面,能够形成具有理想抗滑性能得平整路面(如图 4)
