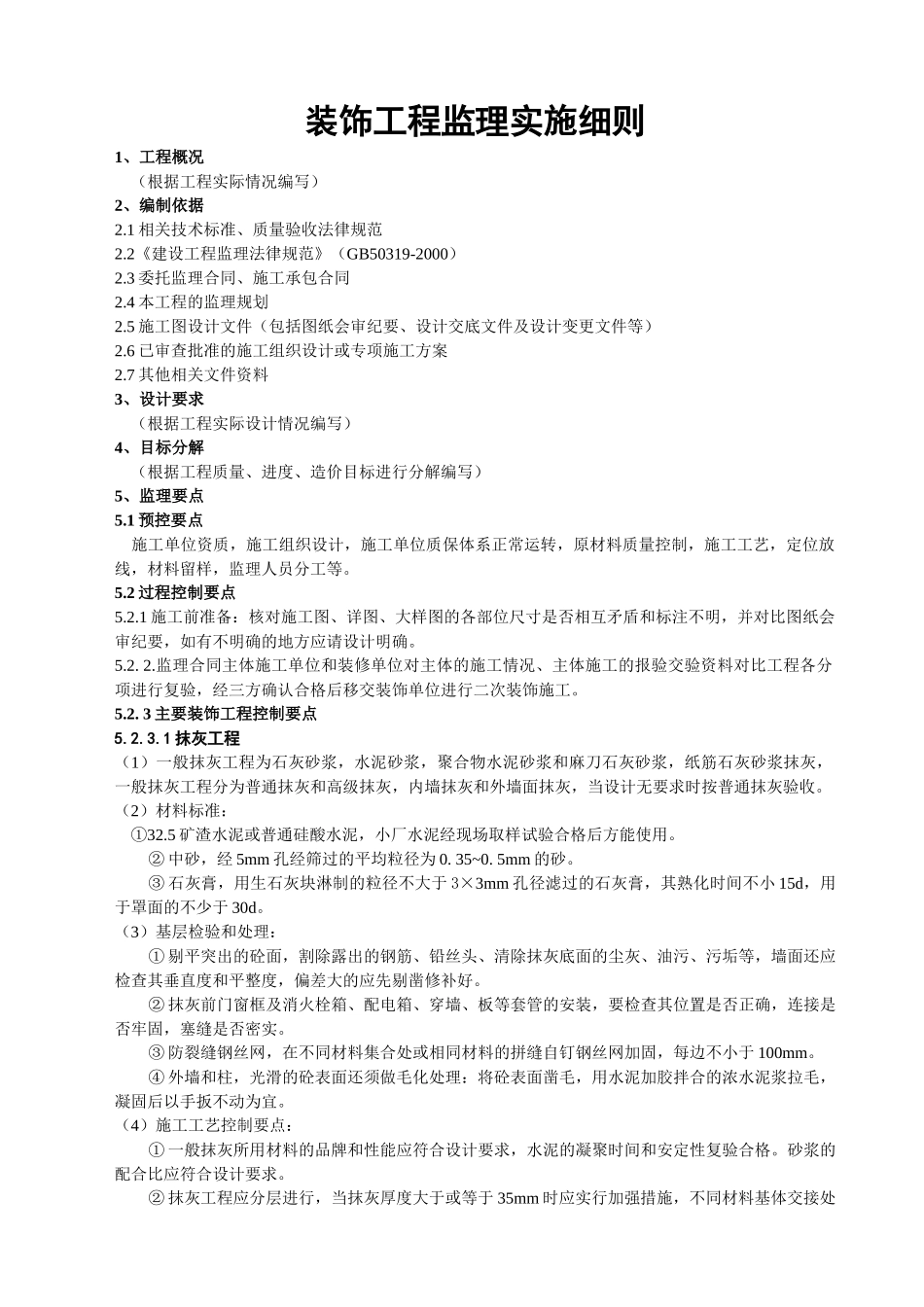

装饰工程监理实施细则1、工程概况 (根据工程实际情况编写)2、编制依据2
1 相关技术标准、质量验收法律规范2
2《建设工程监理法律规范》(GB50319-2000)2
3 委托监理合同、施工承包合同2
4 本工程的监理规划2
5 施工图设计文件(包括图纸会审纪要、设计交底文件及设计变更文件等)2
6 已审查批准的施工组织设计或专项施工方案2
7 其他相关文件资料3、设计要求 (根据工程实际设计情况编写)4、目标分解 (根据工程质量、进度、造价目标进行分解编写)5、监理要点5
1 预控要点 施工单位资质,施工组织设计,施工单位质保体系正常运转,原材料质量控制,施工工艺,定位放线,材料留样,监理人员分工等
2 过程控制要点5
1 施工前准备:核对施工图、详图、大样图的各部位尺寸是否相互矛盾和标注不明,并对比图纸会审纪要,如有不明确的地方应请设计明确
监理合同主体施工单位和装修单位对主体的施工情况、主体施工的报验交验资料对比工程各分项进行复验,经三方确认合格后移交装饰单位进行二次装饰施工
3 主要装饰工程控制要点5

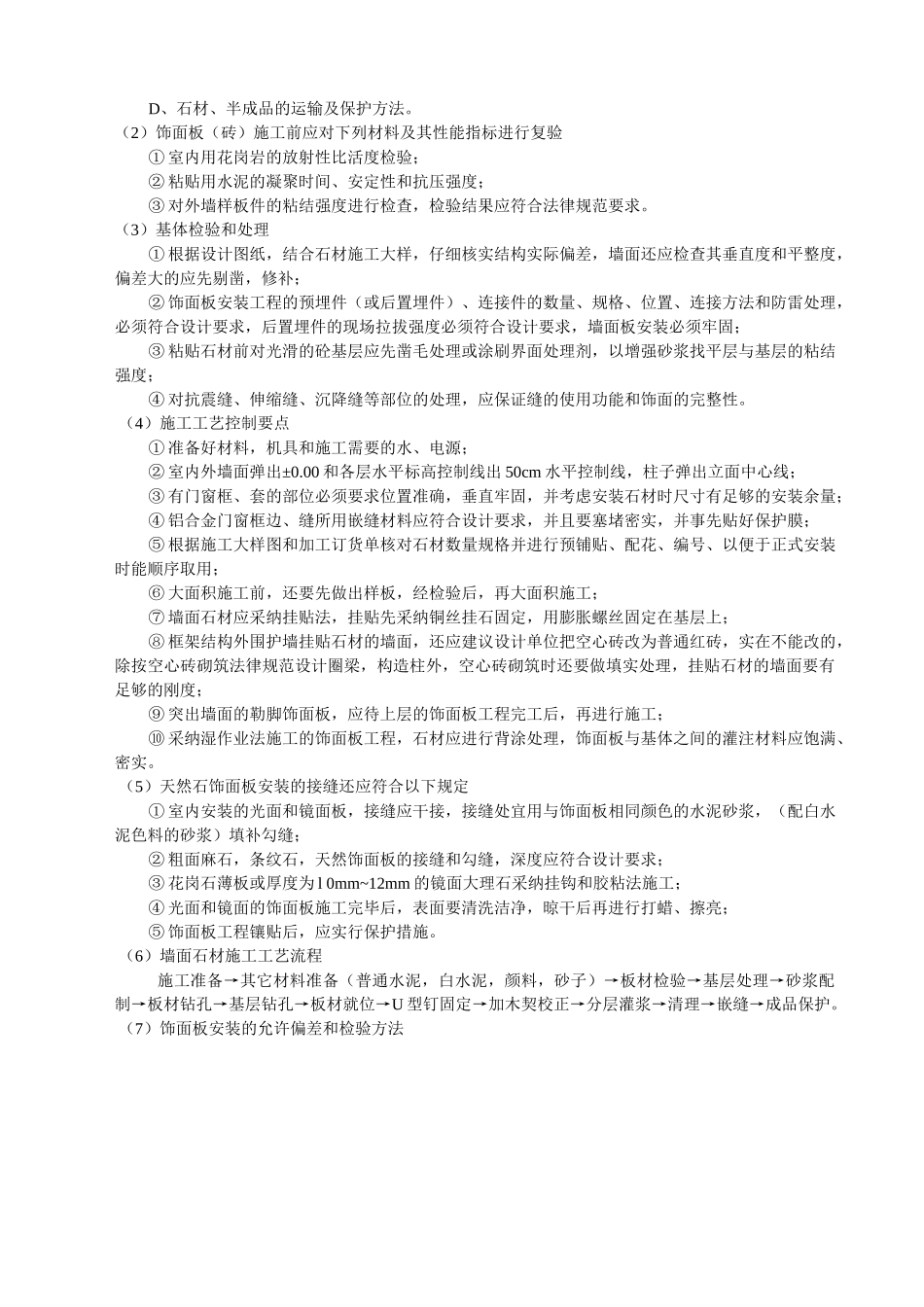

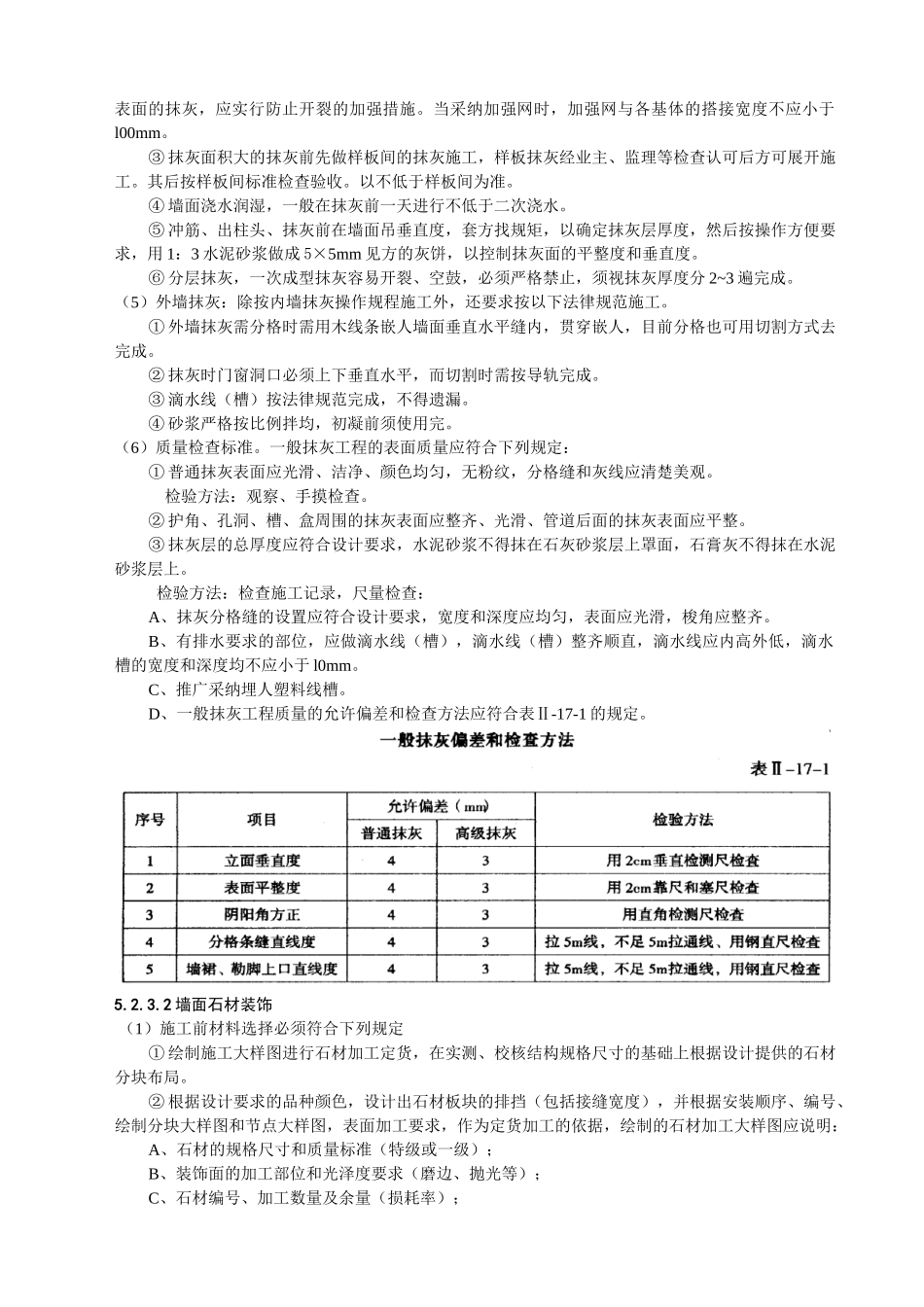

1 抹灰工程(1)一般抹灰工程为石灰砂浆,水泥砂浆,聚合物水泥砂浆和麻刀石灰砂浆,纸筋石灰砂浆抹灰,一般抹灰工程分为普通抹灰和高级抹灰,内墙抹灰和外墙面抹灰,当设计无要求时按普通抹灰验收
(2)材料标准: ①32
5 矿渣水泥或普通硅酸水泥,小厂水泥经现场取样试验合格后方能使用
② 中砂,经 5mm 孔经筛过的平均粒径为 0
5mm 的砂
③ 石灰膏,用生石灰块淋制的粒径不大于 3×3mm 孔径滤过的石灰膏,其熟化时间不小 15d,用于罩面的不少于 30d
(3)基层检验和处理:① 剔平突出的砼面,割除露出的钢筋、铅丝头、清除抹灰底面的尘灰、油污、污垢等,墙面还应检查其垂直度和平整度,偏差大的应先剔凿修补好
