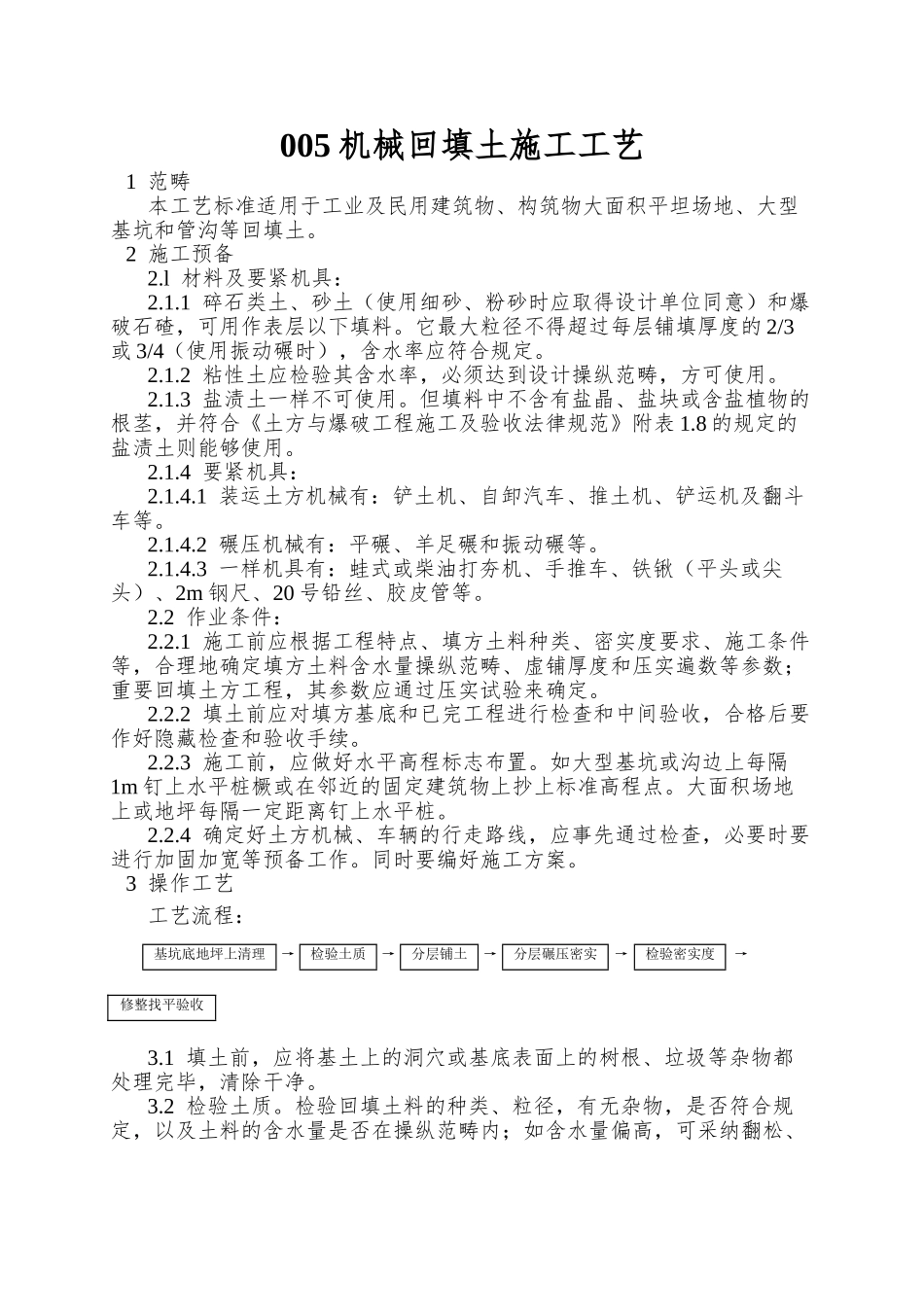

005 机械回填土施工工艺1 范畴 本工艺标准适用于工业及民用建筑物、构筑物大面积平坦场地、大型基坑和管沟等回填土
2 施工预备 2
l 材料及要紧机具: 2
1 碎石类土、砂土(使用细砂、粉砂时应取得设计单位同意)和爆破石碴,可用作表层以下填料
它最大粒径不得超过每层铺填厚度的 2/3或 3/4(使用振动碾时),含水率应符合规定
2 粘性土应检验其含水率,必须达到设计操纵范畴,方可使用
3 盐渍土一样不可使用
但填料中不含有盐晶、盐块或含盐植物的根茎,并符合《土方与爆破工程施工及验收法律规范》附表 1
8 的规定的盐渍土则能够使用
4 要紧机具: 2
1 装运土方机械有:铲土机、自卸汽车、推土机、铲运机及翻斗车等
2 碾压机械有:平碾、羊足碾和振动碾等
3 一样机具有:蛙式或柴油打夯机、手推车、铁锹(平头或尖头)、2m 钢尺、20 号铅丝、胶皮管等
2 作业条件: 2
1 施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水量操纵范畴、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实试验来确定
2 填土前应对填方基底和已完工程进行检查和中间验收,合格后要作好隐藏检查和验收手续
3 施工前,应做好水平高程标志布置
如大型基坑或沟边上每隔1m 钉上水平桩橛或在邻近的固定建筑物上抄上标准高程点
大面积场地上或地坪每隔一定距离钉上水平桩
4 确定好土方机械、车辆的行走路线,应事先通过检查,必要时要进行加固加宽等预备工作
同时要编好施工方案
3 操作工艺 工艺流程:基坑底地坪上清理→检验土质→分层铺土→分层碾压密实→检验密实度→修整找平验收 3
1 填土前,应将基土上的洞穴或基底表面上的树根、垃圾等杂物都处理完毕,清除干净
