008 雨季施工技术交底表 C2-1编 号01-03-C2-008工程名称软通动力研发楼项目工程交底日期2011 年 7 月 22 日施工单位中建二局第三建筑工程有限公司分项工程名称雨季施工交底提要雨季施工交底内容:1

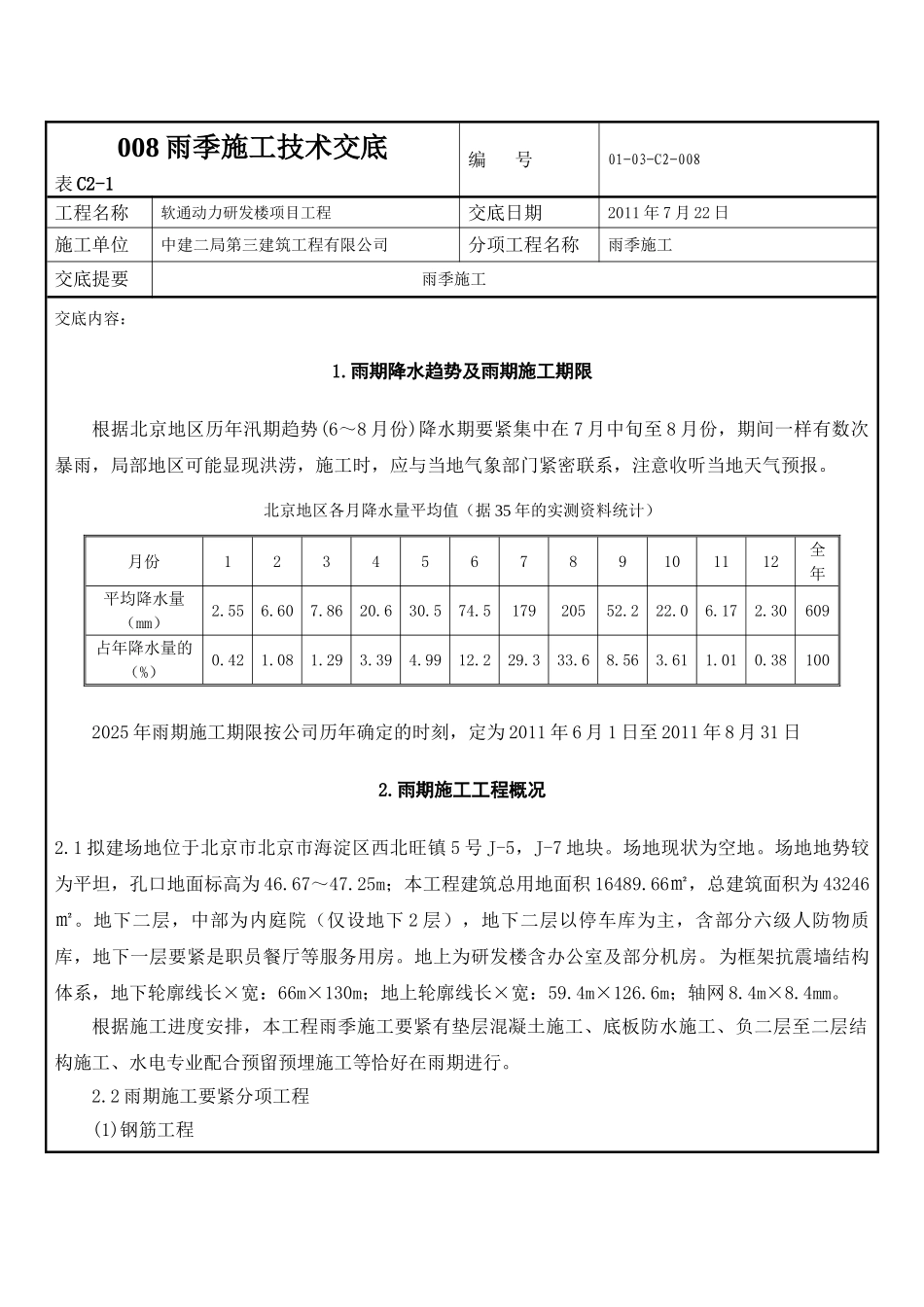

雨期降水趋势及雨期施工期限根据北京地区历年汛期趋势(6~8 月份)降水期要紧集中在 7 月中旬至 8 月份,期间一样有数次暴雨,局部地区可能显现洪涝,施工时,应与当地气象部门紧密联系,注意收听当地天气预报
北京地区各月降水量平均值(据 35 年的实测资料统计)月份123456789101112全年平均降水量(mm)2
517920552
30609占年降水量的(%)0
381002025 年雨期施工期限按公司历年确定的时刻,定为 2011 年 6 月 1 日至 2011 年 8 月 31 日2
雨期施工工程概况2
1 拟建场地位于北京市北京市海淀区西北旺镇 5 号 J-5,J-7 地块
场地现状为空地
场地地势较为平坦,孔口地面标高为 46
25m;本工程建筑总用地面积 16489
66㎡,总建筑面积为 43246㎡
地下二层,中部为内庭院(仅设地下 2 层),地下二层以停车库为主,含部分六级人防物质库,地下一层要紧是职员餐厅等服务用房
地上为研发楼含办公室及部分机房
为框架抗震墙结构体系,地下轮廓线长×宽:66m×130m;地上轮廓线长×宽:59
4m×126
6m;轴网 8
根据施工进度安排,本工程雨季施工要紧有垫层混凝土施工、底板防水施工、负二层至二层结构施工、水电专业配合预留预埋施工等恰好在雨期进行
2 雨期施工要紧分项工程(1)钢筋工程008 雨季施工技术交底表
