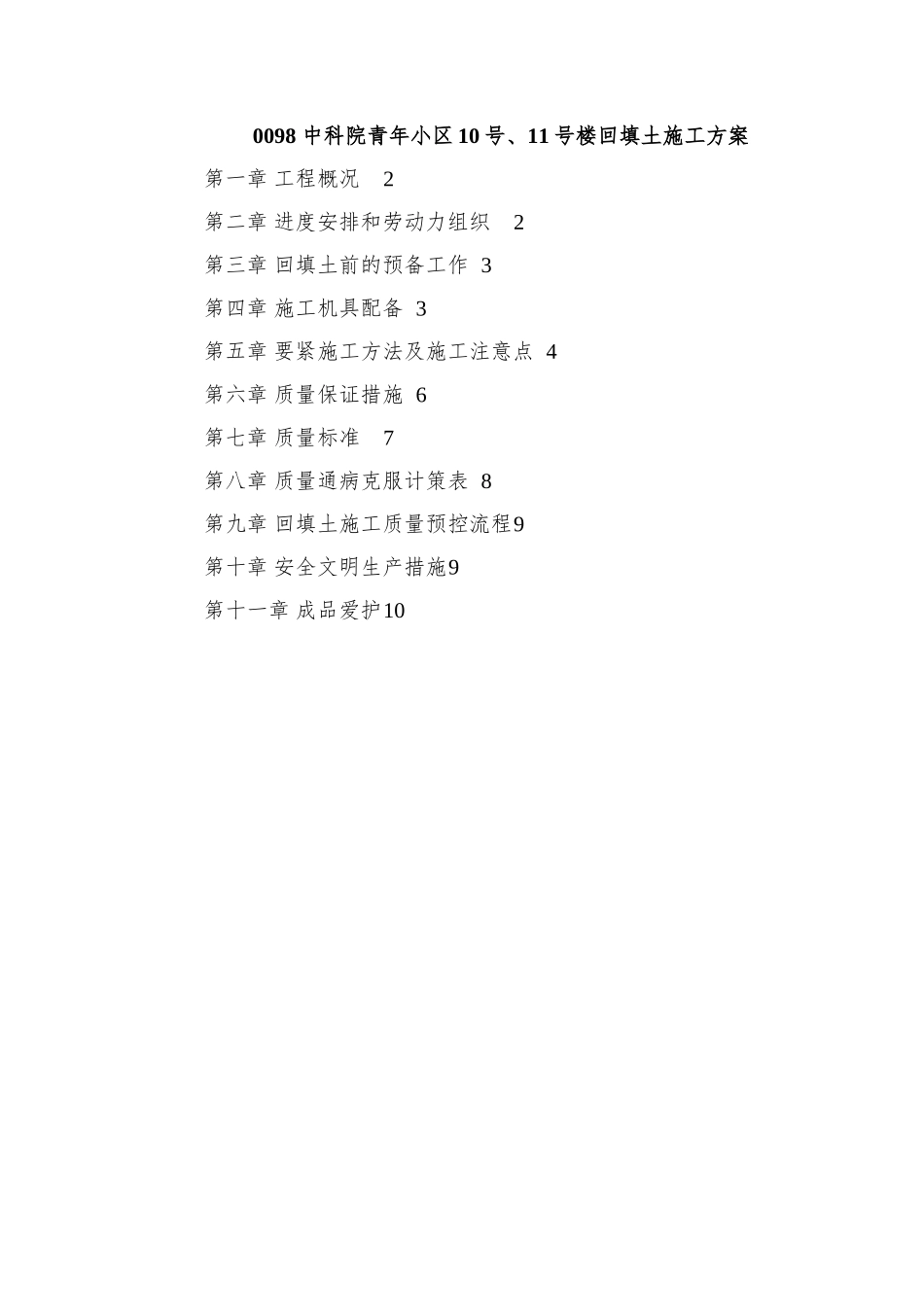

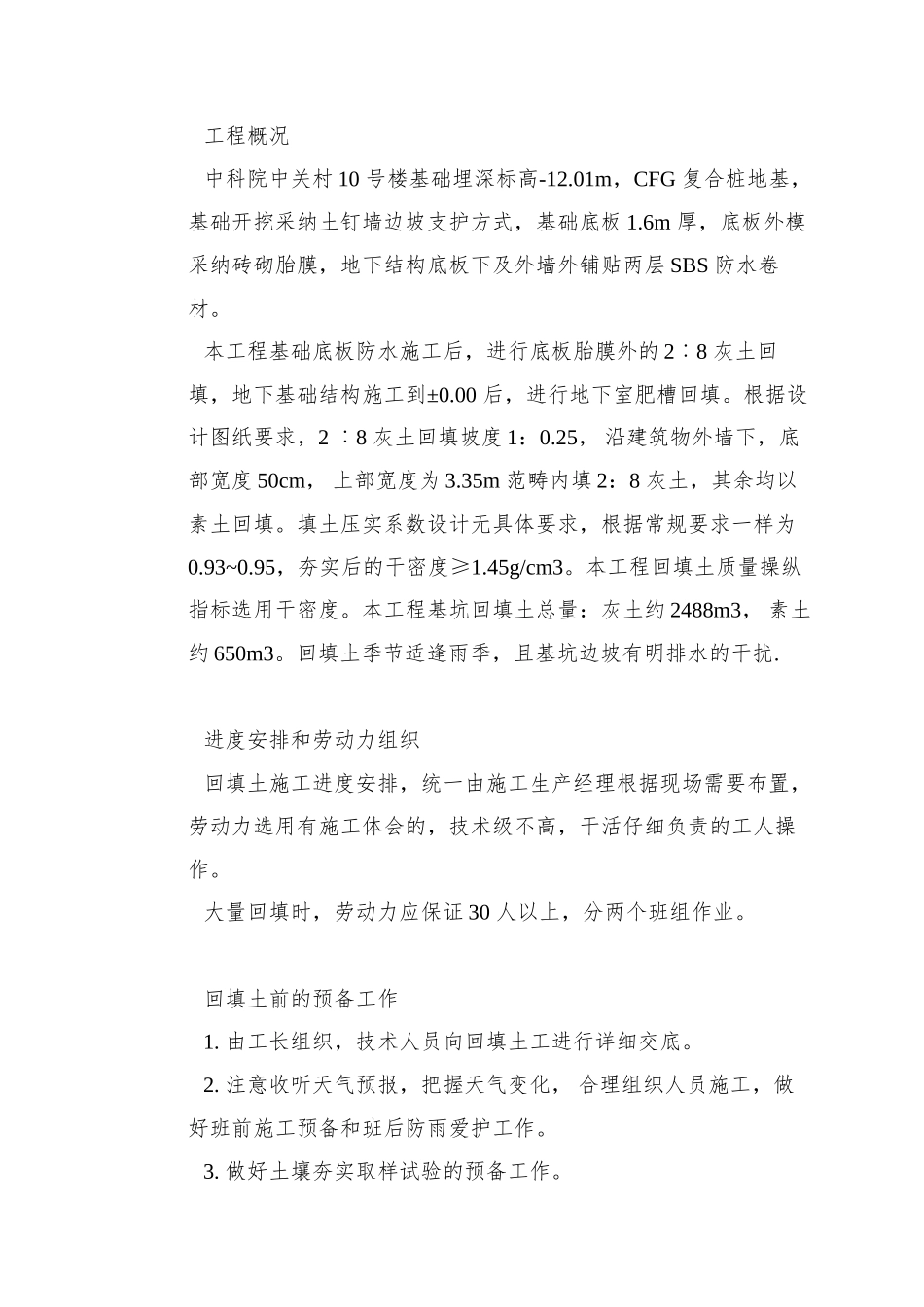

0098 中科院青年小区 10 号、11 号楼回填土施工方案第一章 工程概况2第二章 进度安排和劳动力组织2第三章 回填土前的预备工作 3第四章 施工机具配备 3第五章 要紧施工方法及施工注意点 4第六章 质量保证措施 6第七章 质量标准7第八章 质量通病克服计策表 8第九章 回填土施工质量预控流程9第十章 安全文明生产措施9第十一章 成品爱护10工程概况中科院中关村 10 号楼基础埋深标高-12
01m,CFG 复合桩地基,基础开挖采纳土钉墙边坡支护方式,基础底板 1
6m 厚,底板外模采纳砖砌胎膜,地下结构底板下及外墙外铺贴两层 SBS 防水卷材
本工程基础底板防水施工后,进行底板胎膜外的 2︰8 灰土回填,地下基础结构施工到±0
00 后,进行地下室肥槽回填
根据设计图纸要求,2 ︰8 灰土回填坡度 1:0
25, 沿建筑物外墙下,底部宽度 50cm, 上部宽度为 3
35m 范畴内填 2:8 灰土,其余均以素土回填
填土压实系数设计无具体要求,根据常规要求一样为0
95,夯实后的干密度≥1
45g/cm3
本工程回填土质量操纵指标选用干密度
本工程基坑回填土总量:灰土约 2488m3, 素土约 650m3
回填土季节适逢雨季,且基坑边坡有明排水的干扰
进度安排和劳动力组织回填土施工进度安排,统一由施工生产经理根据现场需要布置,劳动力选用有施工体会的,技术级不高,干活仔细负责的工人操作
大量回填时,劳动力应保证 30 人以上,分两个班组作业

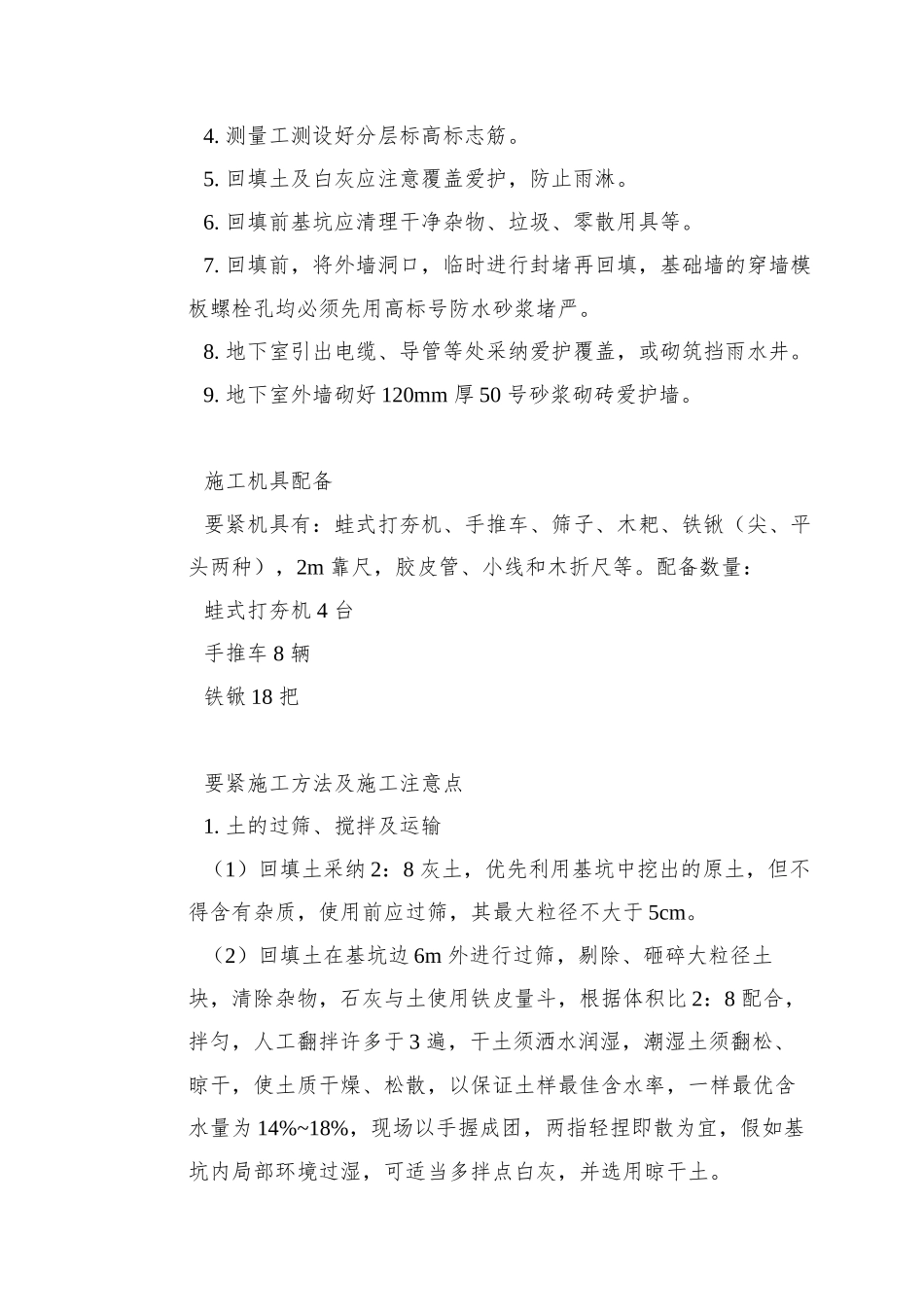

回填土前的预备工作1
由工长组织,技术人员向回填土工进行详细交底
注意收听天气预报,把握天气变化, 合理组织人员施工,做好班前施工预备和班后防雨爱护工作
做好土壤夯实取样试验的预备工作
测量工测设好分层标高标志筋
回填土及白灰应注意覆盖爱护,防止雨淋
回填前基坑应清理干净杂物、垃圾、零散
