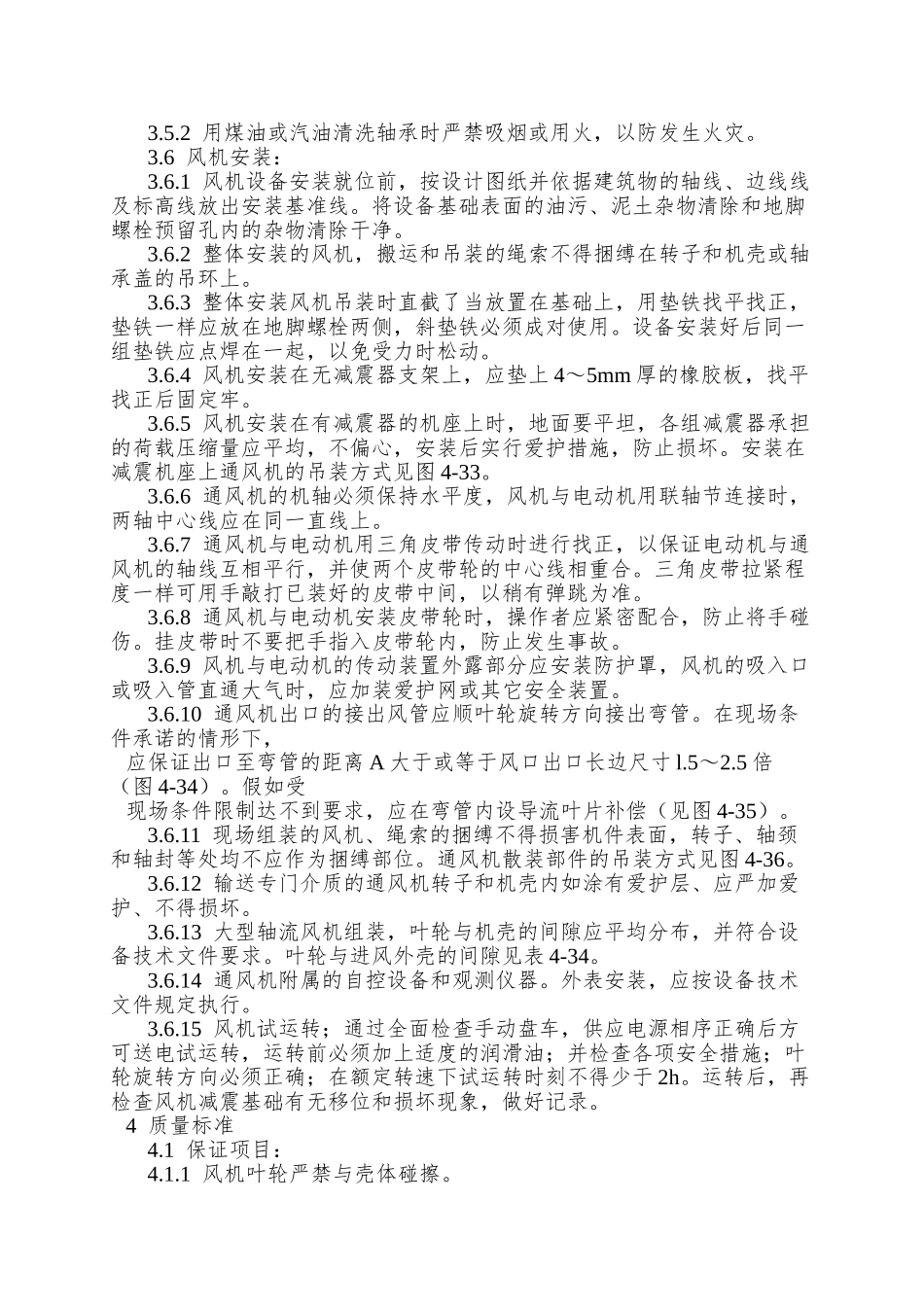

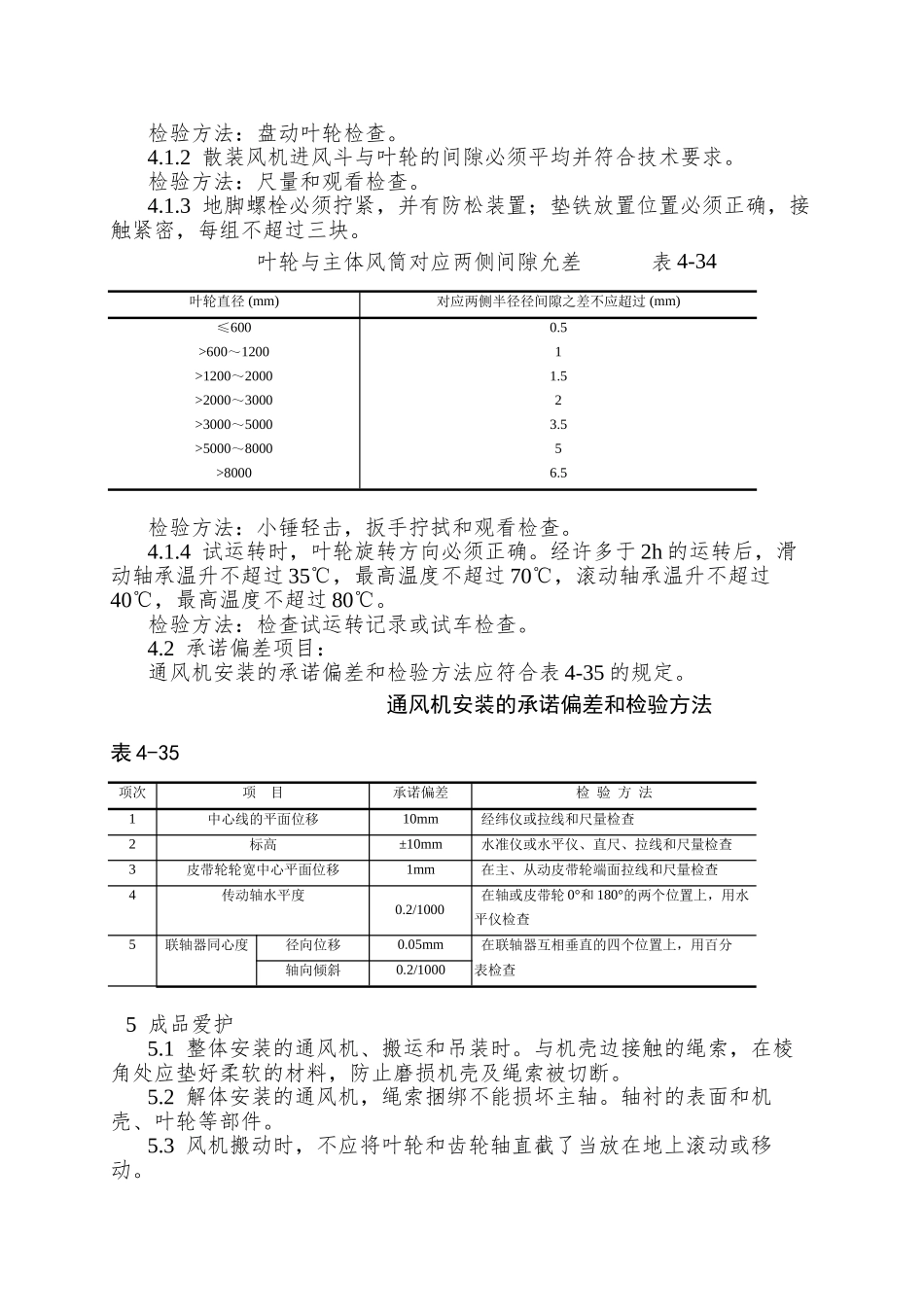

010 通风机安装工艺1 范畴 本工艺标准适用于风压低于 3kPa(≈300mmH2O)范畴内的中低压离心式或轴流式通风机,以及同等原理的各类型风机
2 施工预备 2
1 材料及要紧机具: 2
1 通风、空调的风机安装所使用的要紧材料,成品或半成品应有出厂合格证或质量鉴定文件
2 风机开箱检查,皮带轮,皮带,电机滑轨及地脚螺栓是否齐备,符合设计要求
有无缺损等情形
3 风机轴承清洗,充填润滑剂其粘度应符合设计要求,不应使用变质或含有杂物的润滑剂
4 地脚螺栓灌注时,应使用与混凝土基础同等级混凝土,决不能使用失效水泥灌注
5 倒链、滑轮、绳索、撬棍、活动扳手,铁锤、钢丝钳、螺丝刀、水平尺、钢板尺、钢卷尺、线坠、平板车、高凳、电锤、油桶、刷子、棉布、棉丝等
2 作业条件: 2
1 施工现场环境,除机房内的装修和地面未完外,差不多具备安装条件
2 风机安装应根据设计要求进行,并有施工员书面的质量、技术和安全交底
3 操作工艺 3
1 工艺流程:基础验收→开箱检查→搬运→清洗→安装、找平、找正→试运转、检查验收 3
2 基础验收 3
1 风机安装前应根据设计图纸对设备基础进行全面检查,是否符合尺寸要求
2 风机安装前、应在基础表面铲出麻面,以使二次浇灌的混凝土或水泥砂浆能与基础紧密结合
3 通风机开箱检查应符合下列规定: 3
1 按设备装箱清单,核对叶轮、机壳和其它部位的要紧尺寸,进、出风口的位置方向是否符合设计要求,做好检查记录
2 叶轮旋转方向应符合设备技术文件的规定
3 进、出风口应有盖板严密遮盖
检查各切削加工面,机壳的防锈情形和转子是否发生变形或锈蚀、碰损等
4 风机设备搬运应配合起重工专人指挥使用的工具及绳索必须符合安全要求
5 设备清洗: 3
