地下室砖胎膜 分项工程质量技术交底卡GD2301003 施工单位:浙江东源建设有限公司工程名称:幸福城润园(一期)分部工程:基础工程交底部位:地下室承台、筏板基础和条型基础日 期:2025 年 3 月 25 日交底内容一、施工准备 (一)材料要求:1、砖的品种、强度等级必须符合设计要求,并应规格一致,有合格证和试 验单,本砖胎膜采纳MU7
5 灰砂砖,M5 水泥砂浆砌筑2、水泥砂浆采纳商品砂浆
(二)主要施工机具1、储砂浆池、桶(斗)2、手推车、铁抹子、灰桶、铁锹等
3、工程用小型翻斗车配合运输各种材料二、作业条件1、砼垫层已浇筑完成,且表面平整、洁净,基坑槽的开挖尺寸已复核,符合设计要求
标高检查合格,周围有足够的砌砖空间
2、轴线已复核无误,并且又放出砖胎膜的外边线,边线尺寸已增加粉刷的厚度,以及已测量好其标高,地下水位已经降至砼垫层以下
3、皮数杆按其要求制作完成,并已安放到位,承台四角各放一根,筏板和条基胎膜皮数杆以长度10-12 米放一根,各异形承台按实际需要增减皮数杆的安置根数
4、各种预埋件已安装完毕,隐蔽工程已验收
5、所需的砌筑材料已运至现场,砖已提前浇水湿润
6、施工机具试运转正常,施工人员按工种的施工位置已经安排完成,各自所需的工具,机械已经到位
7、做好班前的技术及安全交底使施工员对各承台、异形承台、筏板、条基的几何尺寸、高度、梁的高度、宽度彻底的了解
以及在施工过程应注意的安全问题

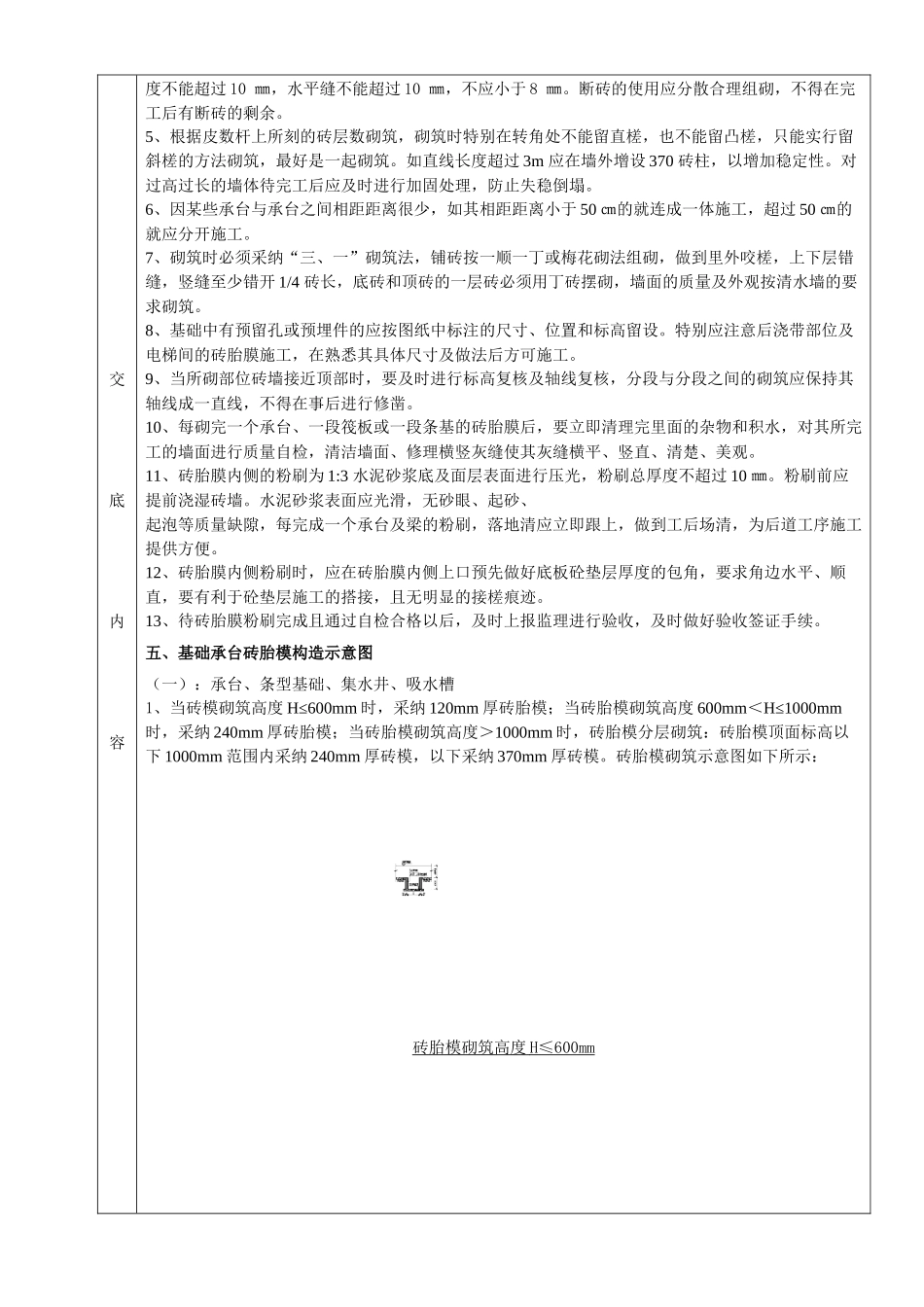

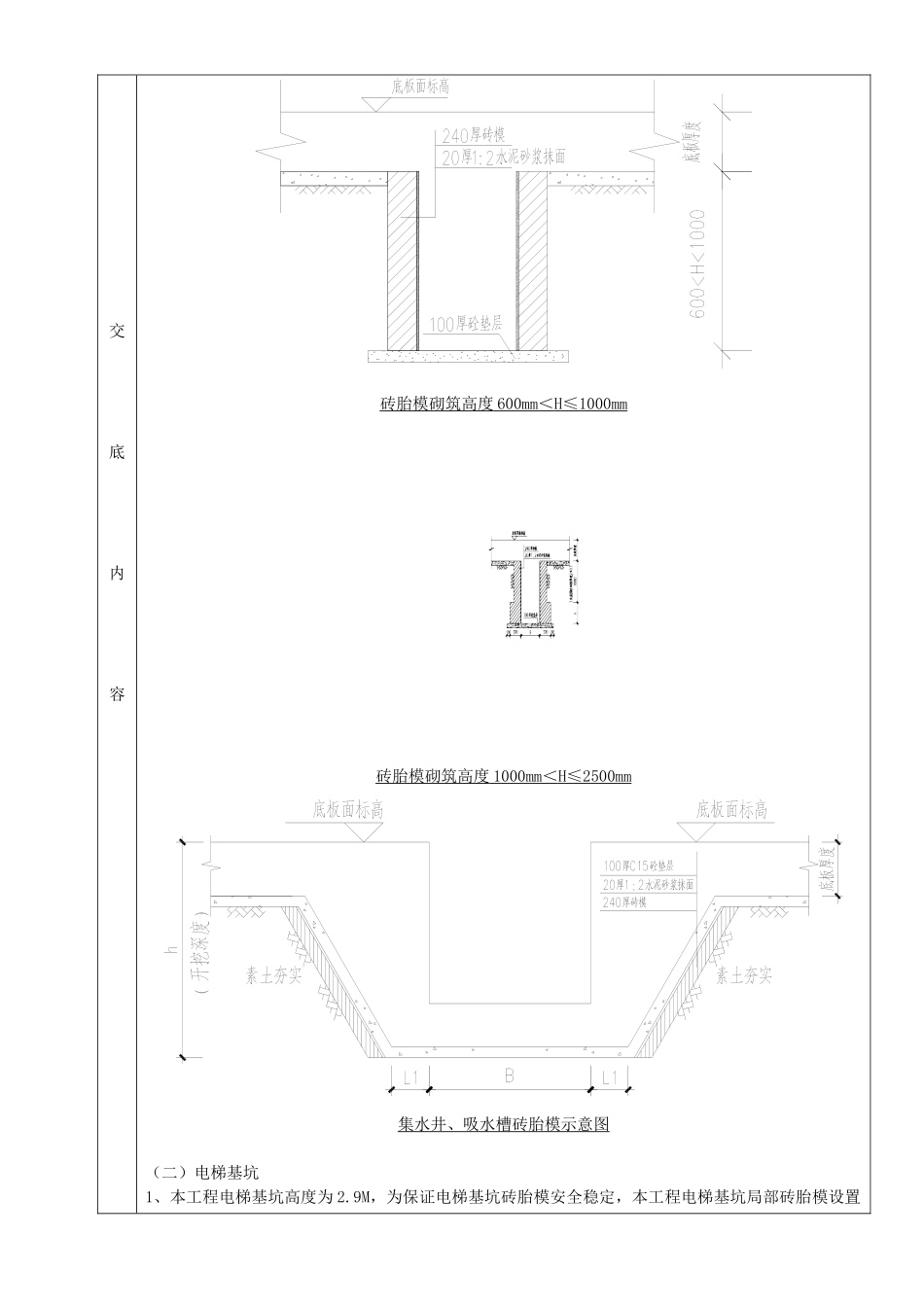

三、砌砖工艺流程浇湿砖块—→抄平放线—→立皮数杆—→送砖、砂浆—→摆砖样—→砌砖—→复测水平标高、修砖缝、清理砖墙—→清理落地灰—→砖样内侧水泥砂浆粉刷—→清理落地灰—→交付下道工序施工四、施工操作工艺1、因本工程的砖胎膜 用砖采纳 240×115×53 灰砂砖,因此必须提前 1 天浇水湿润,以免过多吸走砂浆中的水分而影响粘结力,并可除去表面灰尘,但不能浇水过多,含水率
