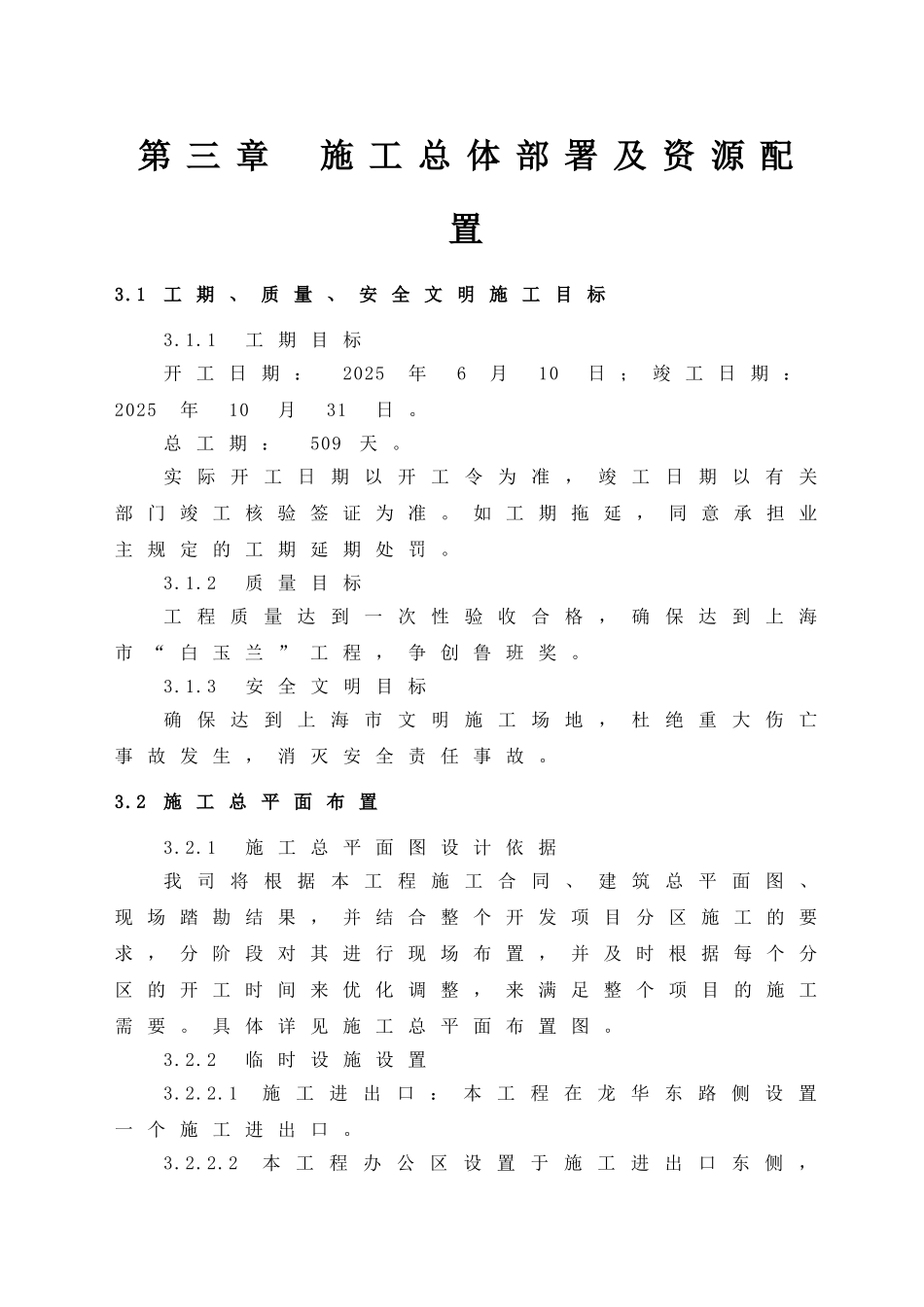

第 三 章 施 工 总 体 部 署 及 资 源 配置3
1工 期 、 质 量 、 安 全 文 明 施 工 目 标3
1工 期 目 标开 工 日 期 :2025年6月10日 ; 竣 工 日 期 :2025年10月31日
总 工 期 :509天
实 际 开 工 日 期 以 开 工 令 为 准 , 竣 工 日 期 以 有 关部 门 竣 工 核 验 签 证 为 准
如 工 期 拖 延 , 同 意 承 担 业主 规 定 的 工 期 延 期 处 罚
2质 量 目 标工 程 质 量 达 到 一 次 性 验 收 合 格 , 确 保 达 到 上 海市 “ 白 玉 兰 ” 工 程 , 争 创 鲁 班 奖
3安 全 文 明 目 标确 保 达 到 上 海 市 文 明 施 工 场 地 , 杜 绝 重 大 伤 亡事 故 发 生 , 消 灭 安 全 责 任 事 故
2施 工 总 平 面 布 置3
1施 工 总 平 面 图 设 计 依 据我 司 将 根 据 本 工 程 施 工 合 同 、 建 筑 总 平 面 图 、现 场 踏 勘 结 果 , 并 结 合 整 个 开 发 项 目 分 区 施 工 的 要求 , 分 阶 段 对 其 进 行 现 场 布 置 , 并 及 时 根 据 每 个 分区 的 开 工 时 间 来 优 化 调 整 , 来 满 足 整 个 项 目 的 施 工需 要
具 体 详 见 施 工 总 平 面 布 置 图
2临 时 设 施 设 置3
1施 工 进 出 口 : 本 工 程 在 龙 华 东 路 侧 设 置一 个 施 工 进 出 口
2本 工 程 办 公 区 设 置 于 施 工 进 出 口 东 侧 ,为2层 彩 钢 板 房 , 内 设9间 办 公 室 及 一 间 会 议 室 ;民 工 生 活 区 设 置 于 施 工 现
