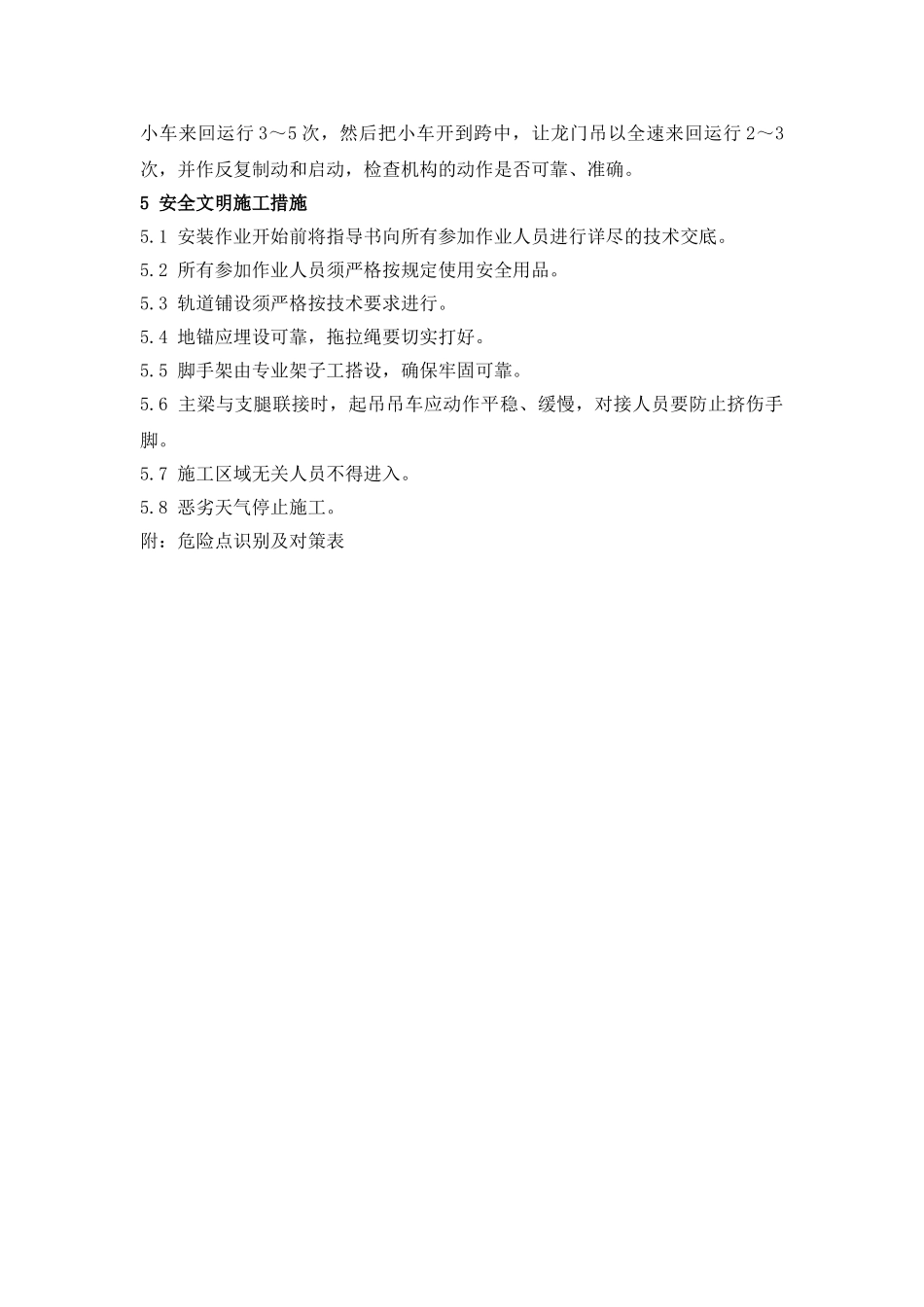

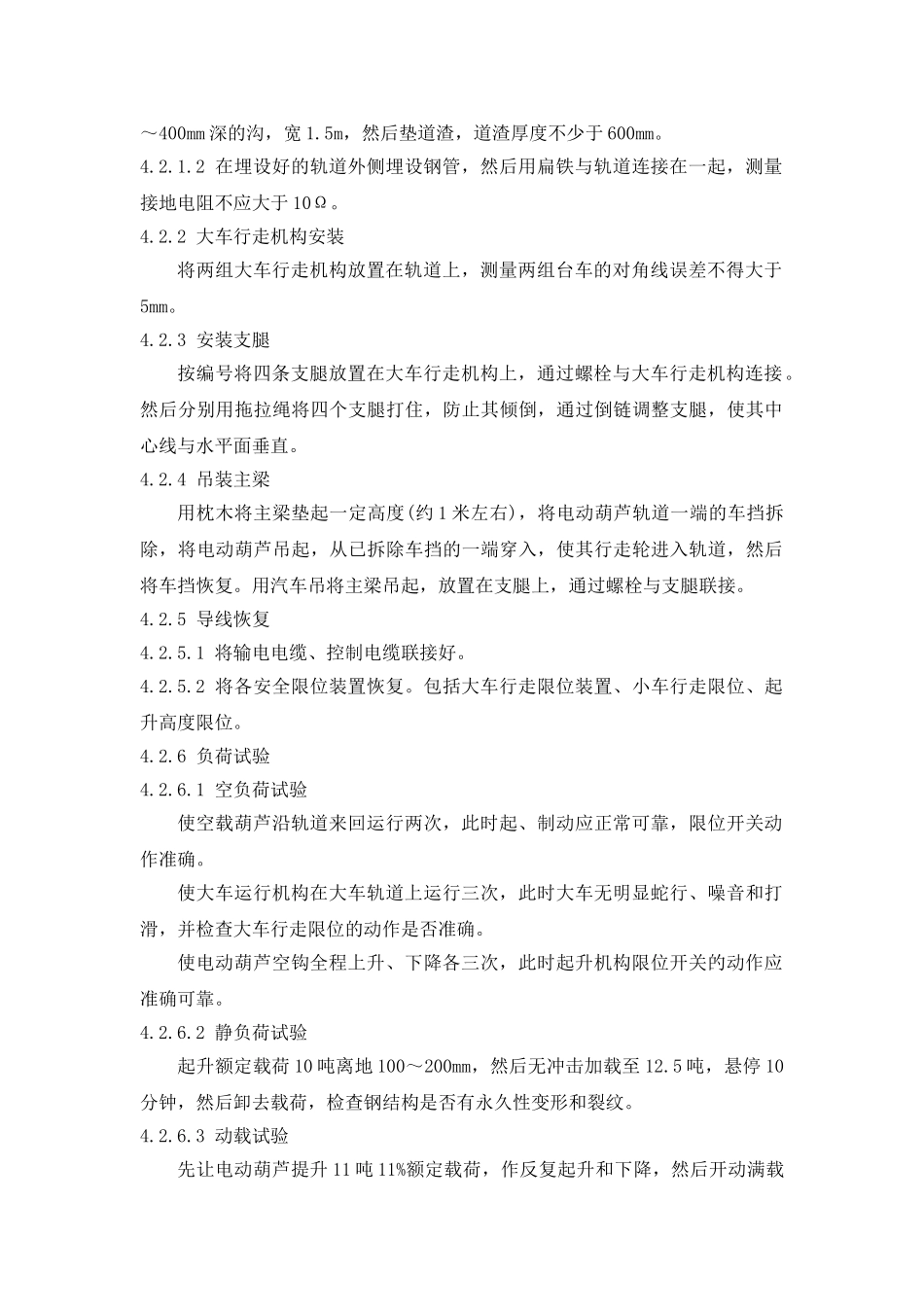

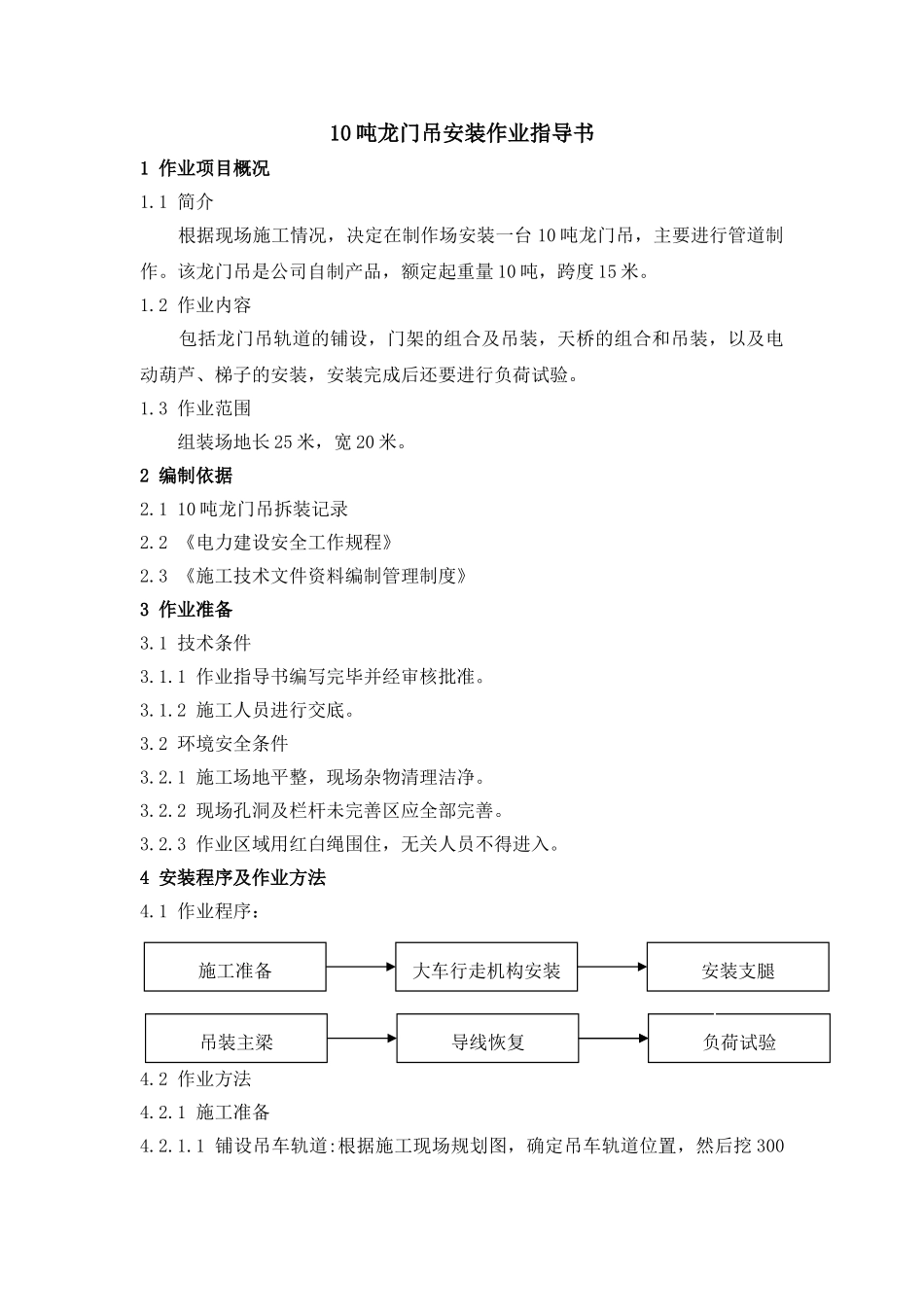

10 吨龙门吊安装作业指导书1 作业项目概况 1.1 简介 根据现场施工情况,决定在制作场安装一台 10 吨龙门吊,主要进行管道制作。该龙门吊是公司自制产品,额定起重量 10 吨,跨度 15 米。1.2 作业内容 包括龙门吊轨道的铺设,门架的组合及吊装,天桥的组合和吊装,以及电动葫芦、梯子的安装,安装完成后还要进行负荷试验。1.3 作业范围 组装场地长 25 米,宽 20 米。2 编制依据2.1 10 吨龙门吊拆装记录2.2 《电力建设安全工作规程》2.3 《施工技术文件资料编制管理制度》3 作业准备3.1 技术条件3.1.1 作业指导书编写完毕并经审核批准。 3.1.2 施工人员进行交底。 3.2 环境安全条件3.2.1 施工场地平整,现场杂物清理洁净。3.2.2 现场孔洞及栏杆未完善区应全部完善。3.2.3 作业区域用红白绳围住,无关人员不得进入。4 安装程序及作业方法4.1 作业程序:4.2 作业方法4.2.1 施工准备4.2.1.1 铺设吊车轨道:根据施工现场规划图,确定吊车轨道位置,然后挖 300施工准备安装支腿大车行走机构安装吊装主梁导线恢复负荷试验~400mm 深的沟,宽 1.5m,然后垫道渣,道渣厚度不少于 600mm。4.2.1.2 在埋设好的轨道外侧埋设钢管,然后用扁铁与轨道连接在一起,测量接地电阻不应大于 10Ω。4.2.2 大车行走机构安装将两组大车行走机构放置在轨道上,测量两组台车的对角线误差不得大于5mm。4.2.3 安装支腿按编号将四条支腿放置在大车行走机构上,通过螺栓与大车行走机构连接。然后分别用拖拉绳将四个支腿打住,防止其倾倒,通过倒链调整支腿,使其中心线与水平面垂直。4.2.4 吊装主梁用枕木将主梁垫起一定高度(约 1 米左右),将电动葫芦轨道一端的车挡拆除,将电动葫芦吊起,从已拆除车挡的一端穿入,使其行走轮进入轨道,然后将车挡恢复。用汽车吊将主梁吊起,放置在支腿上,通过螺栓与支腿联接。4.2.5 导线恢复4.2.5.1 将输电电缆、控制电缆联接好。4.2.5.2 将各安全限位装置恢复。包括大车行走限位装置、小车行走限位、起升高度限位。4.2.6 负荷试验4.2.6.1 空负荷试验使空载葫芦沿轨道来回运行两次,此时起、制动应正常可靠,限位开关动作准确。使大车运行机构在大车轨道上运行三次,此时大车无明显蛇行、噪音和打滑,并检查大车行走限位的动作是否准确。使电动葫芦空钩全程上升、下降各三次,此时起升机构限位开关的动作应准确可靠。4.2.6.2 静负荷试验起升额定载荷 10 吨离地 100~200mm,然后无冲...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

10吨龙门吊安装作业指导书

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
