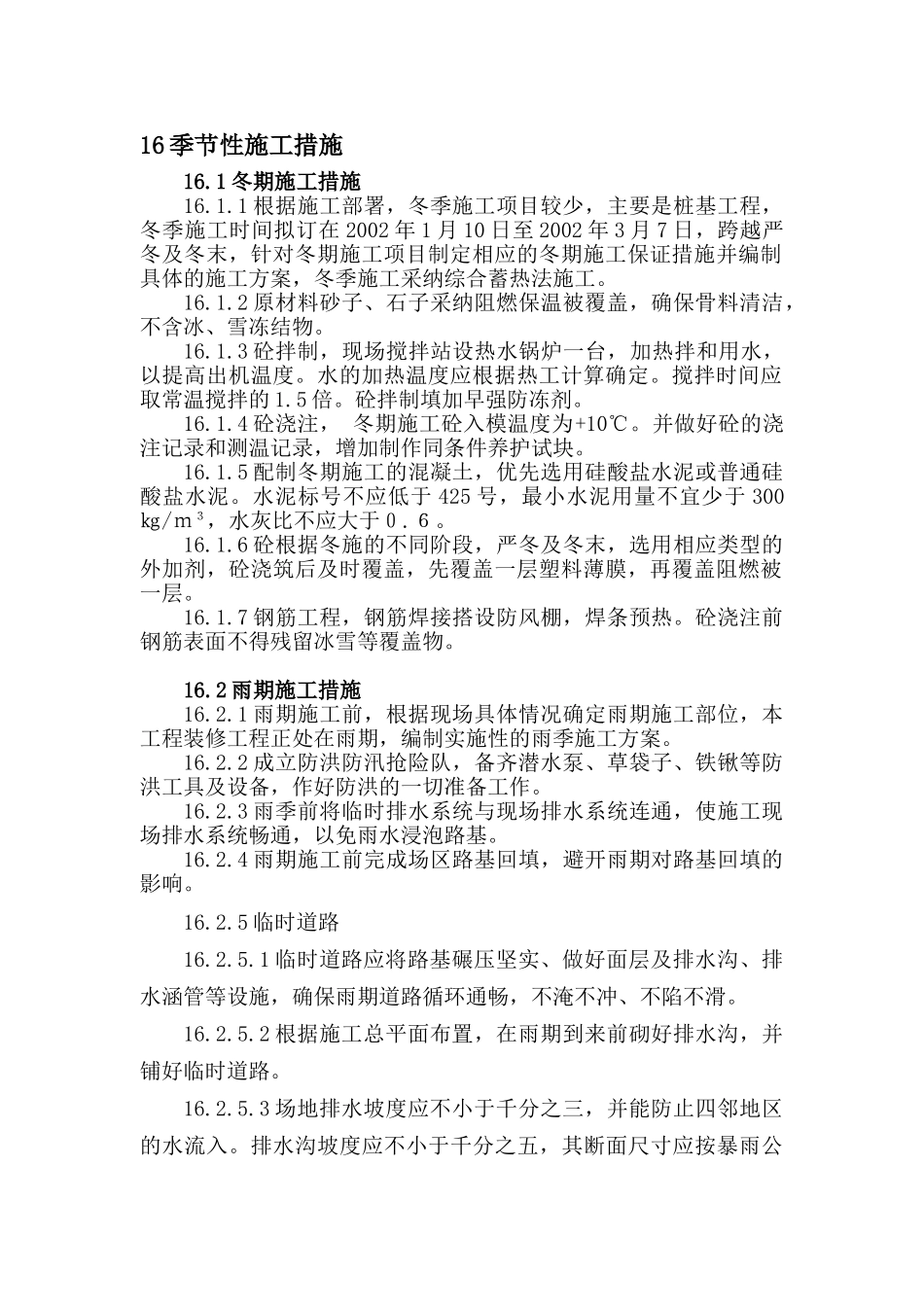

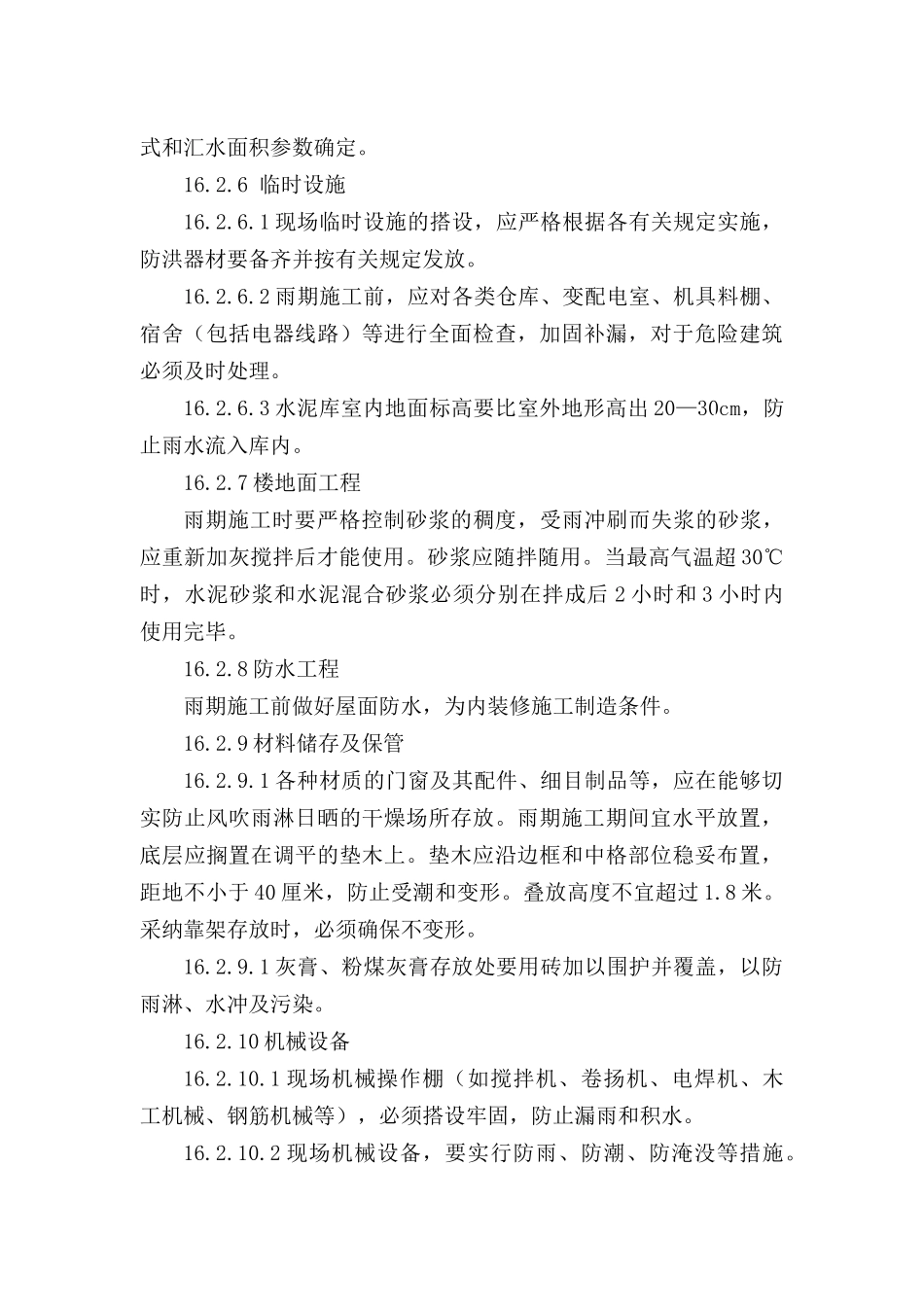

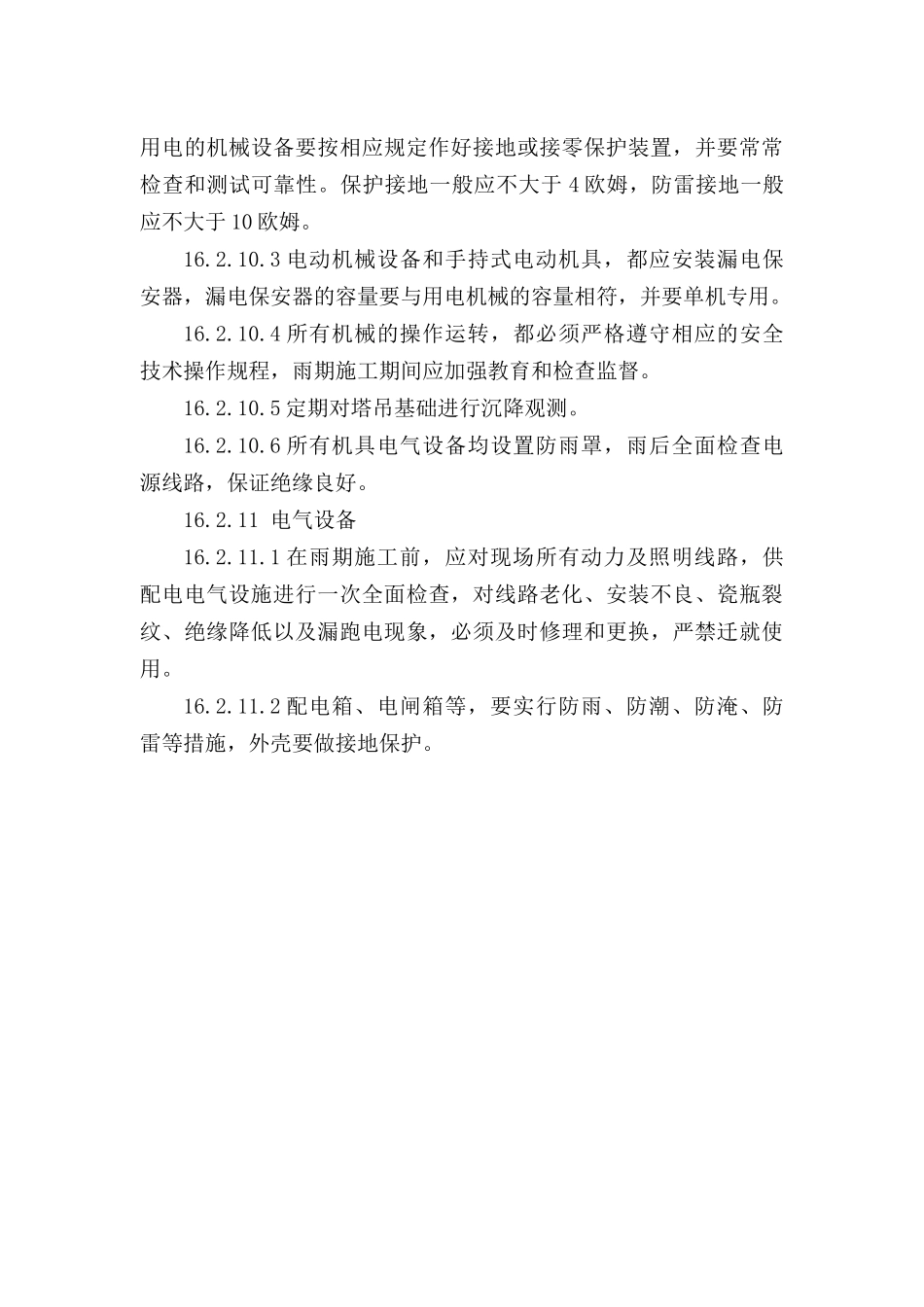

16 季节性施工措施16
1 冬期施工措施16
1 根据施工部署,冬季施工项目较少,主要是桩基工程,冬季施工时间拟订在 2002 年 1 月 10 日至 2002 年 3 月 7 日,跨越严冬及冬末,针对冬期施工项目制定相应的冬期施工保证措施并编制具体的施工方案,冬季施工采纳综合蓄热法施工
2 原材料砂子、石子采纳阻燃保温被覆盖,确保骨料清洁,不含冰、雪冻结物
3 砼拌制,现场搅拌站设热水锅炉一台,加热拌和用水,以提高出机温度
水的加热温度应根据热工计算确定
搅拌时间应取常温搅拌的 1
砼拌制填加早强防冻剂
4 砼浇注, 冬期施工砼入模温度为+10℃
并做好砼的浇注记录和测温记录,增加制作同条件养护试块
5 配制冬期施工的混凝土,优先选用硅酸盐水泥或普通硅酸盐水泥
水泥标号不应低于 425 号,最小水泥用量不宜少于 300㎏/m3,水灰比不应大于0
6 砼根据冬施的不同阶段,严冬及冬末,选用相应类型的外加剂,砼浇筑后及时覆盖,先覆盖一层塑料薄膜,再覆盖阻燃被一层
7 钢筋工程,钢筋焊接搭设防风棚,焊条预热
砼浇注前钢筋表面不得残留冰雪等覆盖物
2 雨期施工措施16
1 雨期施工前,根据现场具体情况确定雨期施工部位,本工程装修工程正处在雨期,编制实施性的雨季施工方案
2 成立防洪防汛抢险队,备齐潜水泵、草袋子、铁锹等防洪工具及设备,作好防洪的一切准备工作
3 雨季前将临时排水系统与现场排水系统连通,使施工现场排水系统畅通,以免雨水浸泡路基
4 雨期施工前完成场区路基回填,避开雨期对路基回填的影响
5 临时道路16
1 临时道路应将路基碾压坚实、做好面层及排水沟、排水涵管等设施,确保雨期道路循环通畅,不淹不冲、不陷不滑
2 根据施工
