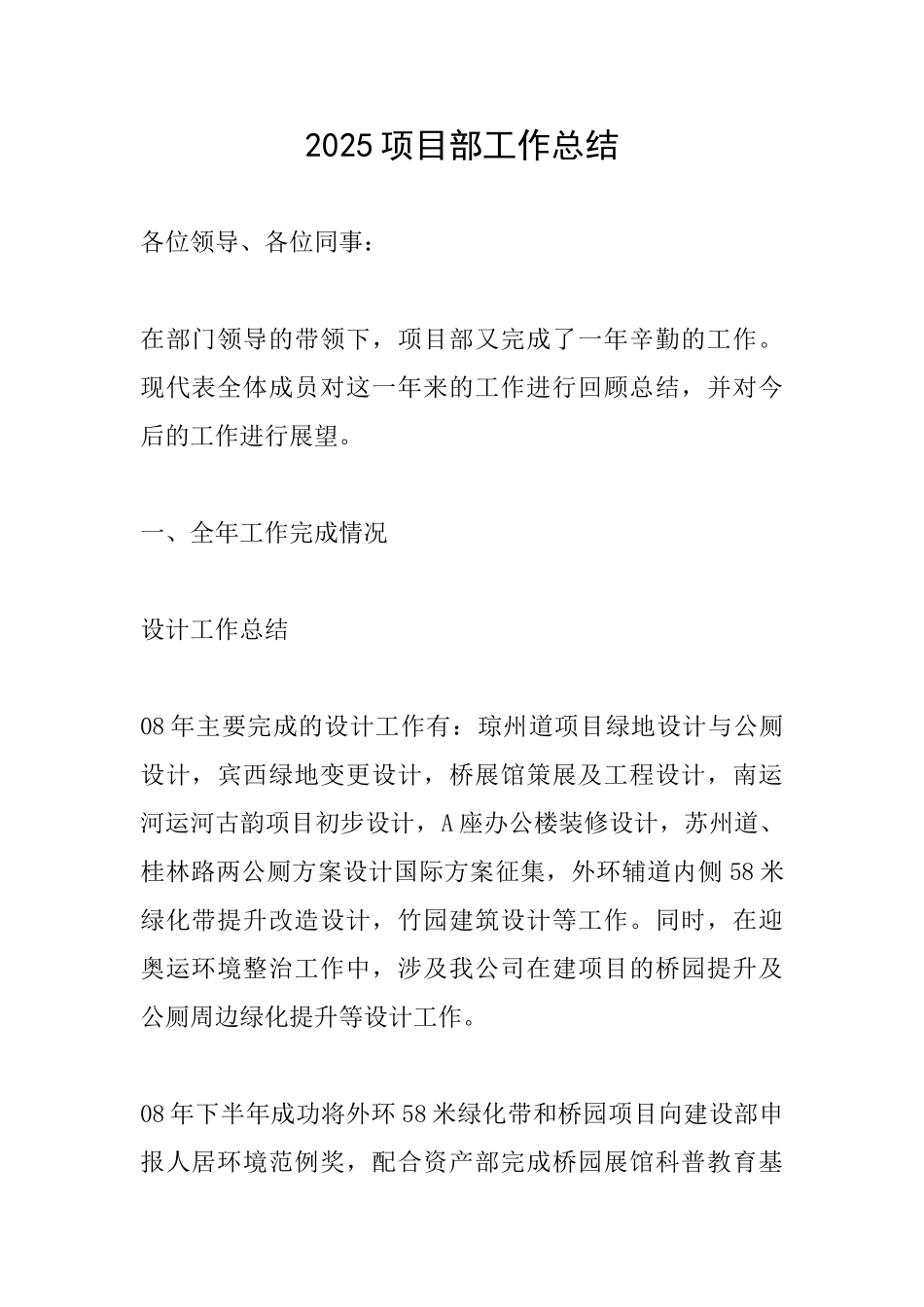

2025 项目部工作总结各位领导、各位同事:在部门领导的带领下,项目部又完成了一年辛勤的工作
现代表全体成员对这一年来的工作进行回顾总结,并对今后的工作进行展望
一、全年工作完成情况设计工作总结08 年主要完成的设计工作有:琼州道项目绿地设计与公厕设计,宾西绿地变更设计,桥展馆策展及工程设计,南运河运河古韵项目初步设计,A 座办公楼装修设计,苏州道、桂林路两公厕方案设计国际方案征集,外环辅道内侧 58 米绿化带提升改造设计,竹园建筑设计等工作
同时,在迎奥运环境整治工作中,涉及我公司在建项目的桥园提升及公厕周边绿化提升等设计工作
08 年下半年成功将外环 58 米绿化带和桥园项目向建设部申报人居环境范例奖,配合资产部完成桥园展馆科普教育基地申报工作

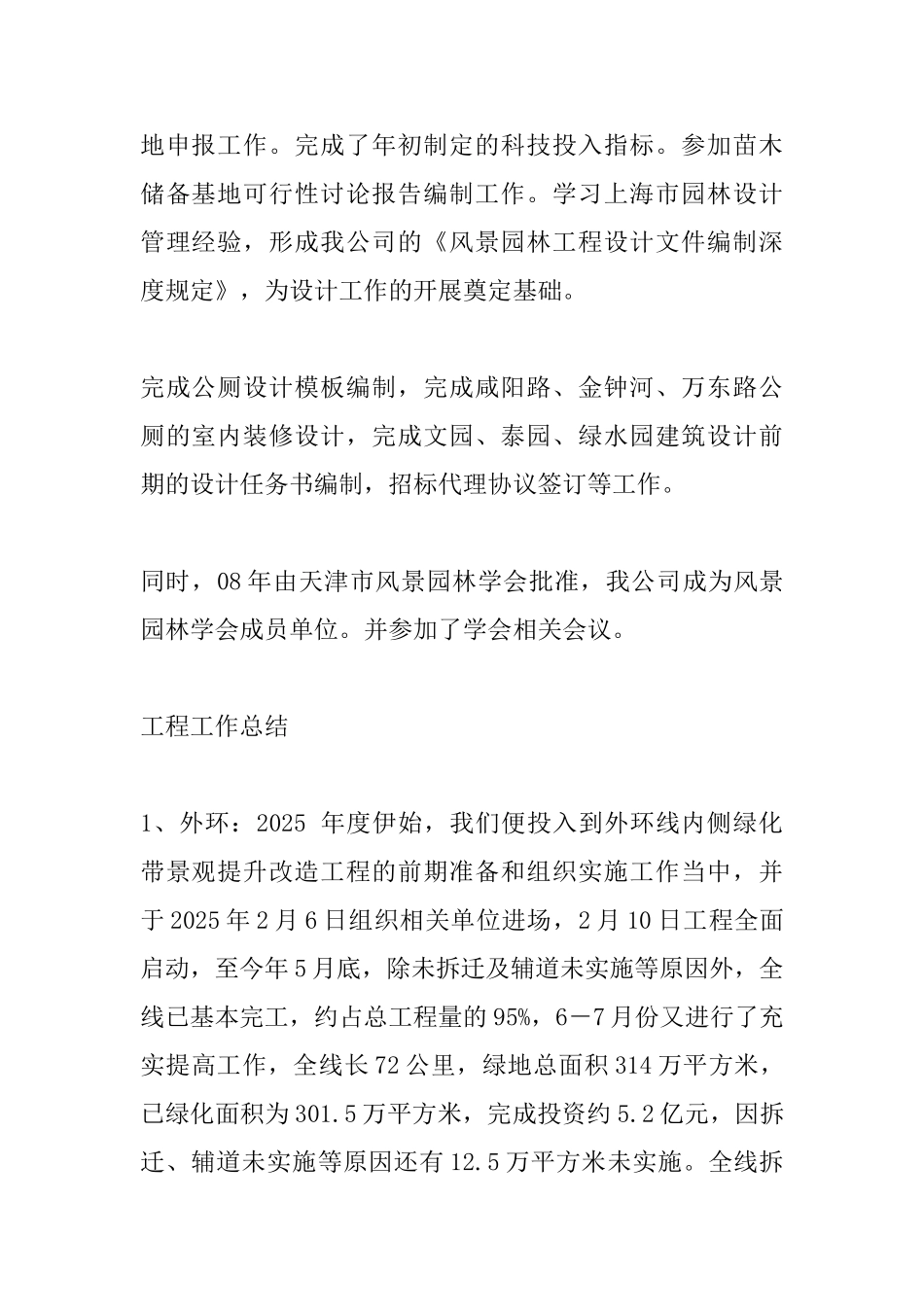

完成了年初制定的科技投入指标
参加苗木储备基地可行性讨论报告编制工作
学习上海市园林设计管理经验,形成我公司的《风景园林工程设计文件编制深度规定》,为设计工作的开展奠定基础
完成公厕设计模板编制,完成咸阳路、金钟河、万东路公厕的室内装修设计,完成文园、泰园、绿水园建筑设计前期的设计任务书编制,招标代理协议签订等工作
同时,08 年由天津市风景园林学会批准,我公司成为风景园林学会成员单位
并参加了学会相关会议
工程工作总结1、外环:2025 年度伊始,我们便投入到外环线内侧绿化带景观提升改造工程的前期准备和组织实施工作当中,并于 2025 年 2 月 6 日组织相关单位进场,2 月 10 日工程全面启动,至今年 5 月底,除未拆迁及辅道未实施等原因外,全线已基本完工,约占总工程量的 95%,6-7 月份又进行了充实提高工作,全线长 72 公里,绿地总面积 314 万平方米,已绿化面积为 301
5 万平方米,完成投资约 5
2 亿元,因拆迁、辅道未实施等原因还有 12
5 万平方米未实施
全线拆迁各种建筑 2
6 万平方米,封堵调
