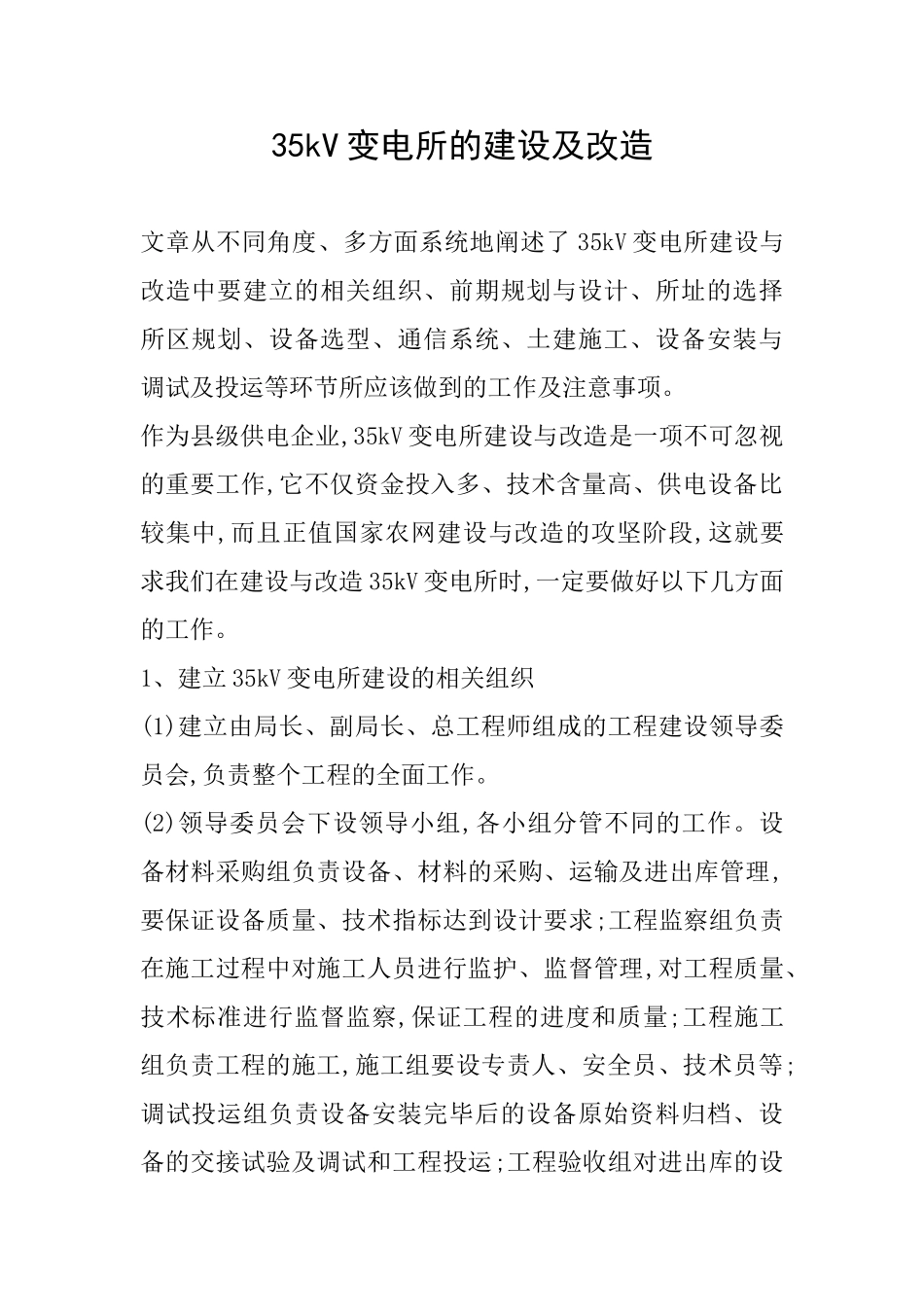

35kV 变电所的建设及改造文章从不同角度、多方面系统地阐述了 35kV 变电所建设与改造中要建立的相关组织、前期规划与设计、所址的选择所区规划、设备选型、通信系统、土建施工、设备安装与调试及投运等环节所应该做到的工作及注意事项
作为县级供电企业,35kV 变电所建设与改造是一项不可忽视的重要工作,它不仅资金投入多、技术含量高、供电设备比较集中,而且正值国家农网建设与改造的攻坚阶段,这就要求我们在建设与改造 35kV 变电所时,一定要做好以下几方面的工作
1、建立 35kV 变电所建设的相关组织(1)建立由局长、副局长、总工程师组成的工程建设领导委员会,负责整个工程的全面工作
(2)领导委员会下设领导小组,各小组分管不同的工作
设备材料采购组负责设备、材料的采购、运输及进出库管理,要保证设备质量、技术指标达到设计要求;工程监察组负责在施工过程中对施工人员进行监护、监督管理,对工程质量、技术标准进行监督监察,保证工程的进度和质量;工程施工组负责工程的施工,施工组要设专责人、安全员、技术员等;调试投运组负责设备安装完毕后的设备原始资料归档、设备的交接试验及调试和工程投运;工程验收组对进出库的设备材料的质量及工程施工质量、进度、投运前的准备工作进行检查验收

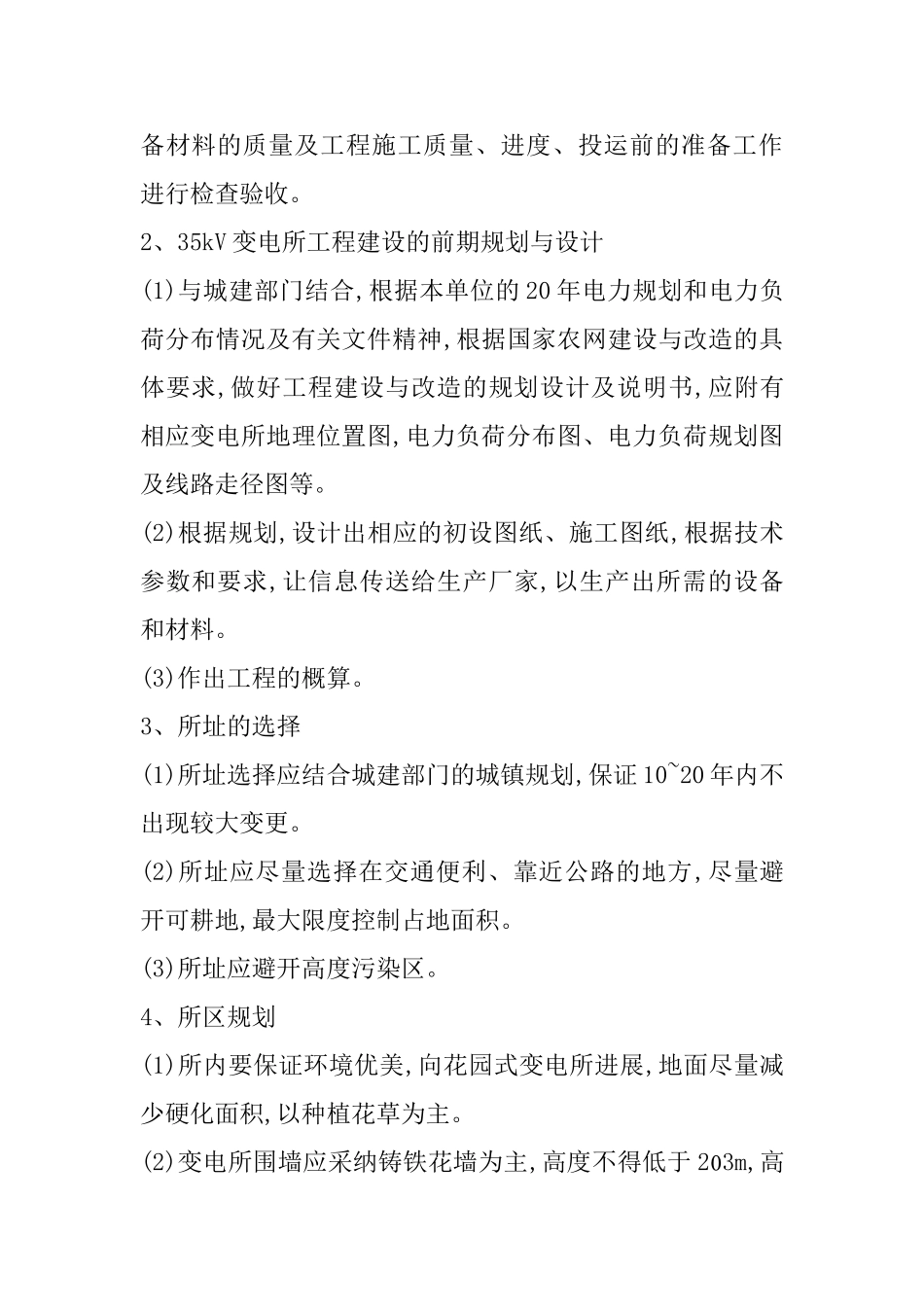

2、35kV 变电所工程建设的前期规划与设计(1)与城建部门结合,根据本单位的 20 年电力规划和电力负荷分布情况及有关文件精神,根据国家农网建设与改造的具体要求,做好工程建设与改造的规划设计及说明书,应附有相应变电所地理位置图,电力负荷分布图、电力负荷规划图及线路走径图等
(2)根据规划,设计出相应的初设图纸、施工图纸,根据技术参数和要求,让信息传送给生产厂家,以生产出所需的设备和材料
(3)作出工程的概算

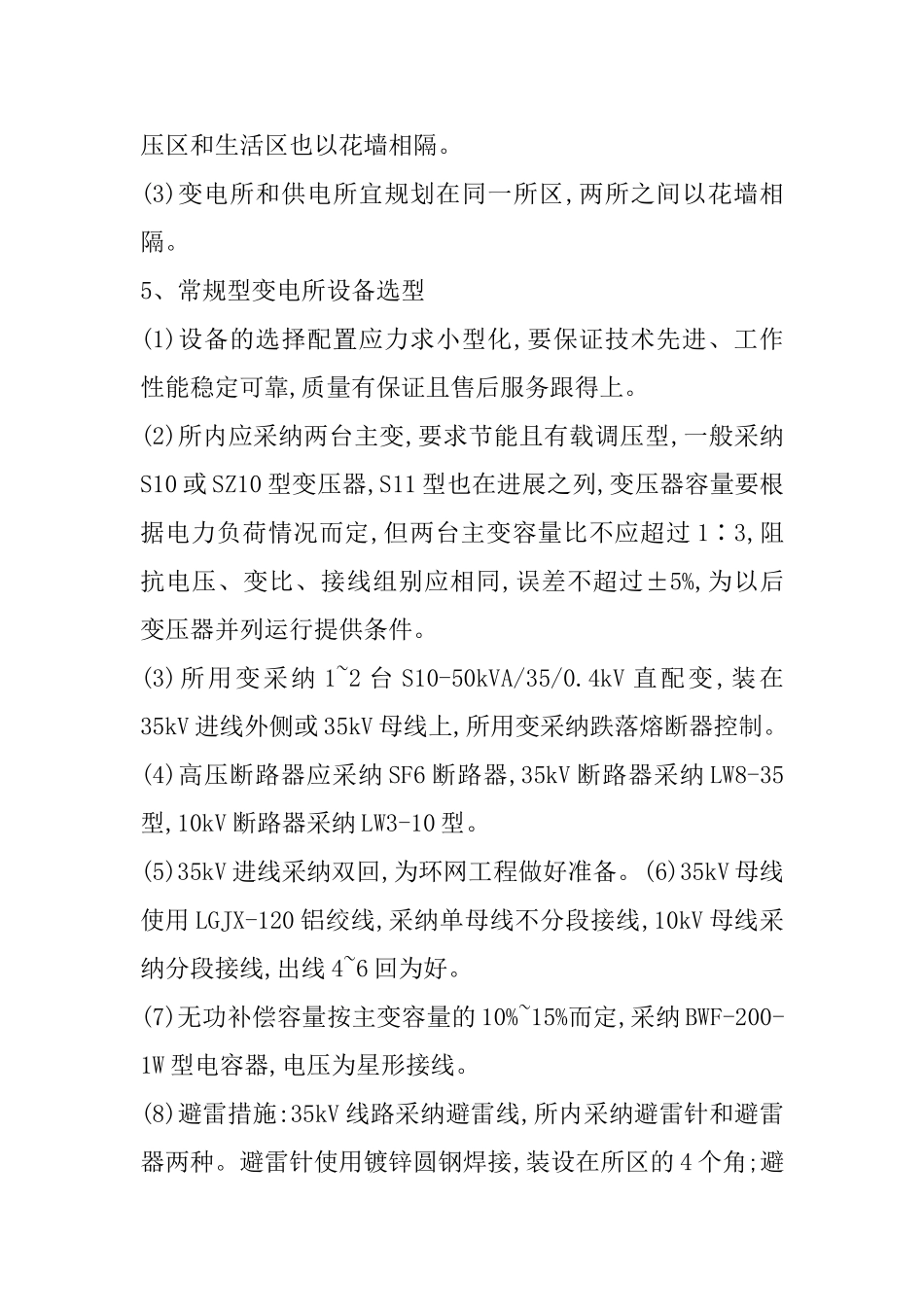

3、所址的选择(1)所址选择应结合城建部门的城镇规划,保证 10~20 年内不出现较大变更
(2)所址应尽量选择在交通
