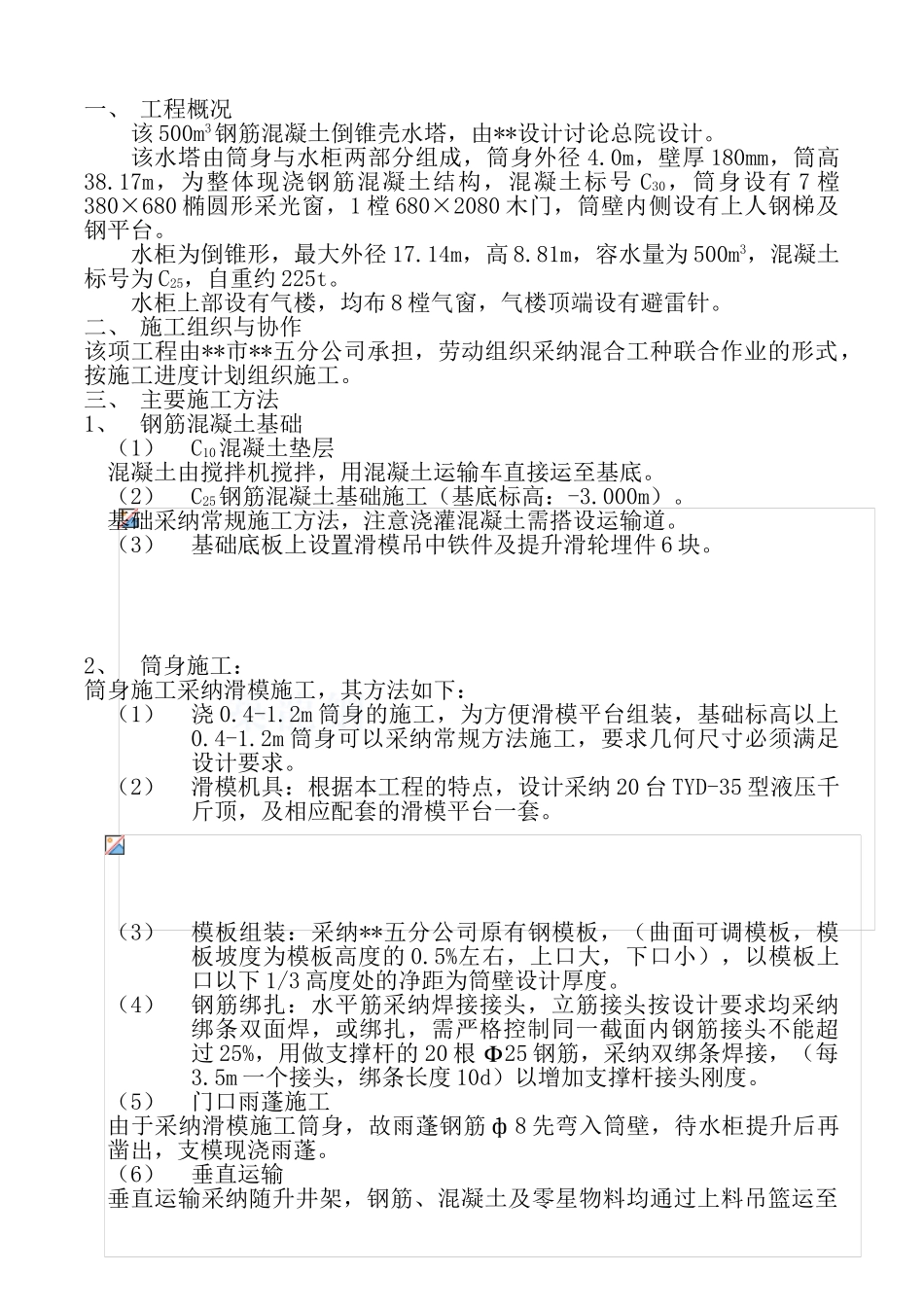

一、 工程概况该 500m3钢筋混凝土倒锥壳水塔,由**设计讨论总院设计
该水塔由筒身与水柜两部分组成,筒身外径 4
0m,壁厚 180mm,筒高38
17m,为整体现浇钢筋混凝土结构,混凝土标号 C30,筒身设有 7 樘380×680 椭圆形采光窗,1 樘 680×2080 木门,筒壁内侧设有上人钢梯及钢平台
水柜为倒锥形,最大外径 17
14m,高 8
81m,容水量为 500m3,混凝土标号为 C25,自重约 225t
水柜上部设有气楼,均布 8 樘气窗,气楼顶端设有避雷针
二、 施工组织与协作该项工程由**市**五分公司承担,劳动组织采纳混合工种联合作业的形式,按施工进度计划组织施工
三、 主要施工方法1、钢筋混凝土基础(1)C10混凝土垫层混凝土由搅拌机搅拌,用混凝土运输车直接运至基底
(2)C25钢筋混凝土基础施工(基底标高:-3
基础采纳常规施工方法,注意浇灌混凝土需搭设运输道
(3)基础底板上设置滑模吊中铁件及提升滑轮埋件 6 块
2、筒身施工:筒身施工采纳滑模施工,其方法如下:(1)浇 0
2m 筒身的施工,为方便滑模平台组装,基础标高以上0
2m 筒身可以采纳常规方法施工,要求几何尺寸必须满足设计要求
(2)滑模机具:根据本工程的特点,设计采纳 20 台 TYD-35 型液压千斤顶,及相应配套的滑模平台一套
(3)模板组装:采纳**五分公司原有钢模板,(曲面可调模板,模板坡度为模板高度的 0
5%左右,上口大,下口小),以模板上口以下 1/3 高度处的净距为筒壁设计厚度
(4)钢筋绑扎:水平筋采纳焊接接头,立筋接头按设计要求均采纳绑条双面焊,或绑扎,需严格控制同一截面内钢筋接头不能超过 25%,用做支撑杆的 20 根 Ф25 钢筋,采纳双绑条焊接,(每3
5m 一个接头,绑条长度 10d)以增加支撑杆接头刚度

(5)门口雨蓬施
