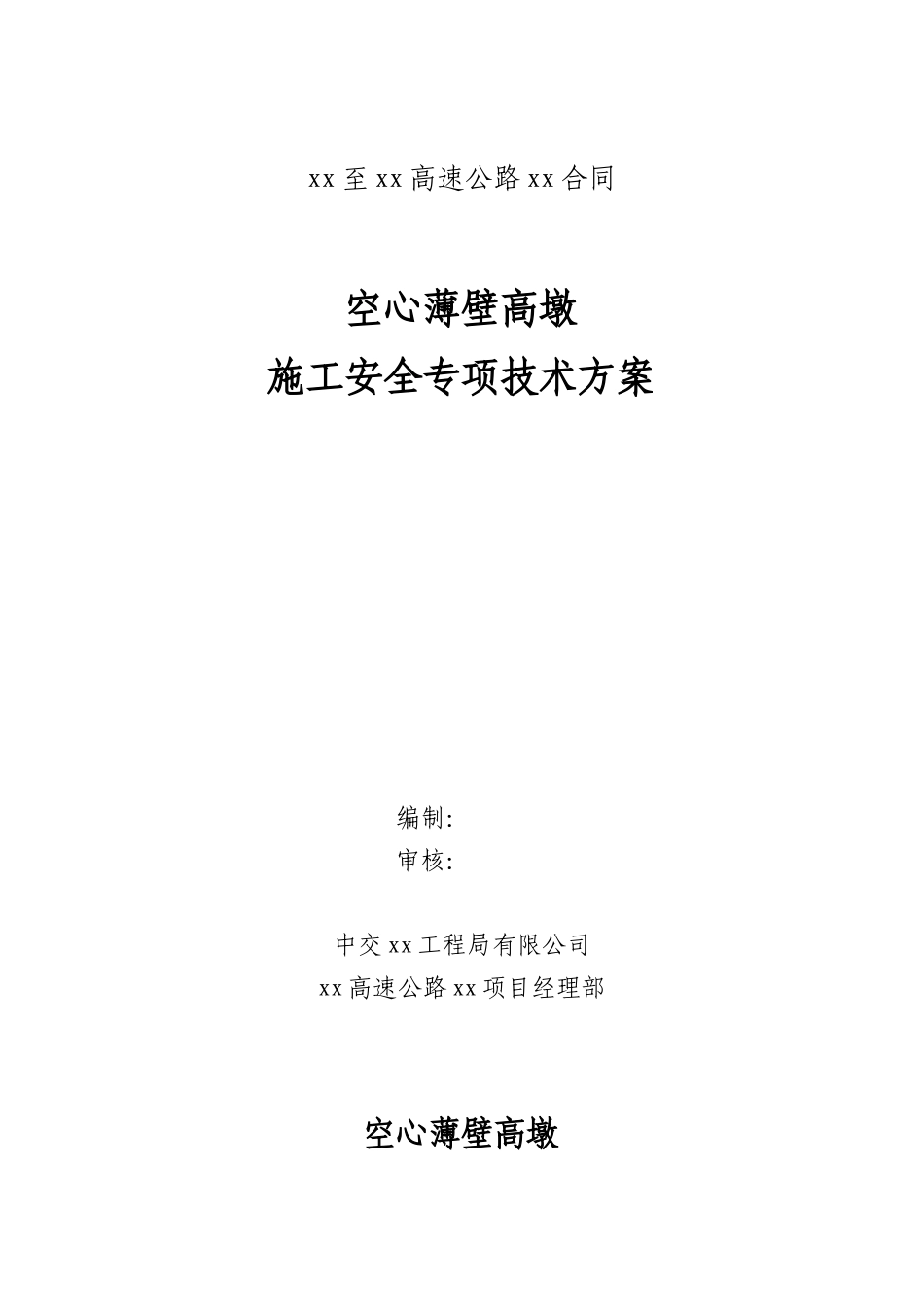

xx 至 xx 高速公路 xx 合同空心薄壁高墩施工安全专项技术方案编制: 审核: 中交 xx 工程局有限公司xx 高速公路 xx 项目经理部空心薄壁高墩施工专项安全方案一、概述1、工程概况我合同段内 xx、xx 高架桥共有墩柱 28 个,其中薄壁高墩就有 18 个,高度均在 50m 以上
全桥空心墩均采纳翻模法施工

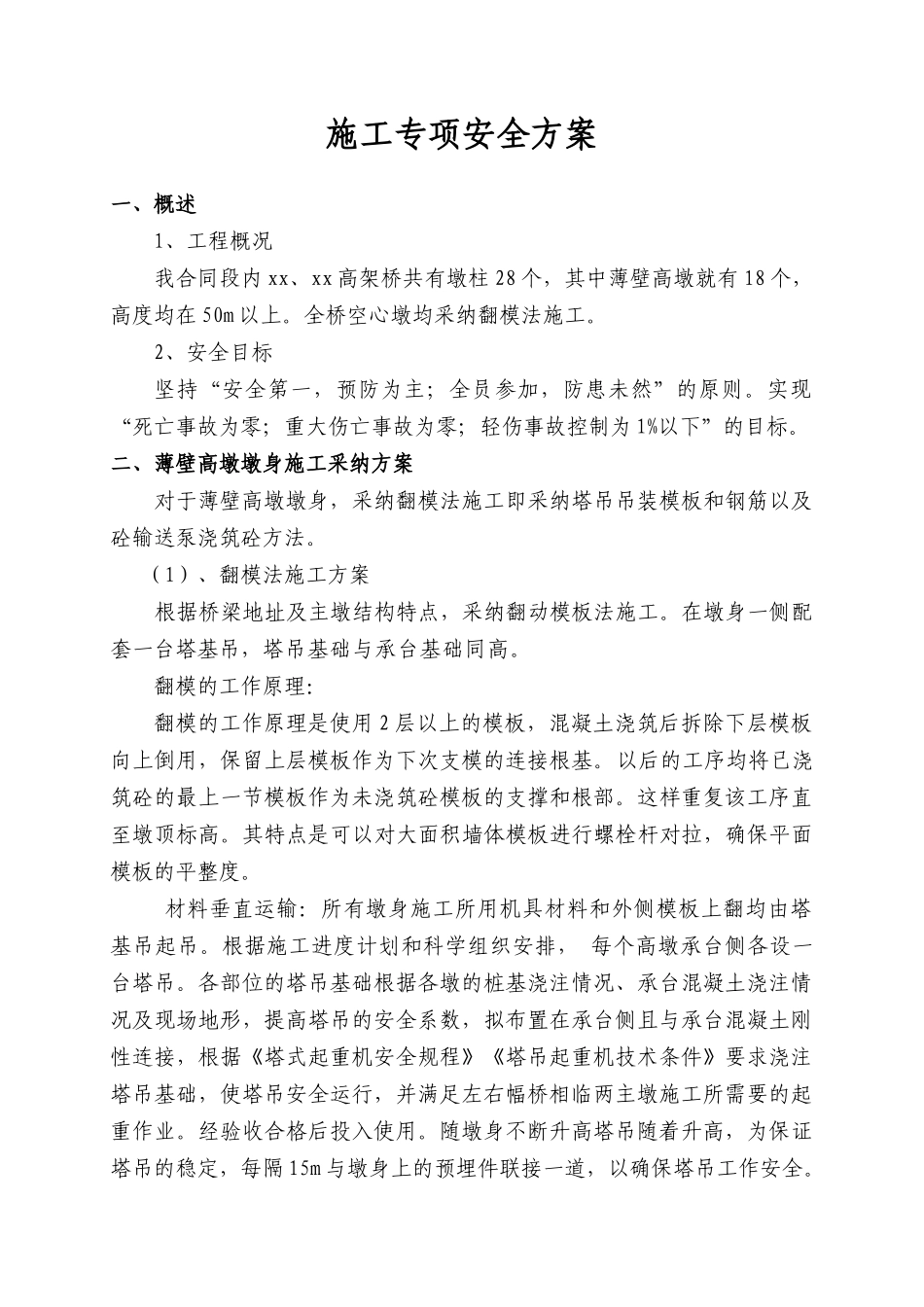

2、安全目标坚持“安全第一,预防为主;全员参加,防患未然”的原则
实现“死亡事故为零;重大伤亡事故为零;轻伤事故控制为 1%以下”的目标
二、薄壁高墩墩身施工采纳方案对于薄壁高墩墩身,采纳翻模法施工即采纳塔吊吊装模板和钢筋以及砼输送泵浇筑砼方法
(1)、翻模法施工方案根据桥梁地址及主墩结构特点,采纳翻动模板法施工
在墩身一侧配套一台塔基吊,塔吊基础与承台基础同高
翻模的工作原理:翻模的工作原理是使用 2 层以上的模板,混凝土浇筑后拆除下层模板向上倒用,保留上层模板作为下次支模的连接根基
以后的工序均将已浇筑砼的最上一节模板作为未浇筑砼模板的支撑和根部
这样重复该工序直至墩顶标高
其特点是可以对大面积墙体模板进行螺栓杆对拉,确保平面模板的平整度
材料垂直运输:所有墩身施工所用机具材料和外侧模板上翻均由塔基吊起吊
根据施工进度计划和科学组织安排, 每个高墩承台侧各设一台塔吊
各部位的塔吊基础根据各墩的桩基浇注情况、承台混凝土浇注情况及现场地形,提高塔吊的安全系数,拟布置在承台侧且与承台混凝土刚性连接,根据《塔式起重机安全规程》《塔吊起重机技术条件》要求浇注塔吊基础,使塔吊安全运行,并满足左右幅桥相临两主墩施工所需要的起重作业
经验收合格后投入使用
随墩身不断升高塔吊随着升高,为保证塔吊的稳定,每隔 15m 与墩身上的预埋件联接一道,以确保塔吊工作安全

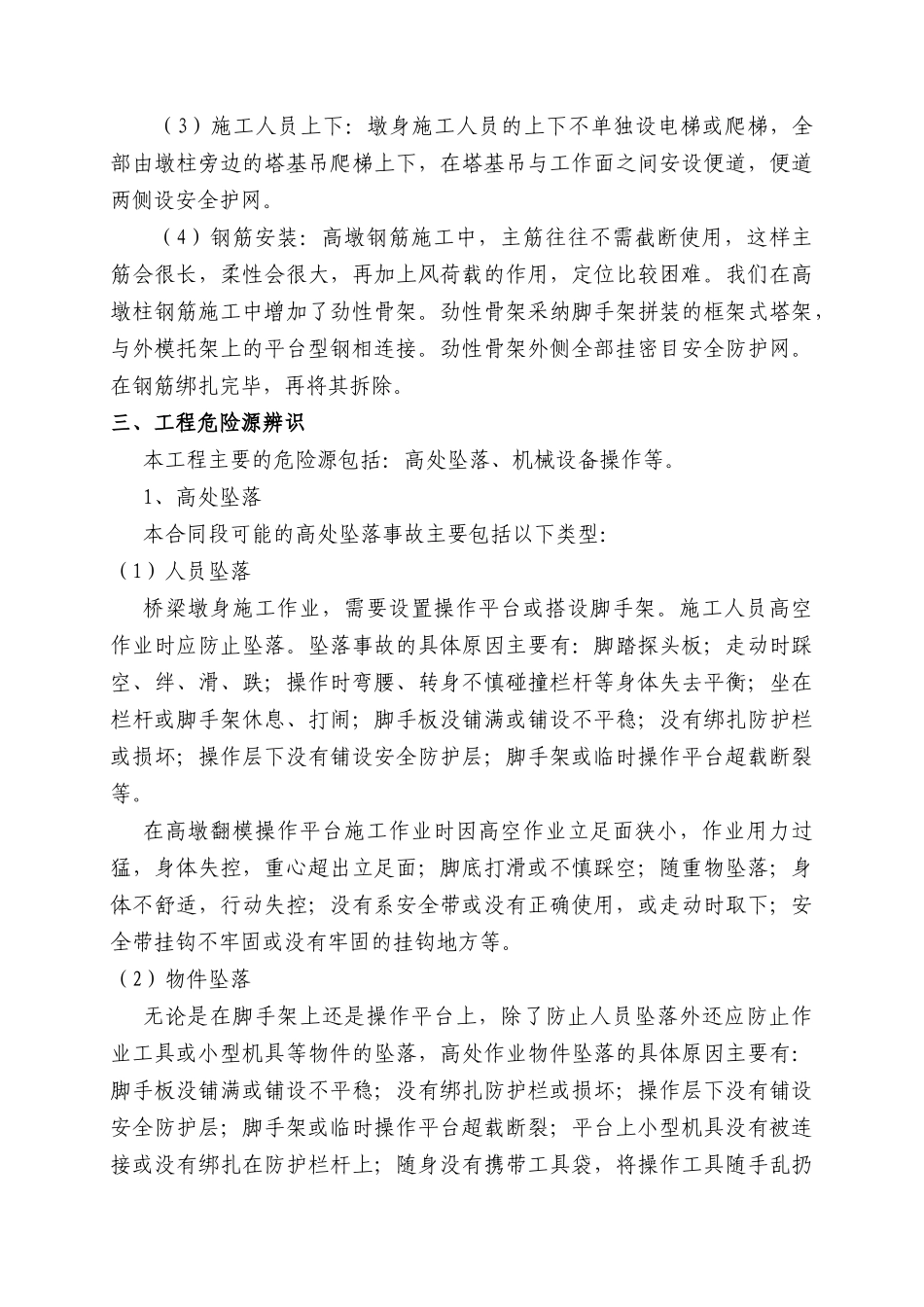

(3)施工人员上下:墩身施工人员的上下不单独设电梯或爬梯,全部由墩柱旁边的塔基吊爬梯上下,在塔基吊与工作面之间安设
