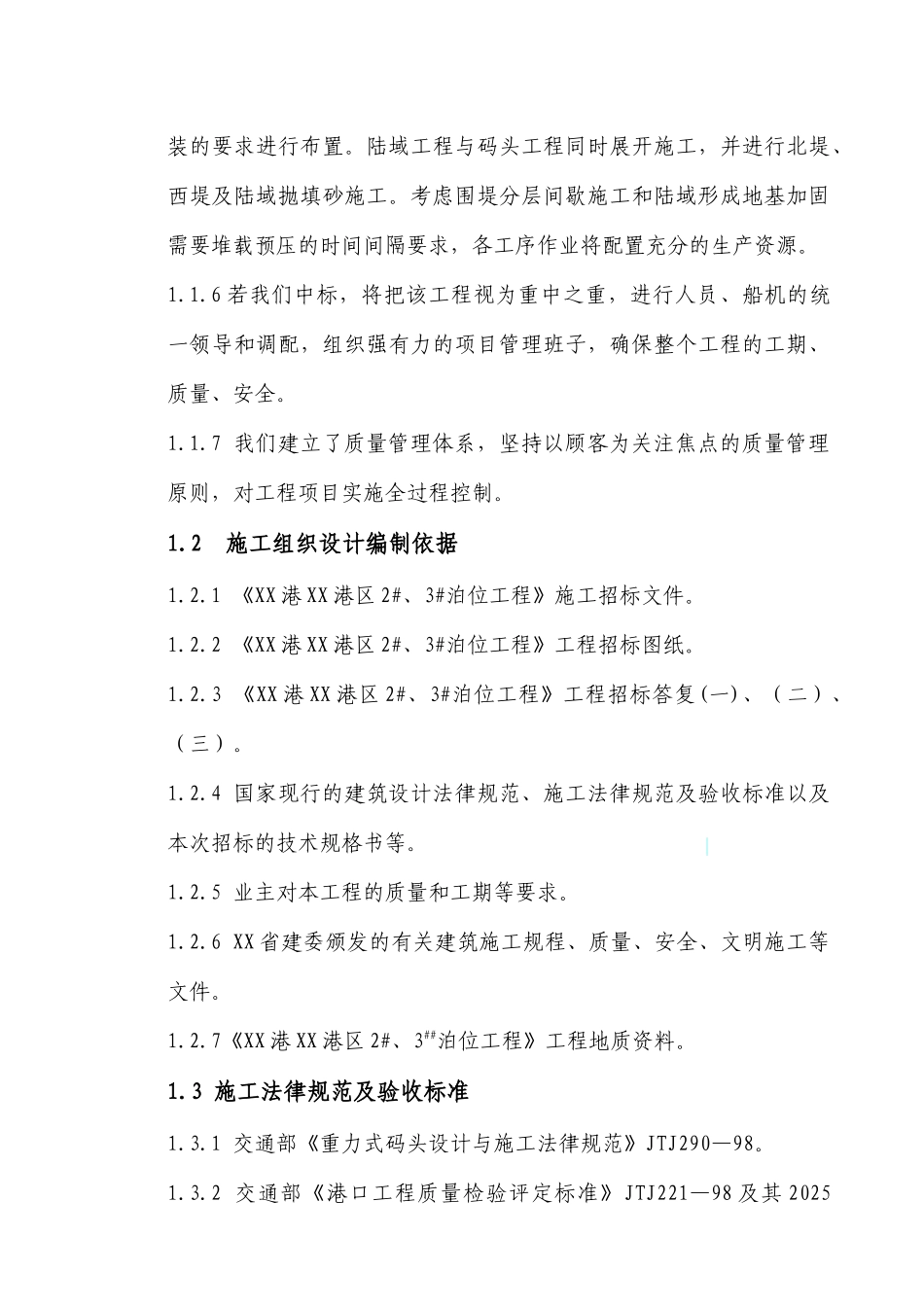

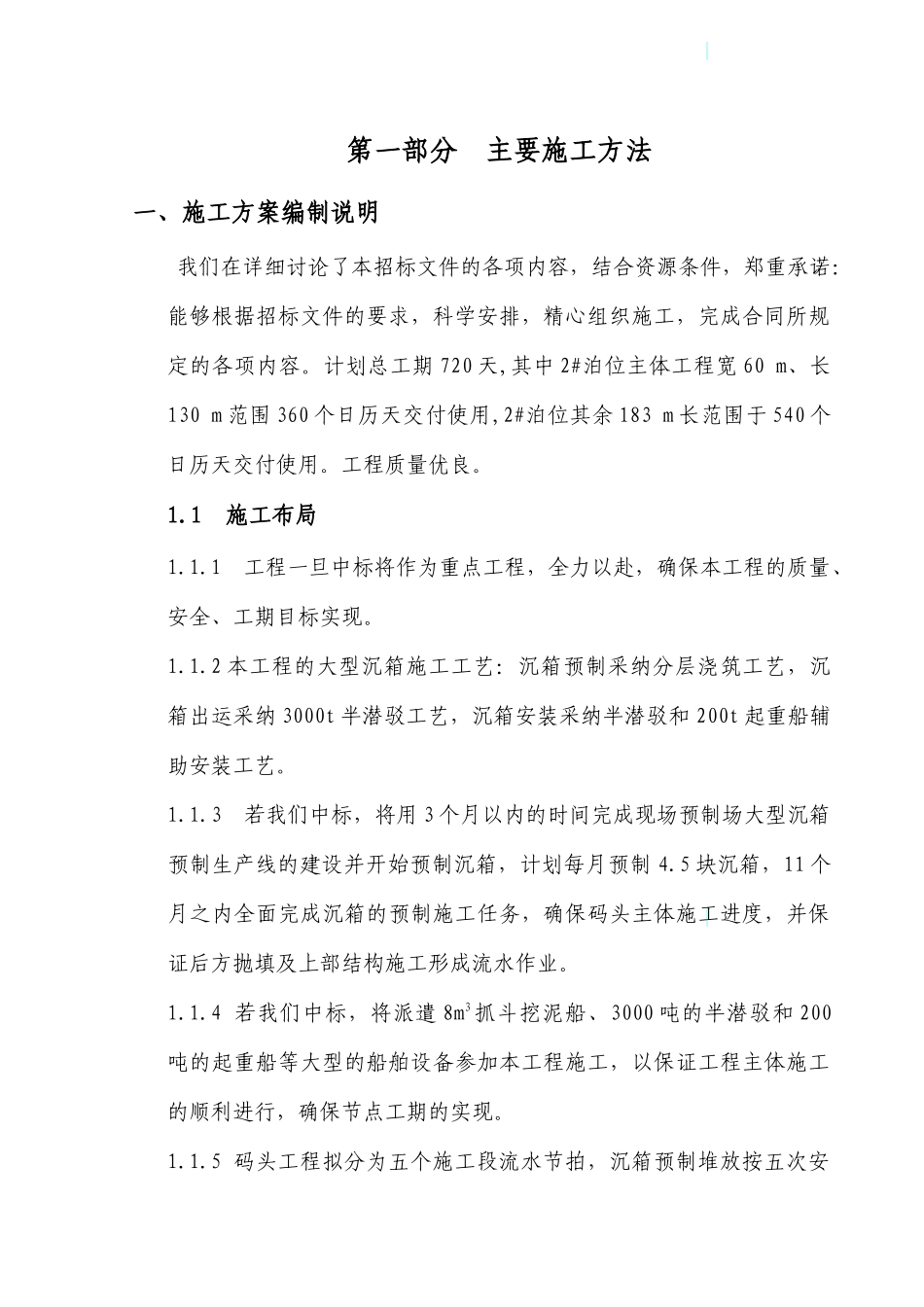

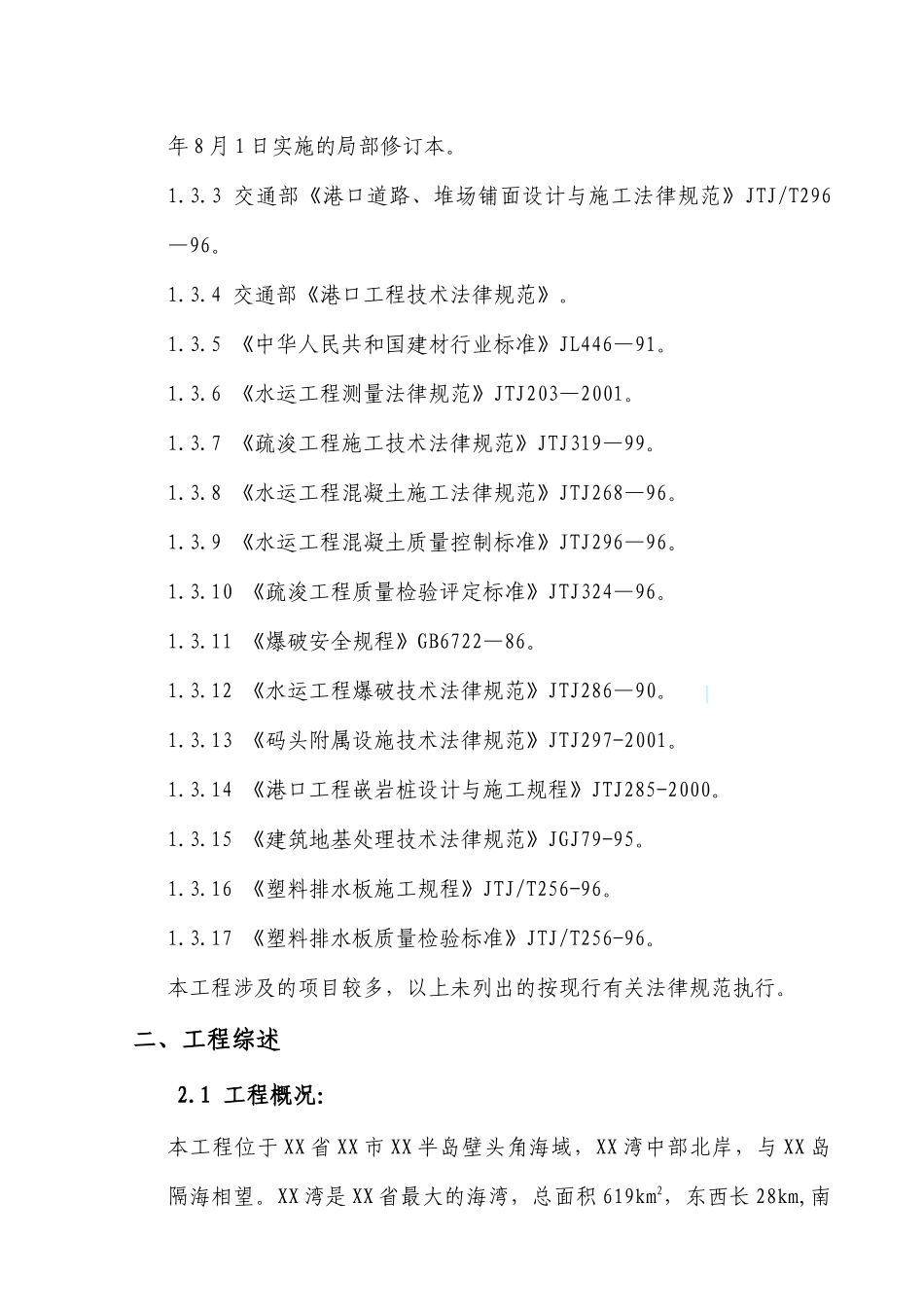

第一部分 主要施工方法一、施工方案编制说明 我们在详细讨论了本招标文件的各项内容,结合资源条件,郑重承诺:能够根据招标文件的要求,科学安排,精心组织施工,完成合同所规定的各项内容
计划总工期 720 天,其中 2#泊位主体工程宽 60 m、长130 m 范围 360 个日历天交付使用,2#泊位其余 183 m 长范围于 540 个日历天交付使用
工程质量优良
1 施工布局1
1 工程一旦中标将作为重点工程,全力以赴,确保本工程的质量、安全、工期目标实现
2 本工程的大型沉箱施工工艺:沉箱预制采纳分层浇筑工艺,沉箱出运采纳 3000t 半潜驳工艺,沉箱安装采纳半潜驳和 200t 起重船辅助安装工艺
3 若我们中标,将用 3 个月以内的时间完成现场预制场大型沉箱预制生产线的建设并开始预制沉箱,计划每月预制 4
5 块沉箱,11 个月之内全面完成沉箱的预制施工任务,确保码头主体施工进度,并保证后方抛填及上部结构施工形成流水作业
4 若我们中标,将派遣 8m3 抓斗挖泥船、3000 吨的半潜驳和 200吨的起重船等大型的船舶设备参加本工程施工,以保证工程主体施工的顺利进行,确保节点工期的实现
5 码头工程拟分为五个施工段流水节拍,沉箱预制堆放按五次安装的要求进行布置
陆域工程与码头工程同时展开施工,并进行北堤、西堤及陆域抛填砂施工
考虑围堤分层间歇施工和陆域形成地基加固需要堆载预压的时间间隔要求,各工序作业将配置充分的生产资源
6 若我们中标,将把该工程视为重中之重,进行人员、船机的统一领导和调配,组织强有力的项目管理班子,确保整个工程的工期、质量、安全
7 我们建立了质量管理体系,坚持以顾客为关注焦点的质量管理原则,对工程项目实施全过程控制
2 施工组织设计编制依据1
1 《XX 港 XX 港区 2#、3#泊位工程》
