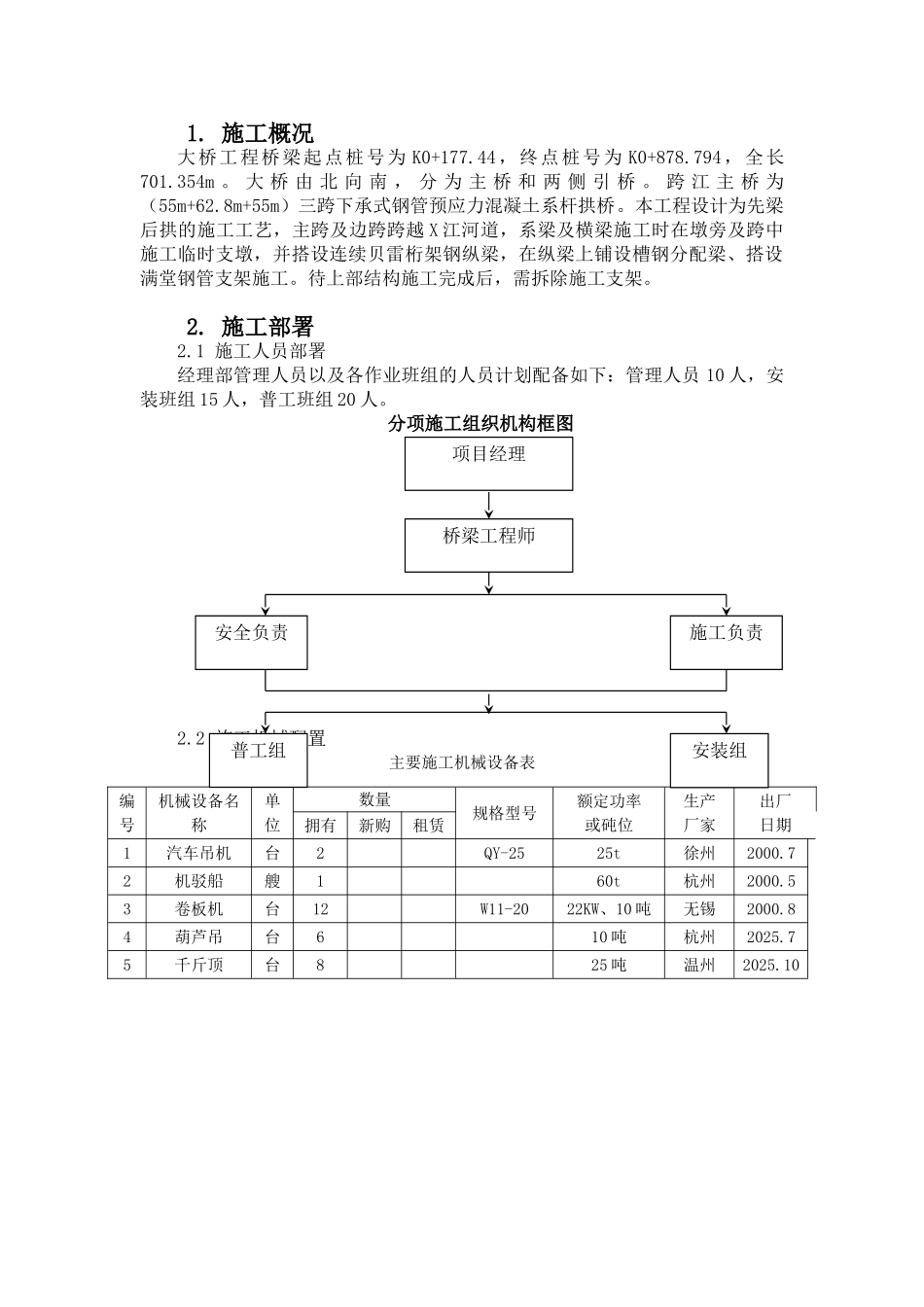

施工概况大桥工程桥梁起点桩号为 K0+177
44,终点桩号为 K0+878
794,全长701
大 桥 由 北 向 南 , 分 为 主 桥 和 两 侧 引 桥
跨 江 主 桥 为(55m+62
8m+55m)三跨下承式钢管预应力混凝土系杆拱桥
本工程设计为先梁后拱的施工工艺,主跨及边跨跨越 X 江河道,系梁及横梁施工时在墩旁及跨中施工临时支墩,并搭设连续贝雷桁架钢纵梁,在纵梁上铺设槽钢分配梁、搭设满堂钢管支架施工
待上部结构施工完成后,需拆除施工支架

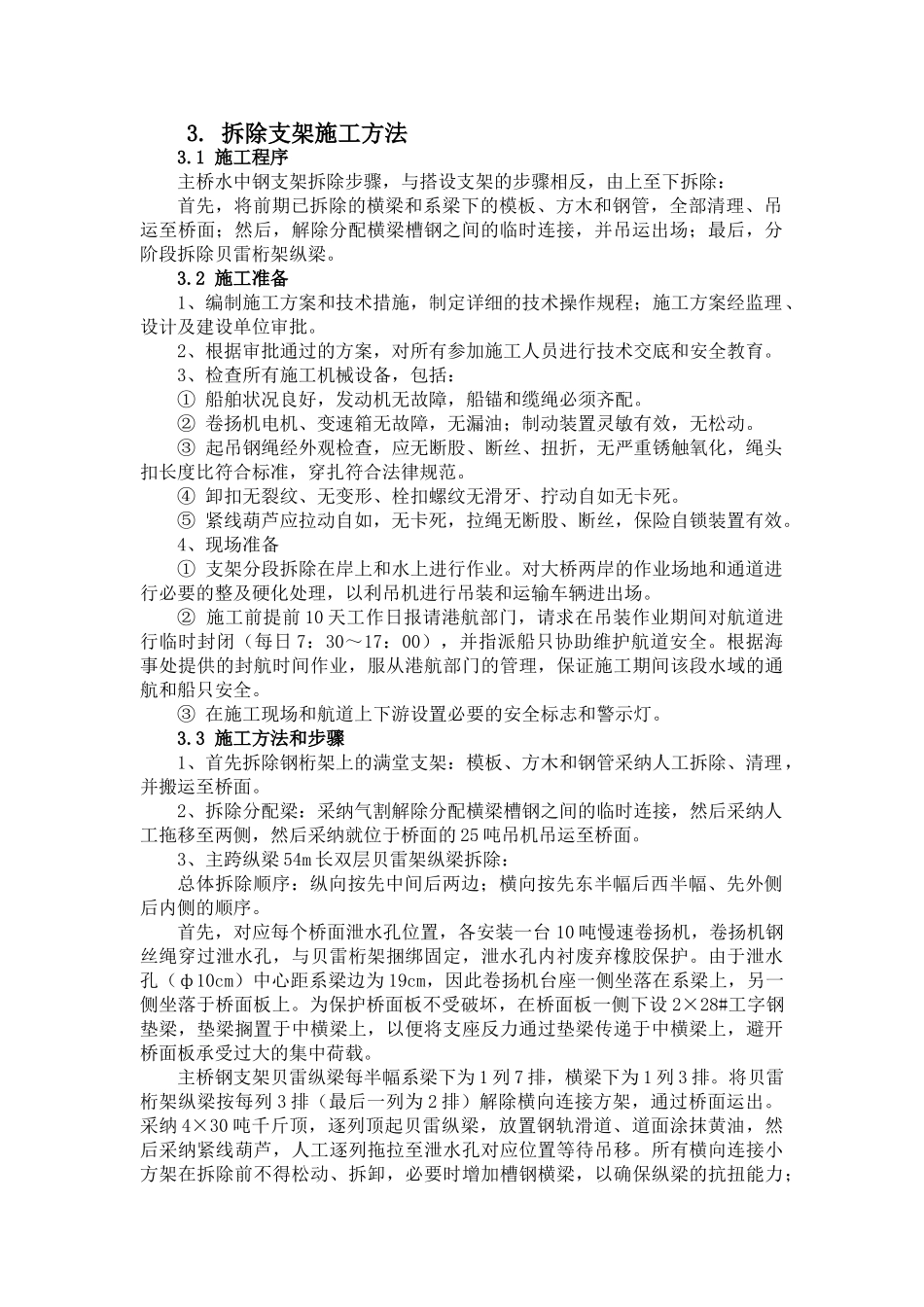

1 施工人员部署经理部管理人员以及各作业班组的人员计划配备如下:管理人员 10 人,安装班组 15 人,普工班组 20 人
分项施工组织机构框图2
2 施工机械配置主要施工机械设备表编号机械设备名称单位数量规格型号额定功率或砘位生产厂家出厂日期拥有新购租赁1汽车吊机台2QY-2525t徐州2000
72机驳船艘160t杭州2000
53卷板机台12W11-2022KW、10 吨无锡2000
84葫芦吊台610 吨杭州2025
75千斤顶台825 吨温州2025
10项目经理桥梁工程师普工组安全负责施工负责安装组3

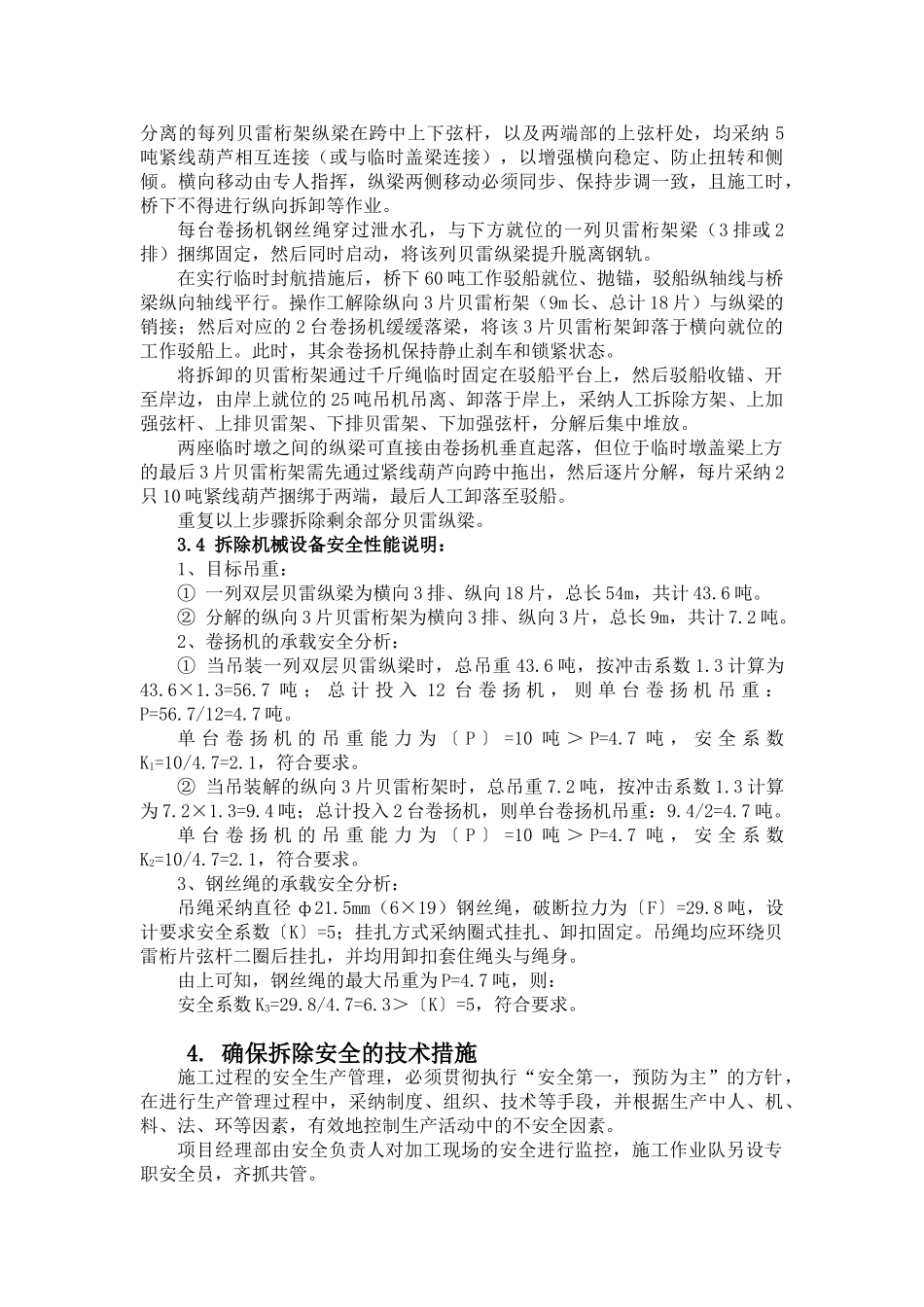

拆除支架施工方法3
1 施工程序主桥水中钢支架拆除步骤,与搭设支架的步骤相反,由上至下拆除:首先,将前期已拆除的横梁和系梁下的模板、方木和钢管,全部清理、吊运至桥面;然后,解除分配横梁槽钢之间的临时连接,并吊运出场;最后,分阶段拆除贝雷桁架纵梁
2 施工准备1、编制施工方案和技术措施,制定详细的技术操作规程;施工方案经监理、设计及建设单位审批
2、根据审批通过的方案,对所有参加施工人员进行技术交底和安全教育
3、检查所有施工机械设备,包括:① 船舶状况良好,发动机无故障,船锚和缆绳必须齐配
② 卷扬机电机、变速箱无故障,无漏油;制动装置灵敏有效,无松动
③ 起吊钢绳经
