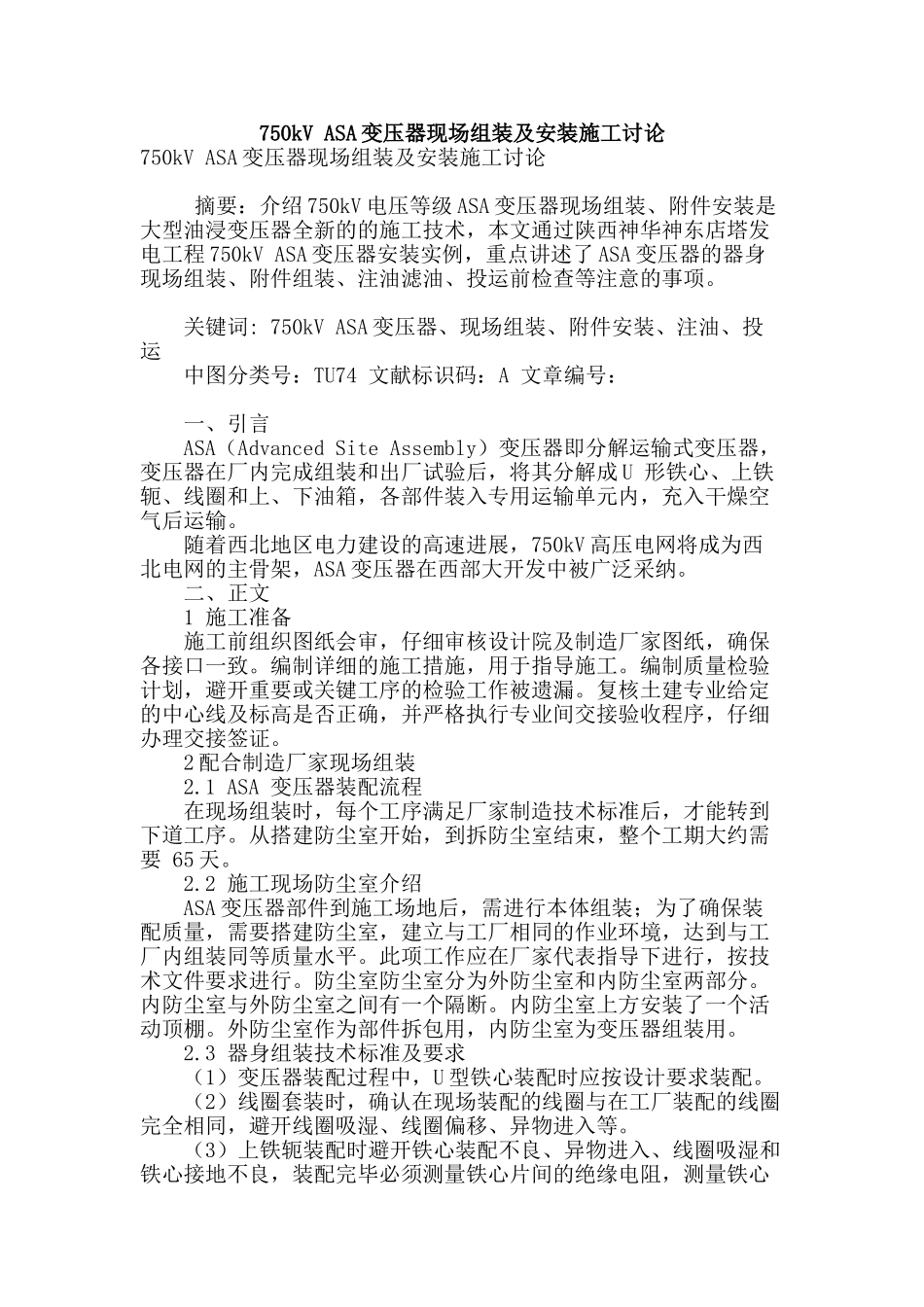

750kV ASA 变压器现场组装及安装施工讨论750kV ASA 变压器现场组装及安装施工讨论 摘要:介绍 750kV 电压等级 ASA 变压器现场组装、附件安装是大型油浸变压器全新的的施工技术,本文通过陕西神华神东店塔发电工程 750kV ASA 变压器安装实例,重点讲述了 ASA 变压器的器身现场组装、附件组装、注油滤油、投运前检查等注意的事项

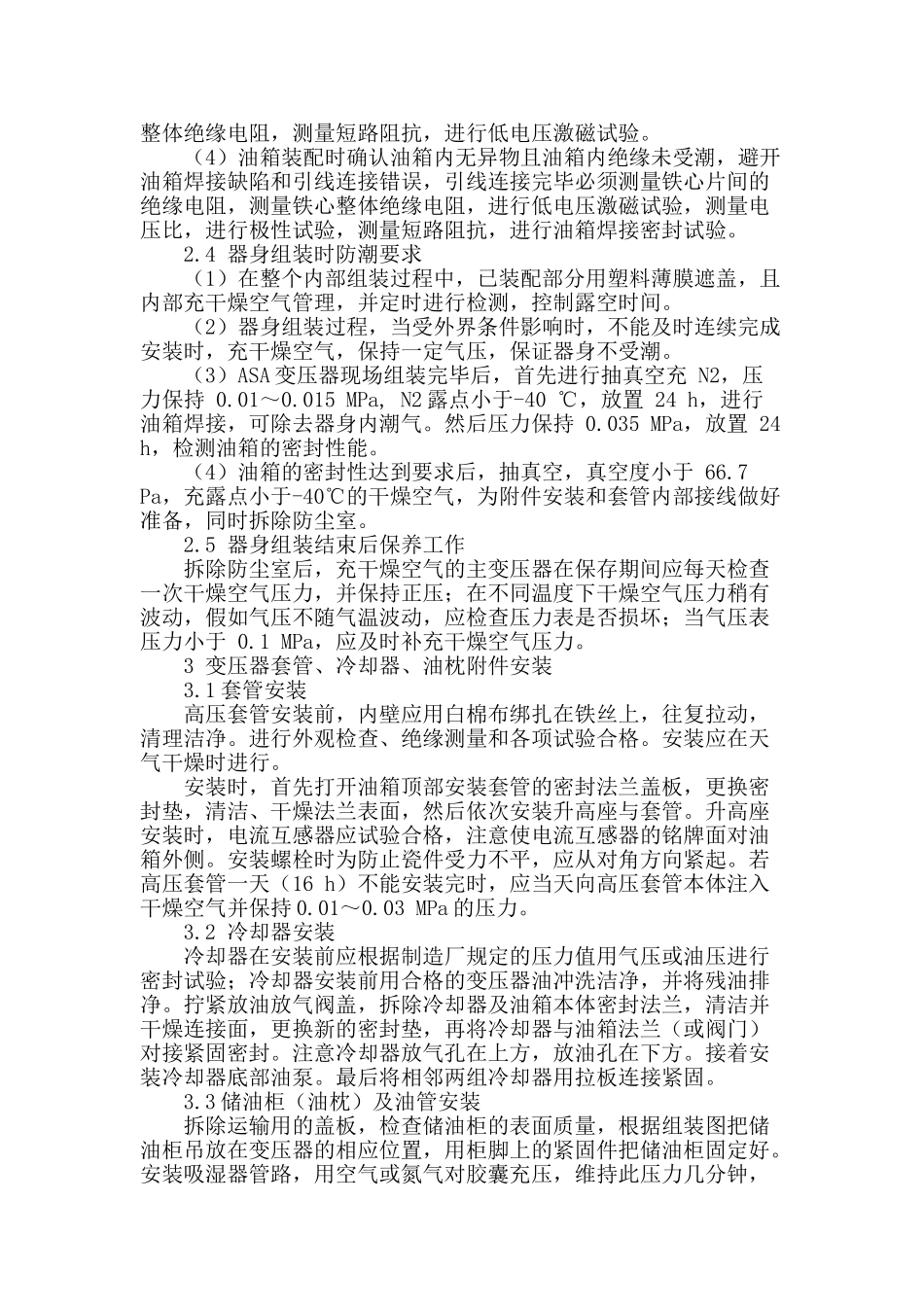

关键词: 750kV ASA 变压器、现场组装、附件安装、注油、投运 中图分类号:TU74 文献标识码:A 文章编号: 一、引言 ASA(Advanced Site Assembly)变压器即分解运输式变压器,变压器在厂内完成组装和出厂试验后,将其分解成 U 形铁心、上铁轭、线圈和上、下油箱,各部件装入专用运输单元内,充入干燥空气后运输
随着西北地区电力建设的高速进展,750kV 高压电网将成为西北电网的主骨架,ASA 变压器在西部大开发中被广泛采纳

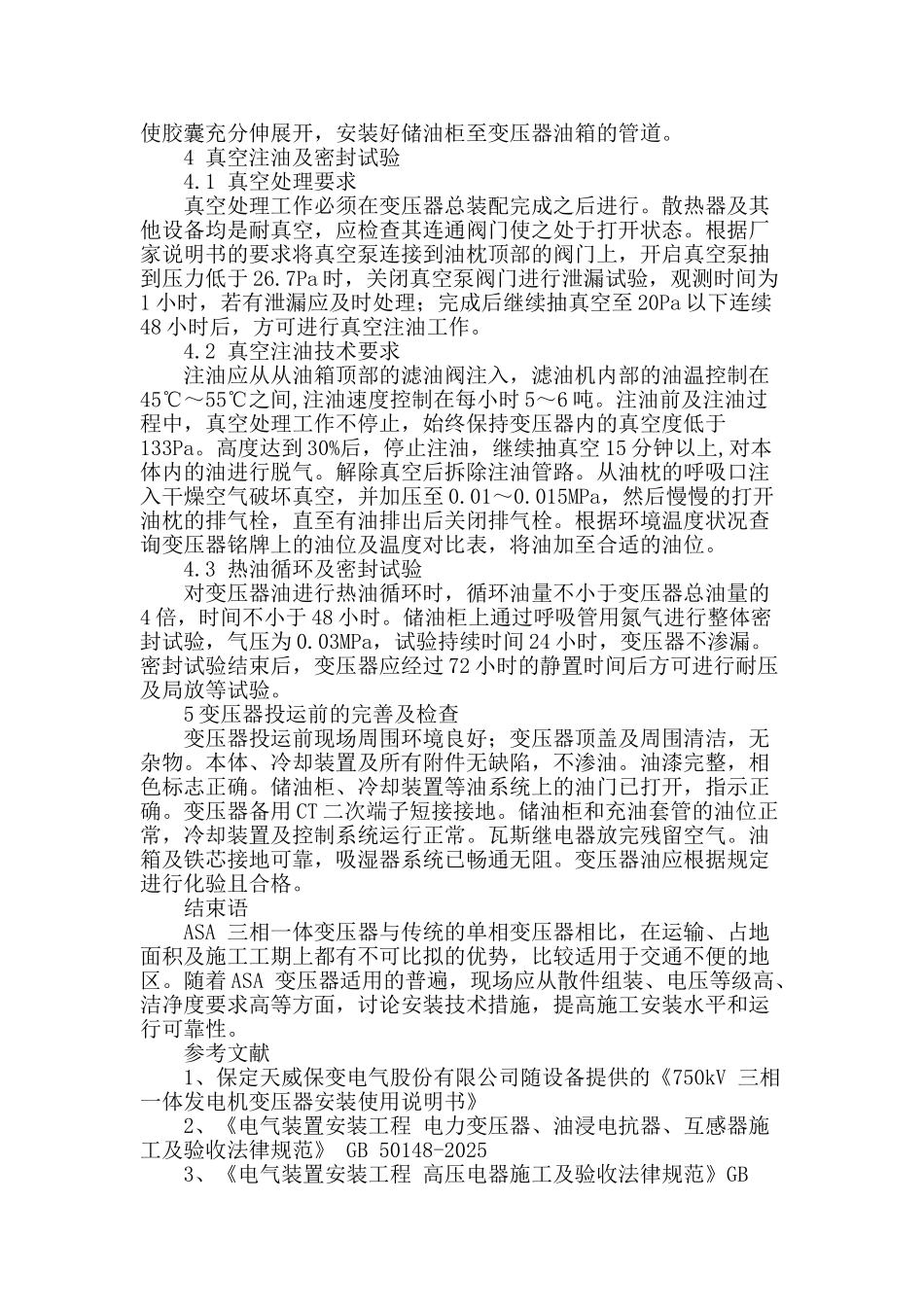

二、正文 1 施工准备 施工前组织图纸会审,仔细审核设计院及制造厂家图纸,确保各接口一致
编制详细的施工措施,用于指导施工
编制质量检验计划,避开重要或关键工序的检验工作被遗漏
复核土建专业给定的中心线及标高是否正确,并严格执行专业间交接验收程序,仔细办理交接签证
2 配合制造厂家现场组装 2
1 ASA 变压器装配流程 在现场组装时,每个工序满足厂家制造技术标准后,才能转到下道工序
从搭建防尘室开始,到拆防尘室结束,整个工期大约需要 65 天
2 施工现场防尘室介绍 ASA 变压器部件到施工场地后,需进行本体组装;为了确保装配质量,需要搭建防尘室,建立与工厂相同的作业环境,达到与工厂内组装同等质量水平
此项工作应在厂家代表指导下进行,按技术文件要求进行
防尘室防尘室分为外防尘室和内防尘室两部分
内防尘室与外防尘室之间有一个隔断
内防尘室上方安装了一个活动顶棚
