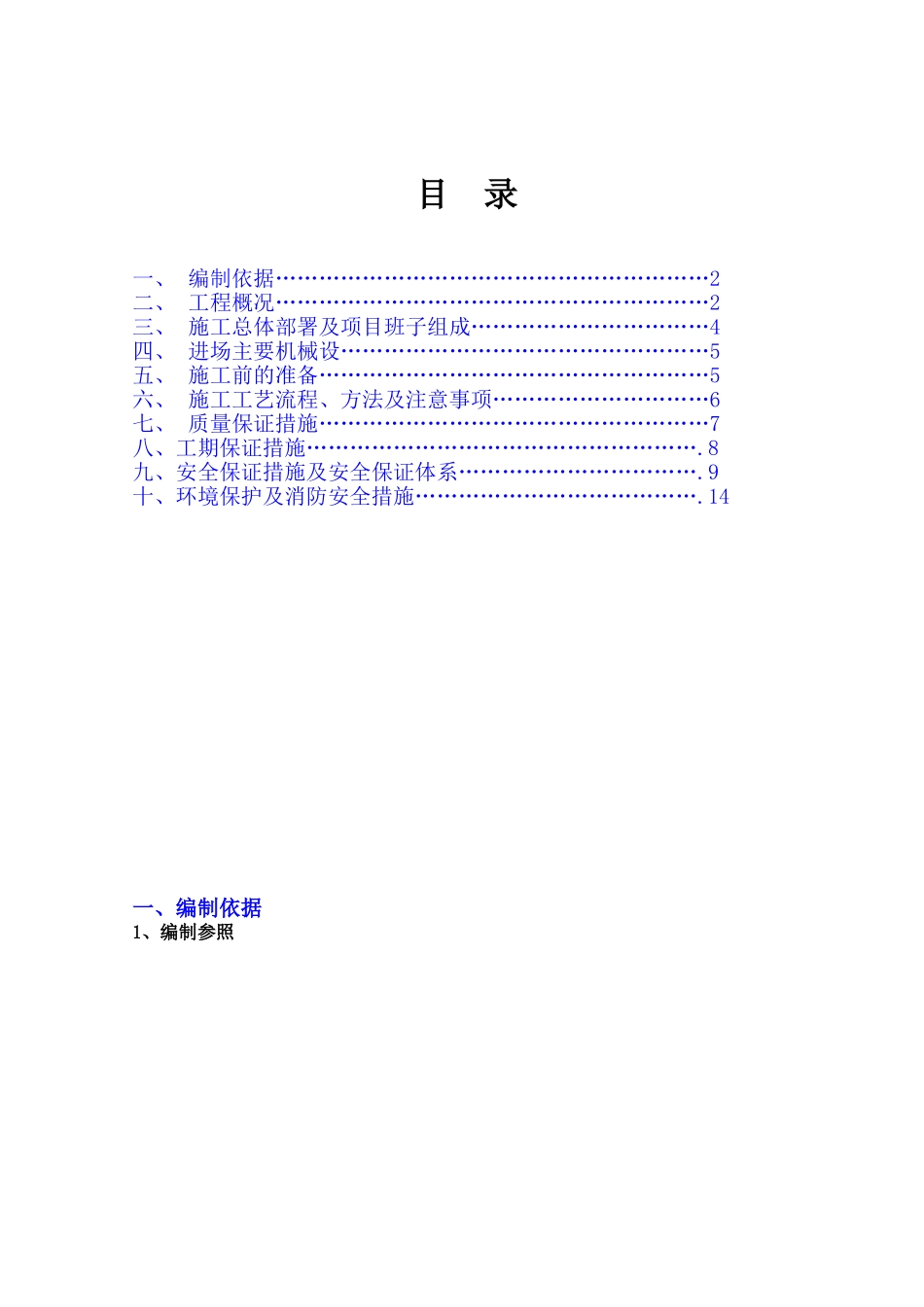

鼎盛佳园 B2、B3 号高层住宅楼基坑支护工程施 工 方 案编制:审核:山西嘉龙基础有限公司二〇一四年五月目 录一、 编制依据……………………………………………………2二、 工程概况……………………………………………………2三、 施工总体部署及项目班子组成……………………………4四、 进场主要机械设……………………………………………5五、 施工前的准备………………………………………………5六、 施工工艺流程、方法及注意事项…………………………6七、 质量保证措施………………………………………………7八、工期保证措施………………………………………………
8九、安全保证措施及安全保证体系……………………………
9十、环境保护及消防安全措施…………………………………
14一、编制依据1、编制参照2、编制的指导思想四个一流:一流的质量、一流的管理、一流的速度、一流的服务
1、工程质量满足设计要求
2、安全生产,文明施工,不出安全事故
3、倒排工期,科学合理组织施工,力争提前竣工
4、以社会效益为主,兼顾企业效益
二、工程概况1、建筑简介本工程位于太原市万柏林区南寒村,2#楼基坑坡顶线范围:东西长约 61m,南北约 30m,基坑深 12
3#楼基坑坡顶线范围:东西长约 62m,南北约42m,基坑深 12
基坑侧壁安全等级为二级
2#楼基坑采纳土钉墙进行支护,3#楼基坑采纳放坡结合土钉墙进行支护,适用期限为 12 个月
2、工程简介2#、3#楼基坑根据周边环境的不同,共分为 9 个支护剖面
其中 2#楼基坑剖面图为:1-1 剖面、3-3 剖面、4-4 剖面
3#楼基坑剖面图为:2-2 剖面、5-5 剖面、5a-5a 剖面、6-6 剖面、7-7 剖面、8-8 剖面1-1 剖面:该剖面做八道土钉,水平间距:1
4m,竖向间距
