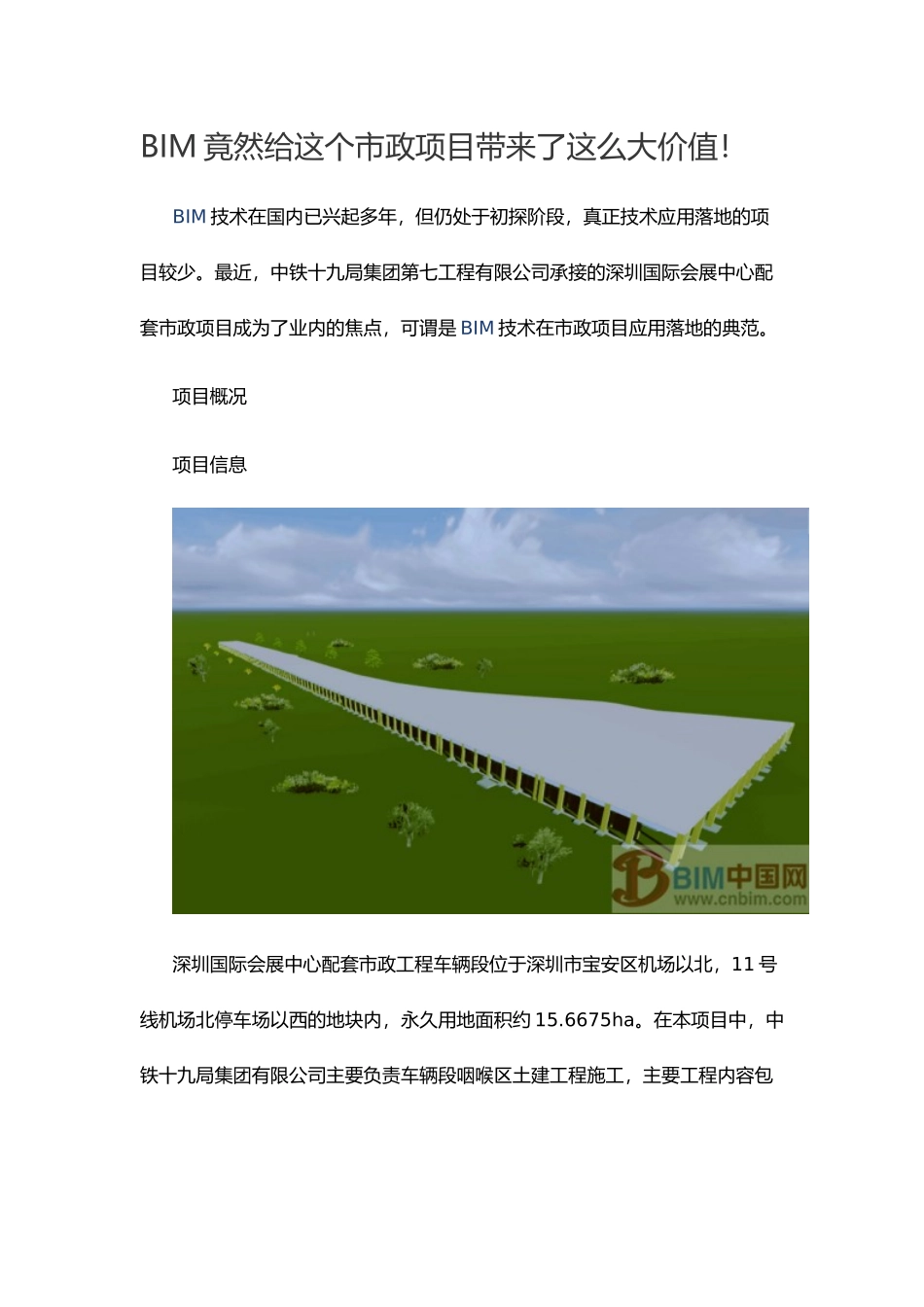

BIM 竟然给这个市政项目带来了这么大价值
BIM 技术在国内已兴起多年,但仍处于初探阶段,真正技术应用落地的项目较少
最近,中铁十九局集团第七工程有限公司承接的深圳国际会展中心配套市政项目成为了业内的焦点,可谓是 BIM 技术在市政项目应用落地的典范
项目概况项目信息深圳国际会展中心配套市政工程车辆段位于深圳市宝安区机场以北,11 号线机场北停车场以西的地块内,永久用地面积约 15
6675ha

在本项目中,中铁十九局集团有限公司主要负责车辆段咽喉区土建工程施工,主要工程内容包括:土石方工程、边坡工程、软基处理工程、U 型槽工程、给排水工程、场内道路、上盖平台工程及其他附属工程等,总造价约 6
车辆段用地全长约 1
32km,宽度不等
其中咽喉区土方工程超过 67 万方,边坡防护工程按坡高主要采纳六棱块加喷播植草形式,软基处理主要采纳素砼桩,桩长 6~12m,梅花形布置
U 型槽工程位于车辆段红线范围内,起于出入段线明挖暗埋段出洞口,终止于车辆段内路基起点
总长度约 274m,宽度约 13m,最大深度 7
65m,属于深基坑工程,采纳基坑支护施工
上盖平台工程采纳冲(钻)孔灌注桩基础+承台+立柱+钢筋混凝土盖体结构形式,基础桩径为 1m、1
8m,冲(钻)孔灌注桩,上盖立柱、梁板采纳支架支模施工
计划于 2025 年 12 月 31 日前完成所有土建工程项目
项目特征深圳国际会展中心配套市政项目的工程质量目标为省优奖,工程安全目标为广东省 AA 级安全文明标准化施工场地
由于工程目标高,要求在施工前提前进行模拟规划,施工中实时监控、提交影像资料,施工后资料检验批归档,以保证达到目标

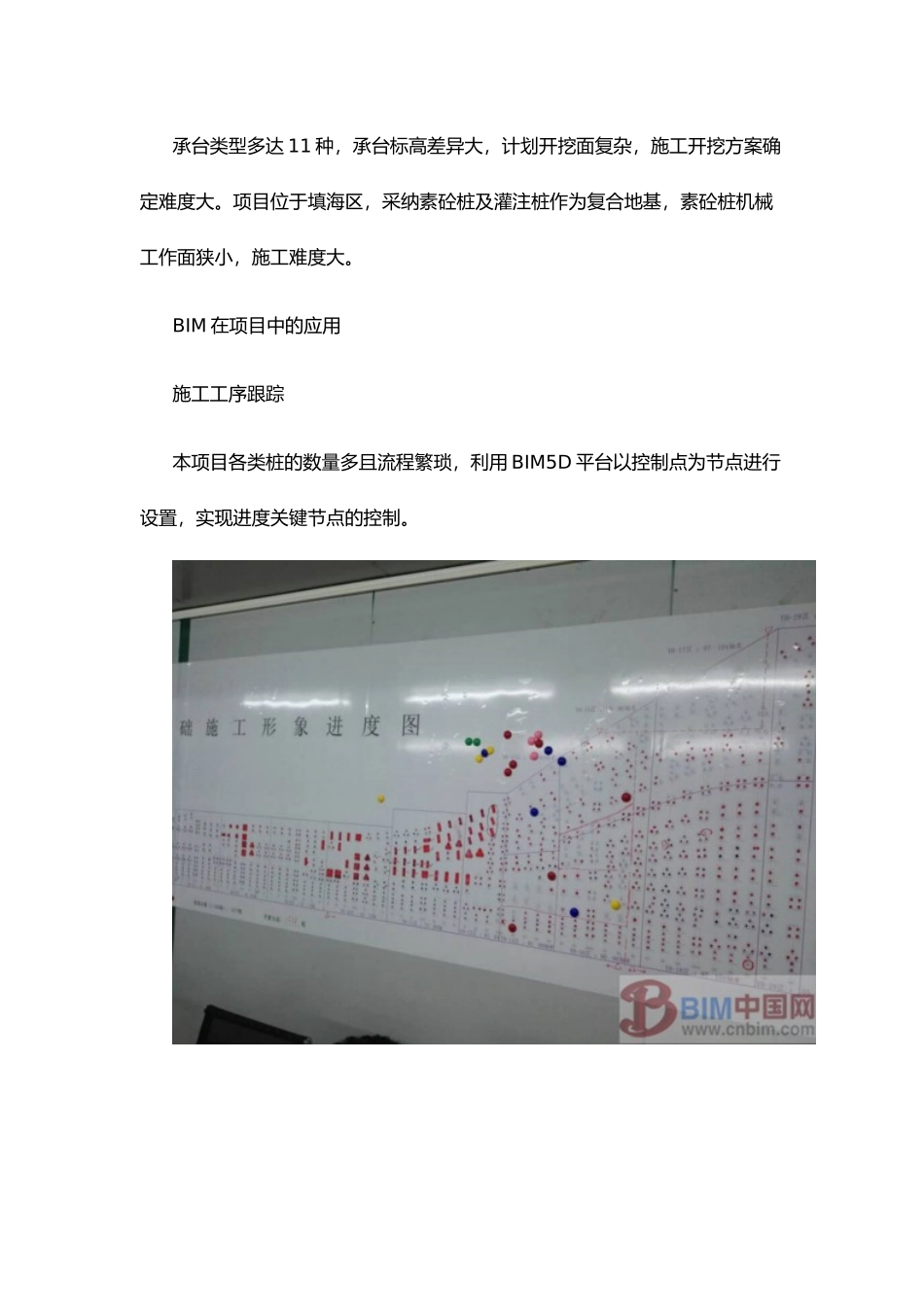

承台类型多达 11 种,承台标高差异大,计划开挖面复杂,施工开挖方案确定难度大
项目位于填海区,采纳素砼桩及灌注桩作为复合地基,素砼桩机械工作面狭小,
