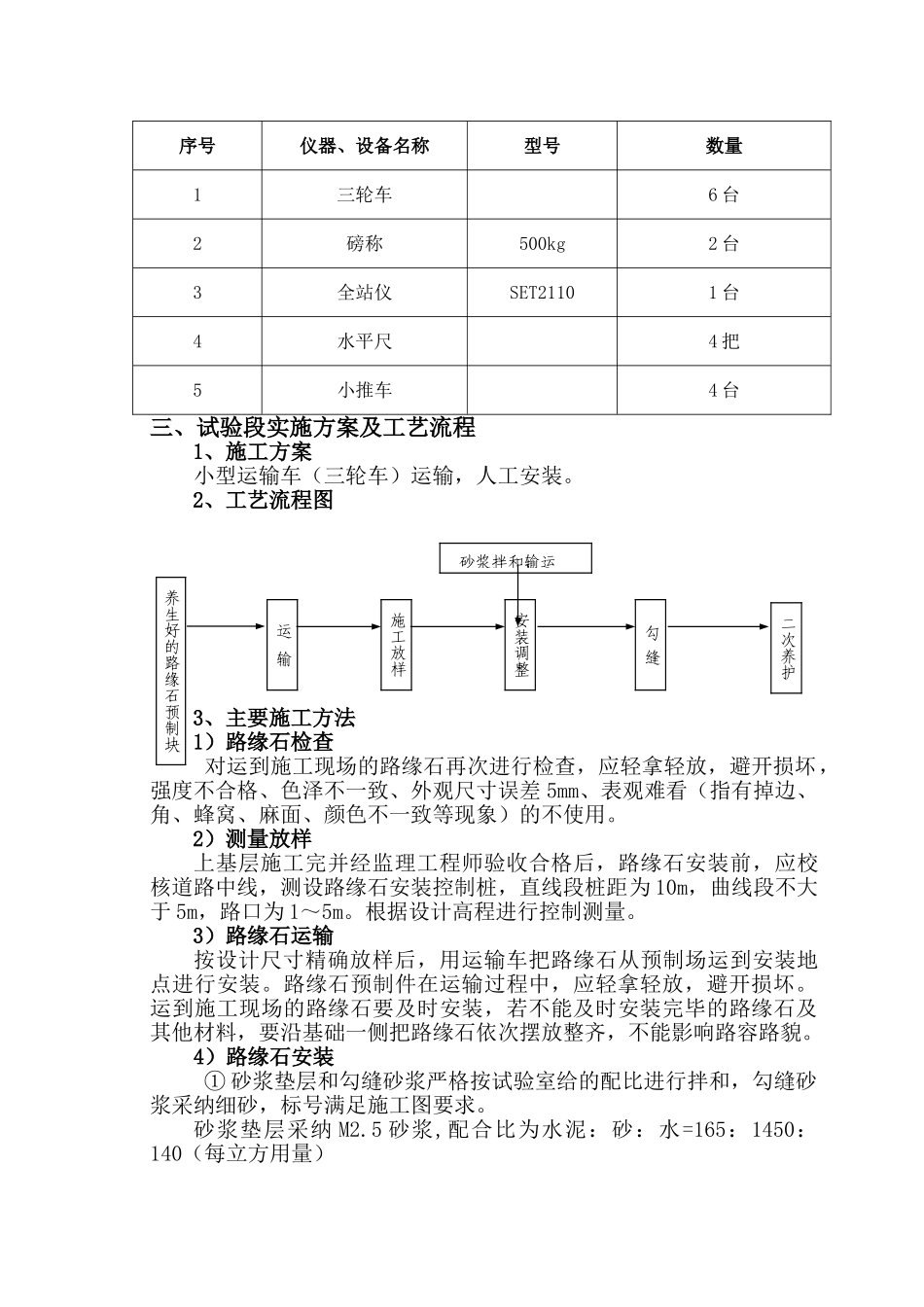

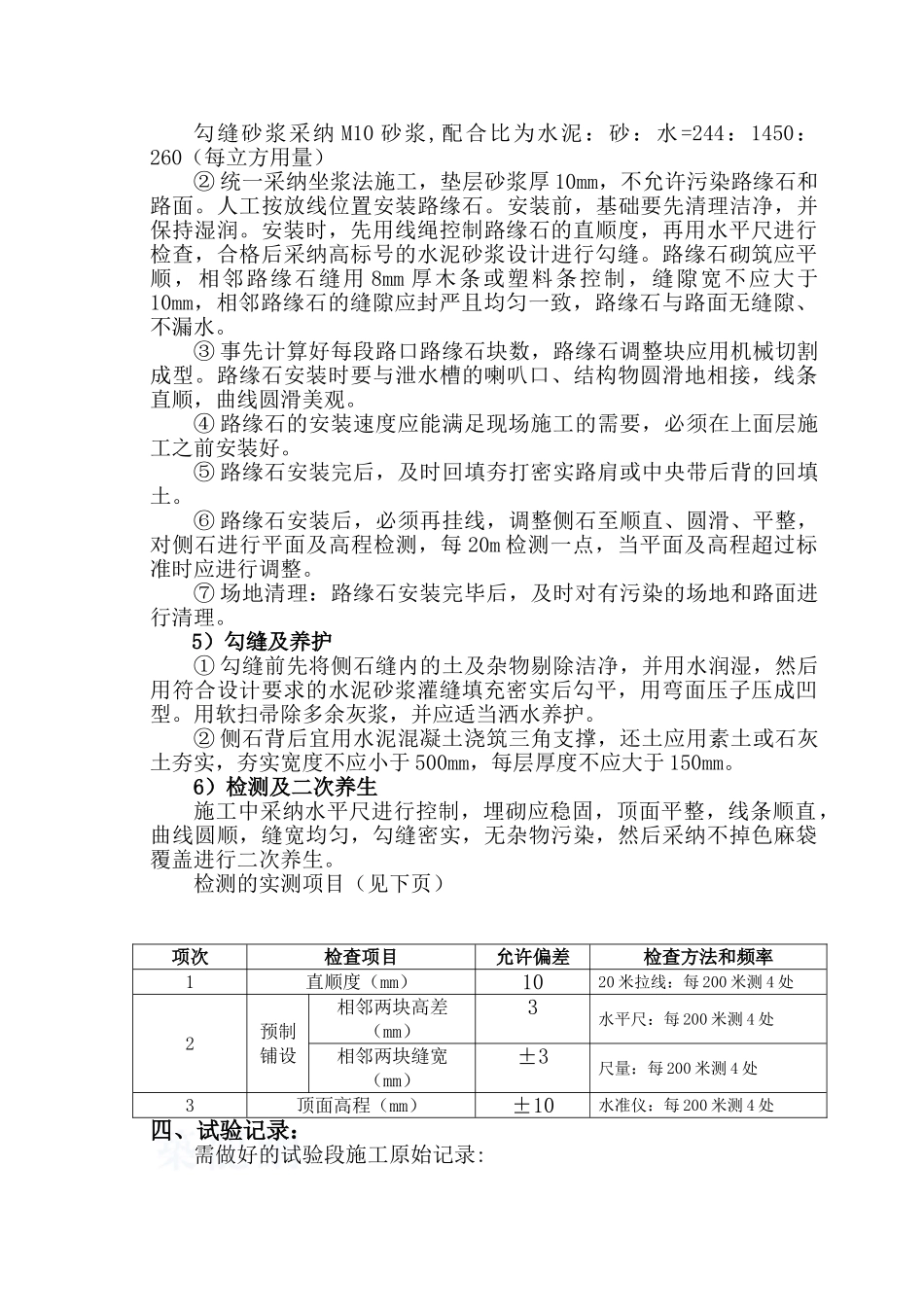

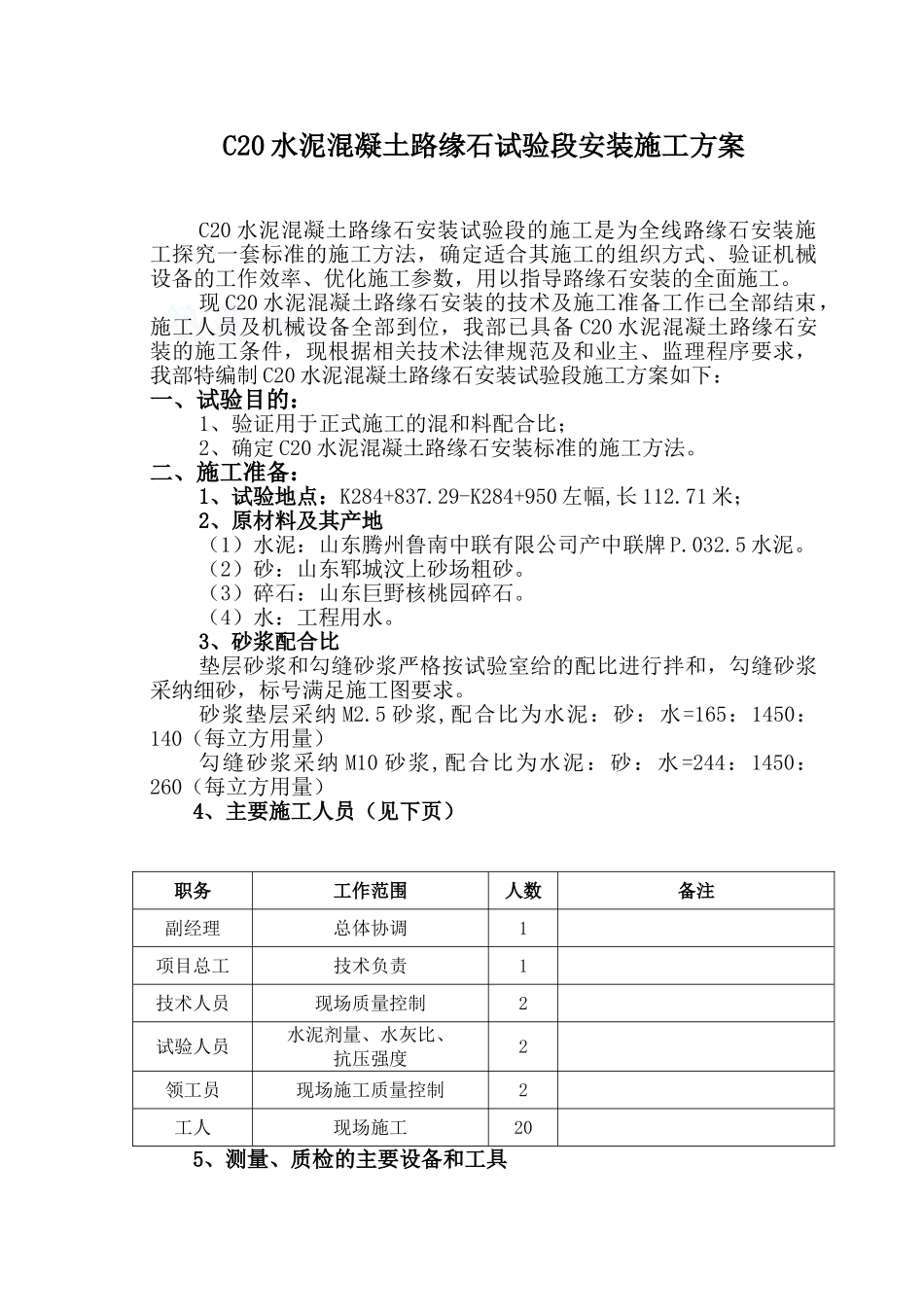

C20 水泥混凝土路缘石试验段安装施工方案C20 水泥混凝土路缘石安装试验段的施工是为全线路缘石安装施工探究一套标准的施工方法,确定适合其施工的组织方式、验证机械设备的工作效率、优化施工参数,用以指导路缘石安装的全面施工。现 C20 水泥混凝土路缘石安装的技术及施工准备工作已全部结束,施工人员及机械设备全部到位,我部已具备 C20 水泥混凝土路缘石安装的施工条件,现根据相关技术法律规范及和业主、监理程序要求,我部特编制 C20 水泥混凝土路缘石安装试验段施工方案如下: 一、试验目的:1、验证用于正式施工的混和料配合比;2、确定 C20 水泥混凝土路缘石安装标准的施工方法。二、施工准备:1、试验地点:K284+837.29-K284+950 左幅,长 112.71 米;2、原材料及其产地(1)水泥:山东腾州鲁南中联有限公司产中联牌 P.032.5 水泥。(2)砂:山东郓城汶上砂场粗砂。(3)碎石:山东巨野核桃园碎石。(4)水:工程用水。3、砂浆配合比垫层砂浆和勾缝砂浆严格按试验室给的配比进行拌和,勾缝砂浆采纳细砂,标号满足施工图要求。砂浆垫层采纳 M2.5 砂浆,配合比为水泥:砂:水=165:1450:140(每立方用量)勾缝砂浆采纳 M10 砂浆,配合比为水泥:砂:水=244:1450:260(每立方用量)4、主要施工人员(见下页)职务工作范围人数备注副经理总体协调1项目总工技术负责1技术人员现场质量控制2试验人员水泥剂量、水灰比、抗压强度2领工员现场施工质量控制2工人现场施工205、测量、质检的主要设备和工具序号仪器、设备名称型号数量1三轮车6 台2磅称500kg2 台3全站仪SET21101 台4水平尺4 把5小推车4 台三、试验段实施方案及工艺流程1、施工方案小型运输车(三轮车)运输,人工安装。2、工艺流程图3、主要施工方法1)路缘石检查 对运到施工现场的路缘石再次进行检查,应轻拿轻放,避开损坏,强度不合格、色泽不一致、外观尺寸误差 5mm、表观难看(指有掉边、角、蜂窝、麻面、颜色不一致等现象)的不使用。2)测量放样上基层施工完并经监理工程师验收合格后,路缘石安装前,应校核道路中线,测设路缘石安装控制桩,直线段桩距为 10m,曲线段不大于 5m,路口为 1~5m。根据设计高程进行控制测量。3)路缘石运输按设计尺寸精确放样后,用运输车把路缘石从预制场运到安装地点进行安装。路缘石预制件在运输过程中,应轻拿轻放,避开损坏。运到施工现场的路缘石要及时安装,若不能及时安装完毕的路缘石及其他材料,要沿基础...
