江西省鹰瑞高速建设项目水泥稳定碎石下基层试验段总结报告路桥华南工程有限公司 CP3 合同段项目经理部2025

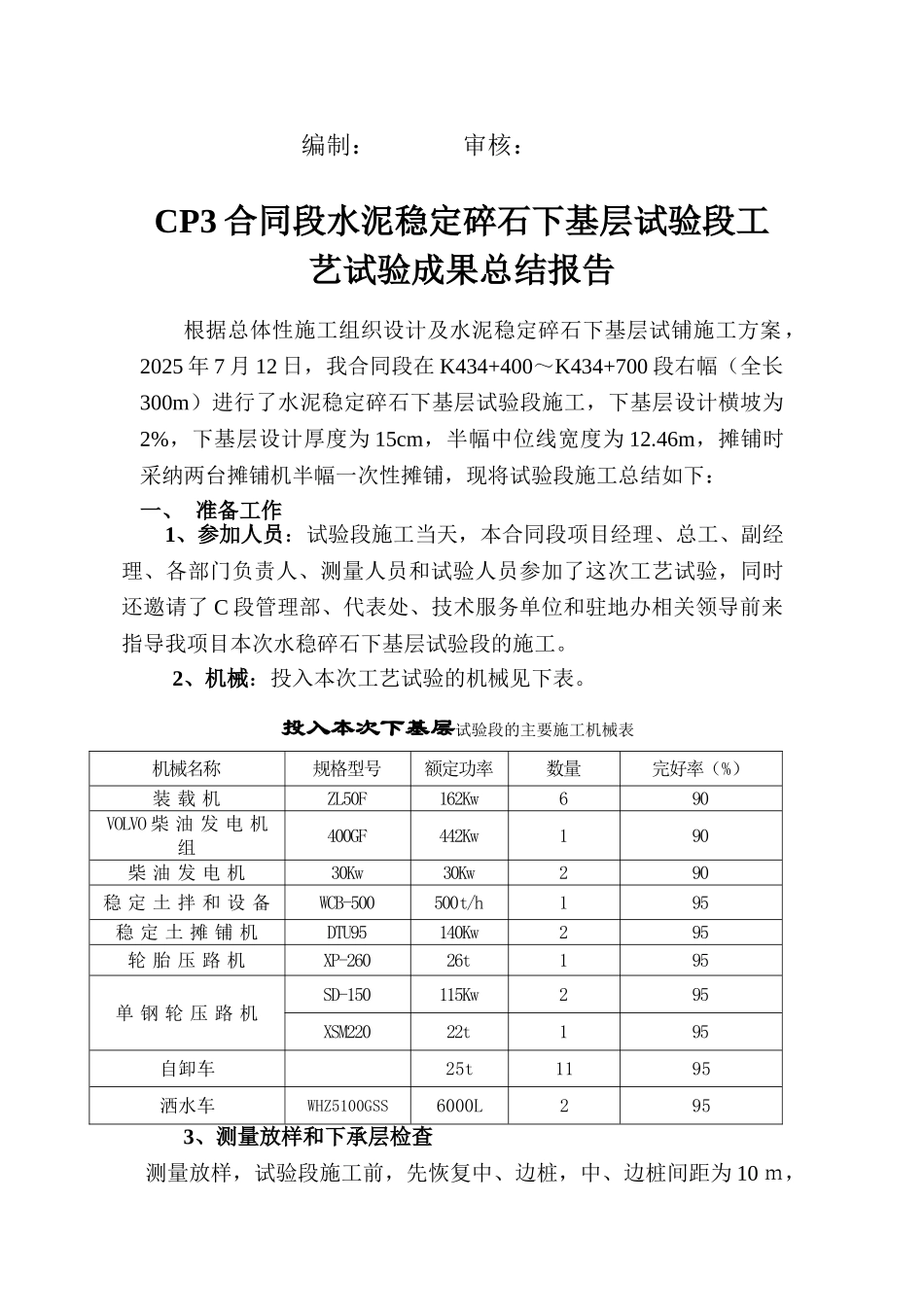

年 7 月 20 日编制: 审核:CP3 合同段水泥稳定碎石下基层试验段工艺试验成果总结报告根据总体性施工组织设计及水泥稳定碎石下基层试铺施工方案,2025 年 7 月 12 日,我合同段在 K434+400~K434+700 段右幅(全长300m)进行了水泥稳定碎石下基层试验段施工,下基层设计横坡为2%,下基层设计厚度为 15cm,半幅中位线宽度为 12
46m,摊铺时采纳两台摊铺机半幅一次性摊铺,现将试验段施工总结如下:一、 准备工作1、参加人员:试验段施工当天,本合同段项目经理、总工、副经理、各部门负责人、测量人员和试验人员参加了这次工艺试验,同时还邀请了 C 段管理部、代表处、技术服务单位和驻地办相关领导前来指导我项目本次水稳碎石下基层试验段的施工
2、机械:投入本次工艺试验的机械见下表
投入本次下基层试验段的主要施工机械表机械名称规格型号额定功率数量完好率(%)装 载 机ZL50F162Kw690VOLVO 柴 油 发 电 机 组400GF442Kw190柴 油 发 电 机30Kw30Kw290稳 定 土 拌 和 设 备WCB-500500t/h195稳 定 土 摊 铺 机DTU95140Kw295轮 胎 压 路 机XP-26026t195单 钢 轮 压 路 机SD-150115Kw295XSM22022t195自卸车25t1195洒水车WHZ5100GSS6000L2953、测量放样和下承层检查 测量放样,试验段施工前,先恢复中、边桩,中、边桩间距为 10 m,并在水稳下基层设计边缘位置向外各 50cm 打入控制标高的固定钢钎,钢钎横杆的标高按暂定的松铺系数(1
23)进行调整,待钢丝绳拉紧后再进行一次复测

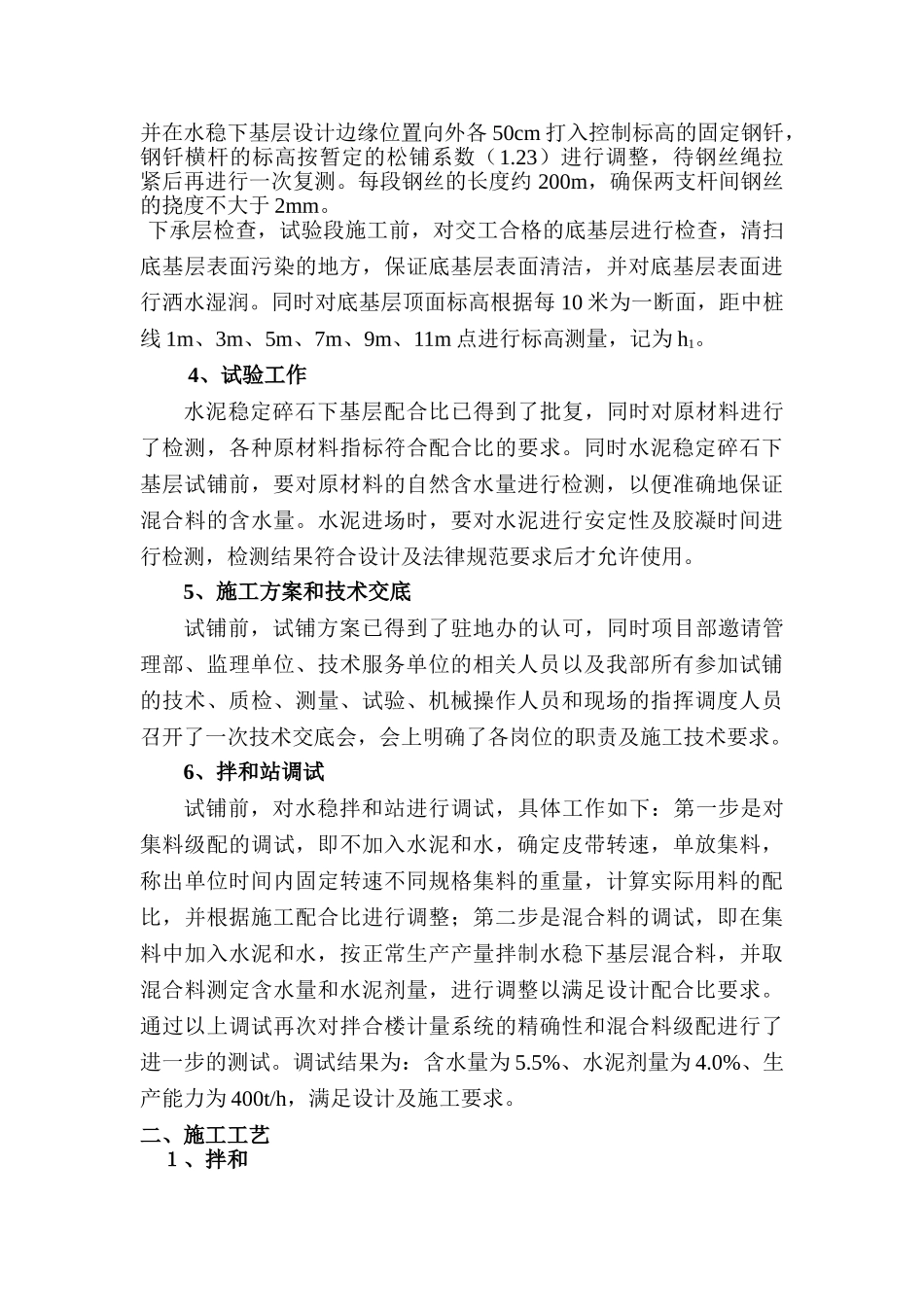

每段钢丝的长度约 200m,确保两支杆间钢丝的
