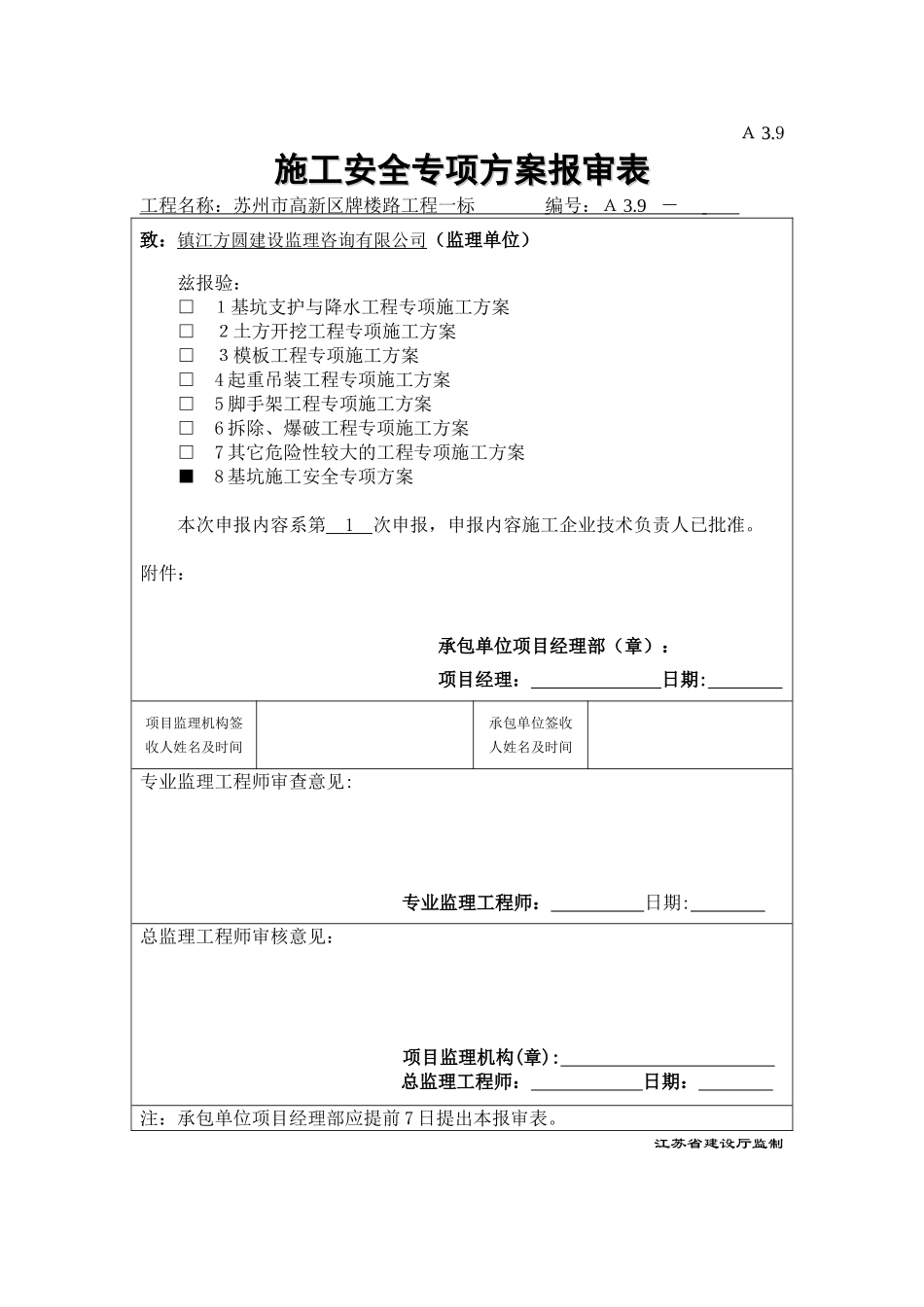

AA 3.3.99施工安全专项方案报审表施工安全专项方案报审表工程名称: 苏州市高新区牌楼路工程一标 编号:A 3.9 - 致:镇江方圆建设监理咨询有限公司(监理单位) 兹报验:□ 1基坑支护与降水工程专项施工方案□ 2土方开挖工程专项施工方案□ 3模板工程专项施工方案□ 4 起重吊装工程专项施工方案□ 5 脚手架工程专项施工方案□ 6 拆除、爆破工程专项施工方案□ 7 其它危险性较大的工程专项施工方案■ 8 基坑施工安全专项方案本次申报内容系第 1 次申报,申报内容施工企业技术负责人已批准。附件: 承包单位项目经理部(章): 项目经理: 日期: 项目监理机构签收人姓名及时间承包单位签收人姓名及时间专业监理工程师审查意见:专业监理工程师: 日期: 总监理工程师审核意见: 项目监理机构(章): 总监理工程师: 日期: 注:承包单位项目经理部应提前 7 日提出本报审表。 江苏省建设厅监制 苏州市高新区牌楼路工程一标基坑施工安全专项方案编制人: 审核人:审批人: 总监:苏州市政工程集团有限公司 苏州市高新区牌楼路工程一标项目部2025 年 3 月一、工程概况牌楼路一标工程是城际铁路浒关站广场前一条南北向主干道.本标段南起大同路交叉口,北至浒杨路,长 1685 米,路幅宽 50 米。包括道路、排水、桥梁(浏沽泾桥,新兴桥)。二、工程周边环境本工程位于浒关,周边农田及鱼塘较多,人口密度不大,来往车辆较稀。三、工程地质工程场区土层自上而下为:杂填土、淤质粘土、粘土、粉质粘土、粉质粉土、粉细砂。自然条件下基坑开挖可能会发生小型滑塌现象,水的软化作用明显。四、水文地质地下水:本场地外东侧有河流,基坑开挖后对排水工程施工影响较大。五、工程特点经过对合同、设计文件仔细讨论,结合现场考察情况综合分析,认为本工程特点概括为:(1)工程规模大、工期紧。(2)基坑深、施工工艺复杂、使用机械多,施工投入大。本工程基坑施工方法主要为明挖法,主要包括桥台基础、排水沟槽等。各种施工方法转换频繁,工程量大。施工方法、工序多而复杂,采纳的施工机械配合人工开挖,施工投入大。六、工程重难点及其对策1、施工技术重难点(1)基坑施工安全工程区域杂填土暗埋,基坑围护方法好坏关系着工程进度和施工安全,是本工程的重难点之一。(2)基坑竖板横撑支护基坑采纳竖板横撑支护,基坑深,竖板横撑数量多。如何做好竖板横撑施工以及确保基坑安全是本工程的重难点之一。2、施工...
